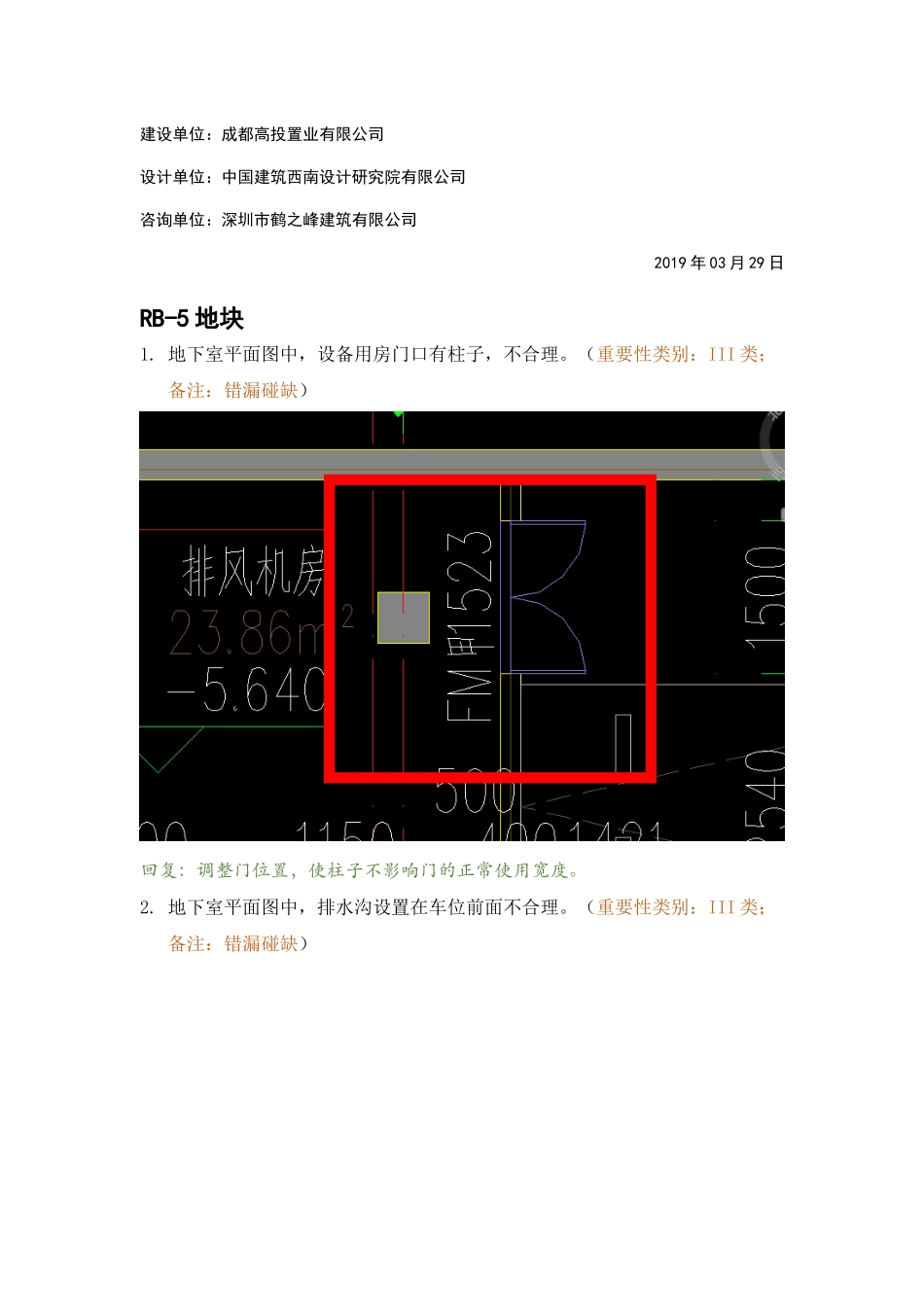

蓝绸带项目地块地下室精审意见(二批次)WK-LCD-JZZX-024项目名称:蓝绸带项目日期:2019年03月29日抄送单位:中国建筑西南设计研究院有限公司成都天府国际机场保障基地租赁住房建设项目建筑专业图纸意见建设单位:成都高投置业有限公司设计单位:中国建筑西南设计研究院有限公司咨询单位:深圳市鹤之峰建筑有限公司2019年03月29日RB-5地块1.地下室平面图中,设备用房门口有柱子,不合理。(重要性类别:III类;备注:错漏碰缺)回复:调整门位置,使柱子不影响门的正常使用宽度。2.地下室平面图中,排水沟设置在车位前面不合理。(重要性类别:III类;备注:错漏碰缺)回复:由于塔楼下方为筏板基础,如截水沟挪至塔楼下方会对结构影响较大。为减少截水沟对车位及行车道的影响,金属篦子改为混凝土盖板。3.地下室坡道详图中,坡道轴线编号与平面图不一致。(重要性类别:III类;备注:错漏碰缺)回复:坡道详图进行调整4.地下室坡道详图中,坡道侧墙大平面图中为砖墙示意。(重要性类别:III类;备注:错漏碰缺)回复:坡道进行调整,改为砖墙5.地下室坡道详图中,集水坑数量及位置与平面图不一致。(重要性类别:III类;备注:错漏碰缺)回复:坡道详图进行调整6.地下室配电房大样图中,轴线编号有误。(重要性类别:III类;备注:错漏碰缺)回复:配电房大样轴号进行调整7.地下室平面图中,暖通风管洞口,建筑图纸中应示意。(重要性类别:III类;备注:错漏碰缺)回复:1、设备管线安装顺序目前无法判断,提前预留洞口或与设备管线安装顺序不一致,造成预留洞口定位不准确无法使用2、设备管线位置根据抗震支吊架方案会有调整。基于以上两点原因,建议设备管线在砌体墙上的留洞待条件成熟后再确定
