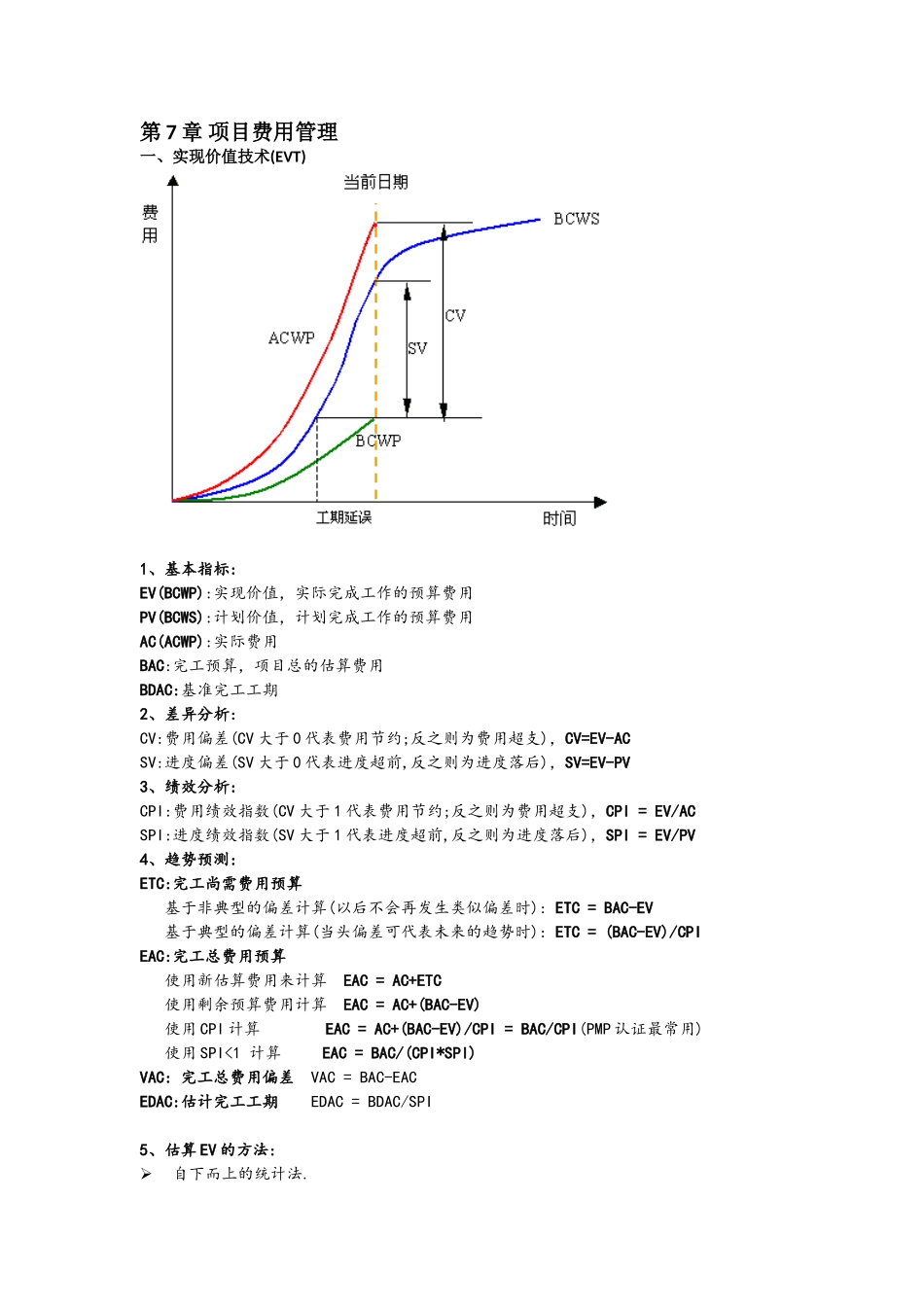

PMP考试计算题汇总第6章项目时间管理本节术语较多、涉及的工具&技术也不少。主要包括活动定义、活动排序、活动资源估算、活动历时估算、进度制定、进度控制6个子过程。1.1活动定义:就是对WBS的进一步分解。将WBS的工作包分解为更小的部分-进度活动1.2活动排序:两种项目进度网络图:前导图(PDM)、箭线图(ADM)前导图可表示四依赖关系:FS、SS、FF、SF,箭线图只表示一种依赖关系:FS两个术语:提前与滞后1.3活动资源估算:确定要使用何种资源、数量,及何时使用,该过程与成本估算紧密配合。1.4活动历时估算:也就是我们常说的工作量估算。四种工具与技术:专家判断类比估算参数估算三点估算(PERT法):要重点掌握:三点估算方法、正态分布计算。1.5进度制定:关键路径法(CPM):是项目整个路径中最长的路径,是项目完成的最短时间关键路径可以有多个,但是越多,项目风险越大。向关键路径要时间,向非关键路径要资源掌握相关的术语:浮动时间、进度压缩两种方法:赶工、快速跟进书中还提到一种关键链法,是考虑了缓冲时间。预留一个总缓冲时间。第7章项目费用管理一、实现价值技术(EVT)1、基本指标:EV(BCWP):实现价值,实际完成工作的预算费用PV(BCWS):计划价值,计划完成工作的预算费用AC(ACWP):实际费用BAC:完工预算,项目总的估算费用BDAC:基准完工工期2、差异分析:CV:费用偏差(CV大于0代表费用节约;反之则为费用超支),CV=EV-ACSV:进度偏差(SV大于0代表进度超前,反之则为进度落后),SV=EV-PV3、绩效分析:CPI:费用绩效指数(CV大于1代表费用节约;反之则为费用超支),CPI=EV/ACSPI:进度绩效指数(SV大于1代表进度超前,反之则为进度落后),SPI=EV/PV4、趋势预测:ETC:完工尚需费用预算基于非典型的偏差计算(以后不会再发生类似偏差时):ETC=BAC-EV基于典型的偏差计算(当头偏差可代表未来的趋势时):ETC=(BAC-EV)/CPIEAC:完工总费用预算使用新估算费用来计算EAC=AC+ETC使用剩余预算费用计算EAC=AC+(BAC-EV)使用CPI计算EAC=AC+(BAC-EV)/CPI=BAC/CPI(PMP认证最常用)使用SPI<1计算EAC=BAC/(CPI*SPI)VAC:完工总费用偏差VAC=BAC-EACEDAC:估计完工工期EDAC=BDAC/SPI5、估算EV的方法:自下而上的统计法.公式估算法:50/50法则开始计50%,结束计50%(保守,PMP认证最常用).20/80法则开始计20%,结束计80%(更加保守).0/100法则开始计0%,结束计100%(最保守的).6、EVT绩效指数的解读:基对对EVT绩效分析的结果,CPI和SPI可能会出现多种组态,如下图所标:*注:经验...
