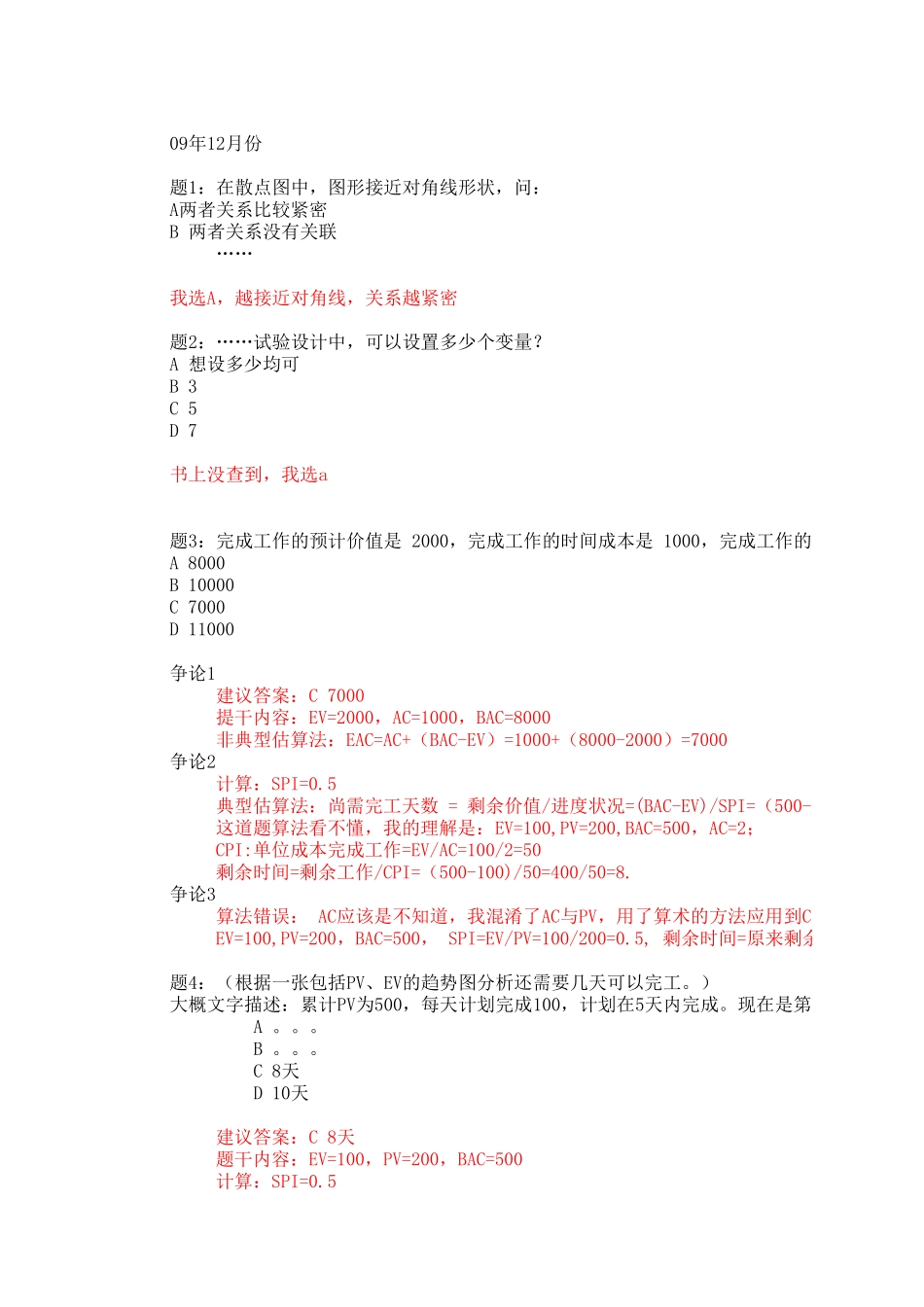

B3C5D7A8000B10000C7000D1100009年12月份题1:在散点图中,图形接近对角线形状,问:A两者关系比较紧密B两者关系没有关联……我选A,越接近对角线,关系越紧密题2:……试验设计中,可以设置多少个变量?A想设多少均可书上没查到,我选a题3:完成工作的预计价值是2000,完成工作的时间成本是1000,完成工作的总预算是争论1建议答案:C7000提干内容:EV=2000,AC=1000,BAC=8000非典型估算法:EAC=AC+(BAC-EV)=1000+(8000-2000)=7000争论2计算:SPI=0.5典型估算法:尚需完工天数=剩余价值/进度状况=(BAC-EV)/SPI=(500-100这道题算法看不懂,我的理解是:EV=100,PV=200,BAC=500,AC=2;CPI:单位成本完成工作=EV/AC=100/2=50剩余时间=剩余工作/CPI=(500-100)/50=400/50=8.争论3算法错误:AC应该是不知道,我混淆了AC与PV,用了算术的方法应用到CPIEV=100,PV=200,BAC=500,SPI=EV/PV=100/200=0.5,剩余时间=原来剩余时间题4:(根据一张包括PV、EV的趋势图分析还需要几天可以完工。)大概文字描述:累计PV为500,每天计划完成100,计划在5天内完成。现在是第A。。。B。。。C8天D10天建议答案:C8天题干内容:EV=100,PV=200,BAC=500计算:SPI=0.5A…B……D……B……C……A0,0B10,10典型估算法:尚需完工天数=剩余价值/进度状况=(BAC-EV)/SPI=(500-100题5:考点是问:根据当前CPI的值能否判断完工工期?大概描述:活动预计总估算为6000,完工工期是10天,执行2天后进行度量,其C无法判断建议答案:C无法判断。解释:没有SPI,只依据CPI不能判断估计的完工工期。题6‘过程分析’是哪个管理过程的工具?A质量保证B质量控制C.。。D.。。建议答案:A质量保证题7:有关挣值分析的题。。。。估计铺沥青路面4000米,实际铺了8000米,每米成本是1元,实际总成本为题8:项目执行状况是:进度有些延迟,预算有些节余,下面哪个是合理的后续措施:A增加些资源,将延迟的进度赶上。B。。。C。。。D进度延迟了,项目需要重点关注。建议答案:A增加些资源,将延迟的进度赶上。题9:项目1:SPI=1.1,CPI=1.2,CV=300;项目2CPI=2,SPI=0.2,SV=—200A项目1成本低于预算,进度符合计划。D项目2进度延迟,成本低于预算。建议答案:D项目2进度延迟,成本低于预算。题10:(有一张进度网络图,每个节点有最早开始日、最早结束日、最晚开始日、最晚结束日项目有2条路径,路径1:A—〉B—〉E,路径2:A—〉C—〉D—〉E,A、B、C、的持续时间依次是:10,40,10,20,20,A...
