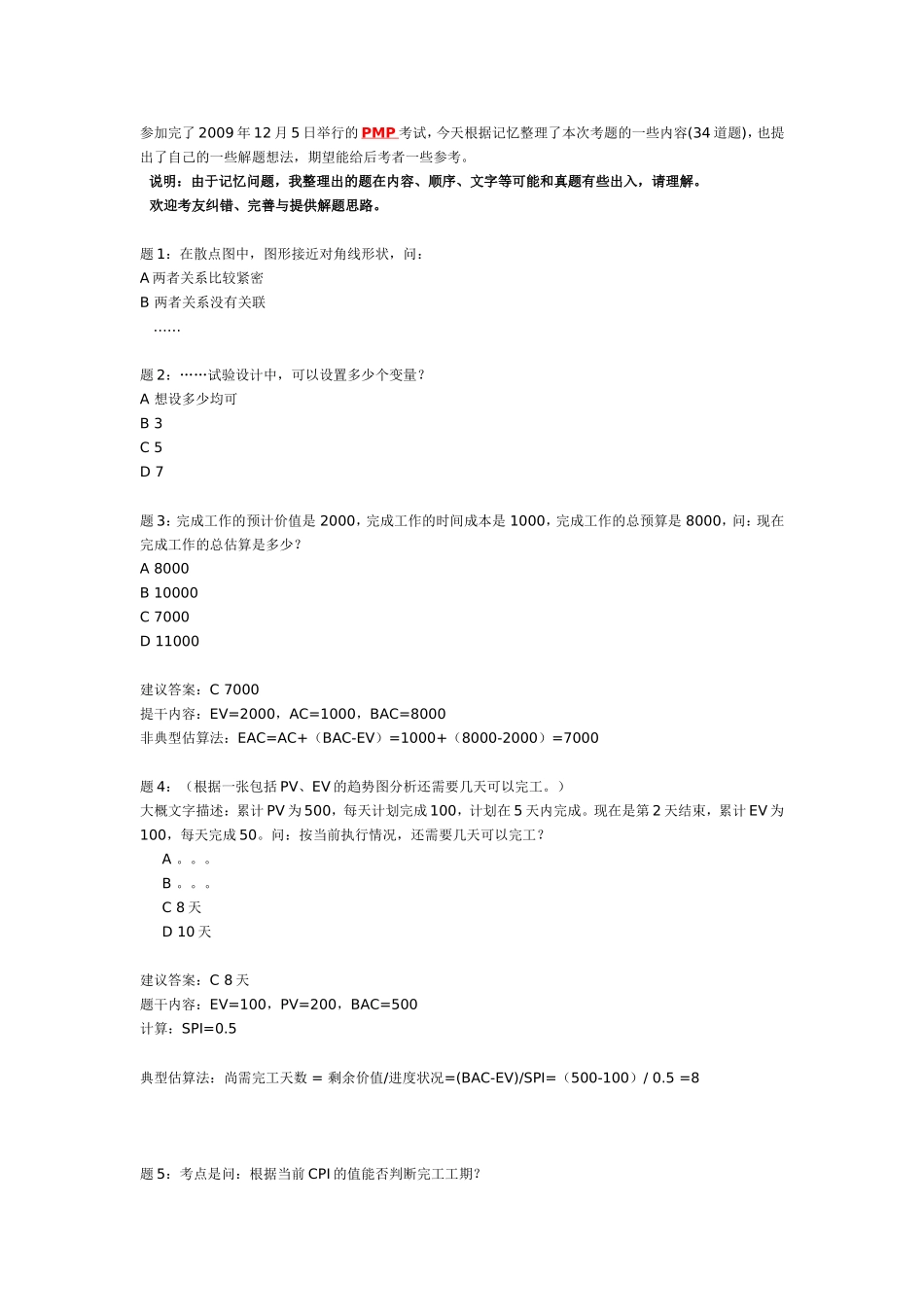

参加完了2009年12月5日举行的PMP考试,今天根据记忆整理了本次考题的一些内容(34道题),也提出了自己的一些解题想法,期望能给后考者一些参考。说明:由于记忆问题,我整理出的题在内容、顺序、文字等可能和真题有些出入,请理解。欢迎考友纠错、完善与提供解题思路。题1:在散点图中,图形接近对角线形状,问:A两者关系比较紧密B两者关系没有关联……题2:……试验设计中,可以设置多少个变量?A想设多少均可B3C5D7题3:完成工作的预计价值是2000,完成工作的时间成本是1000,完成工作的总预算是8000,问:现在完成工作的总估算是多少?A8000B10000C7000D11000建议答案:C7000提干内容:EV=2000,AC=1000,BAC=8000非典型估算法:EAC=AC+(BAC-EV)=1000+(8000-2000)=7000题4:(根据一张包括PV、EV的趋势图分析还需要几天可以完工。)大概文字描述:累计PV为500,每天计划完成100,计划在5天内完成。现在是第2天结束,累计EV为100,每天完成50。问:按当前执行情况,还需要几天可以完工?A。。。B。。。C8天D10天建议答案:C8天题干内容:EV=100,PV=200,BAC=500计算:SPI=0.5典型估算法:尚需完工天数=剩余价值/进度状况=(BAC-EV)/SPI=(500-100)/0.5=8题5:考点是问:根据当前CPI的值能否判断完工工期?大概描述:活动预计总估算为6000,完工工期是10天,执行2天后进行度量,其CPI为1.5,问:按这个状况执行下去,估计的完工工期是多少?A…B……C无法判断D……建议答案:C无法判断。解释:没有SPI,只依据CPI不能判断估计的完工工期。题6‘过程分析’是哪个管理过程的工具?A质量保证B质量控制C.。。D.。。建议答案:A质量保证题7‘质量审计’是哪个管理过程的工具?A质量控制B质量保证C.。。D.。。建议答案:B质量保证题8:有关挣值分析的题。。。。估计铺沥青路面4000米,实际铺了8000米,每米成本是1元,实际总成本为8000,问:。。。?题9:项目执行状况是:进度有些延迟,预算有些节余,下面哪个是合理的后续措施:A增加些资源,将延迟的进度赶上。B。。。C。。。D进度延迟了,项目需要重点关注。建议答案:A增加些资源,将延迟的进度赶上。题10:项目1:SPI=1.1,CPI=1.2,CV=300;项目2CPI=2,SPI=0.2,SV=—200,请问下面描述哪个最合适?A项目1成本低于预算,进度符合计划。B……C……D项目2进度延迟,成本低于预算。建议答案:D项目2进度延迟,成本低于预算。题11:(有一张进度网络图,每个节点有最早开始日、最早结束日、...
