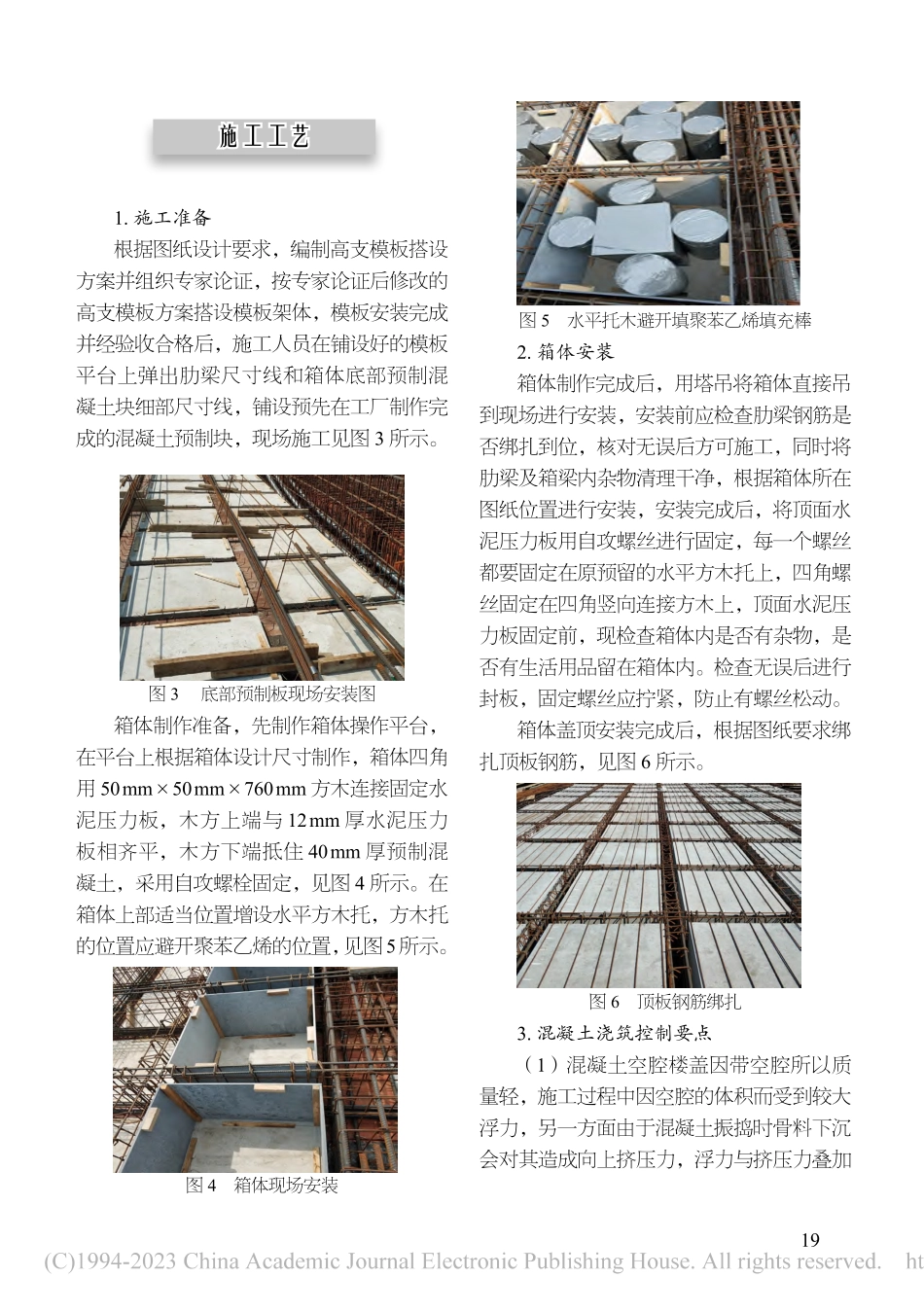

18工程概况风讯科创大厦位于江苏省南京市江宁区紫金二路以北,裙楼屋面采用JYGJ-II系列装配式预制空腔楼盖屋面,南北向、东西向跨度均为27m×27m,密肋梁间距1200mm,肋梁宽度200mm,肋梁高度为800mm,面层浇筑100mm厚钢筋混凝土面层,装配式预制空腔楼盖剖面图如图1所示。空腔底部为40mm混凝土预制块,空腔为12厚水泥发泡板,具体如图2所示。当现浇层厚度为100时,8@200双层双向钢筋网1000(700/500)2001000(900/700)现浇密肋梁10080040装配式预制空腔楼盖箱体图1装配式预制空腔楼盖剖面示意1000(900/700/500)水泥压力板箱体底板板厚均为40mm5070底板钢筋L@200混凝土底板40hh-40图2预制空腔箱体大样图大跨度装配式预制空腔楼盖板施工技术●经验交流□石大平19图5水平托木避开填聚苯乙烯填充棒2.箱体安装箱体制作完成后,用塔吊将箱体直接吊到现场进行安装,安装前应检查肋梁钢筋是否绑扎到位,核对无误后方可施工,同时将肋梁及箱梁内杂物清理干净,根据箱体所在图纸位置进行安装,安装完成后,将顶面水泥压力板用自攻螺丝进行固定,每一个螺丝都要固定在原预留的水平方木托上,四角螺丝固定在四角竖向连接方木上,顶面水泥压力板固定前,现检查箱体内是否有杂物,是否有生活用品留在箱体内。检查无误后进行封板,固定螺丝应拧紧,防止有螺丝松动。箱体盖顶安装完成后,根据图纸要求绑扎顶板钢筋,见图6所示。图6顶板钢筋绑扎3.混凝土浇筑控制要点(1)混凝土空腔楼盖因带空腔所以质量轻,施工过程中因空腔的体积而受到较大浮力,另一方面由于混凝土振捣时骨料下沉会对其造成向上挤压力,浮力与挤压力叠加施工工艺1.施工准备根据图纸设计要求,编制高支模板搭设方案并组织专家论证,按专家论证后修改的高支模板方案搭设模板架体,模板安装完成并经验收合格后,施工人员在铺设好的模板平台上弹出肋梁尺寸线和箱体底部预制混凝土块细部尺寸线,铺设预先在工厂制作完成的混凝土预制块,现场施工见图3所示。图3底部预制板现场安装图箱体制作准备,先制作箱体操作平台,在平台上根据箱体设计尺寸制作,箱体四角用50mm×50mm×760mm方木连接固定水泥压力板,木方上端与12mm厚水泥压力板相齐平,木方下端抵住40mm厚预制混凝土,采用自攻螺栓固定,见图4所示。在箱体上部适当位置增设水平方木托,方木托的位置应避开聚苯乙烯的位置,见图5所示。图4箱体现场安装20使得空腔内膜上浮力增大,所以混凝土空腔楼盖的空腔内膜抗浮是混凝土浇灌施工质量控制的关键...
