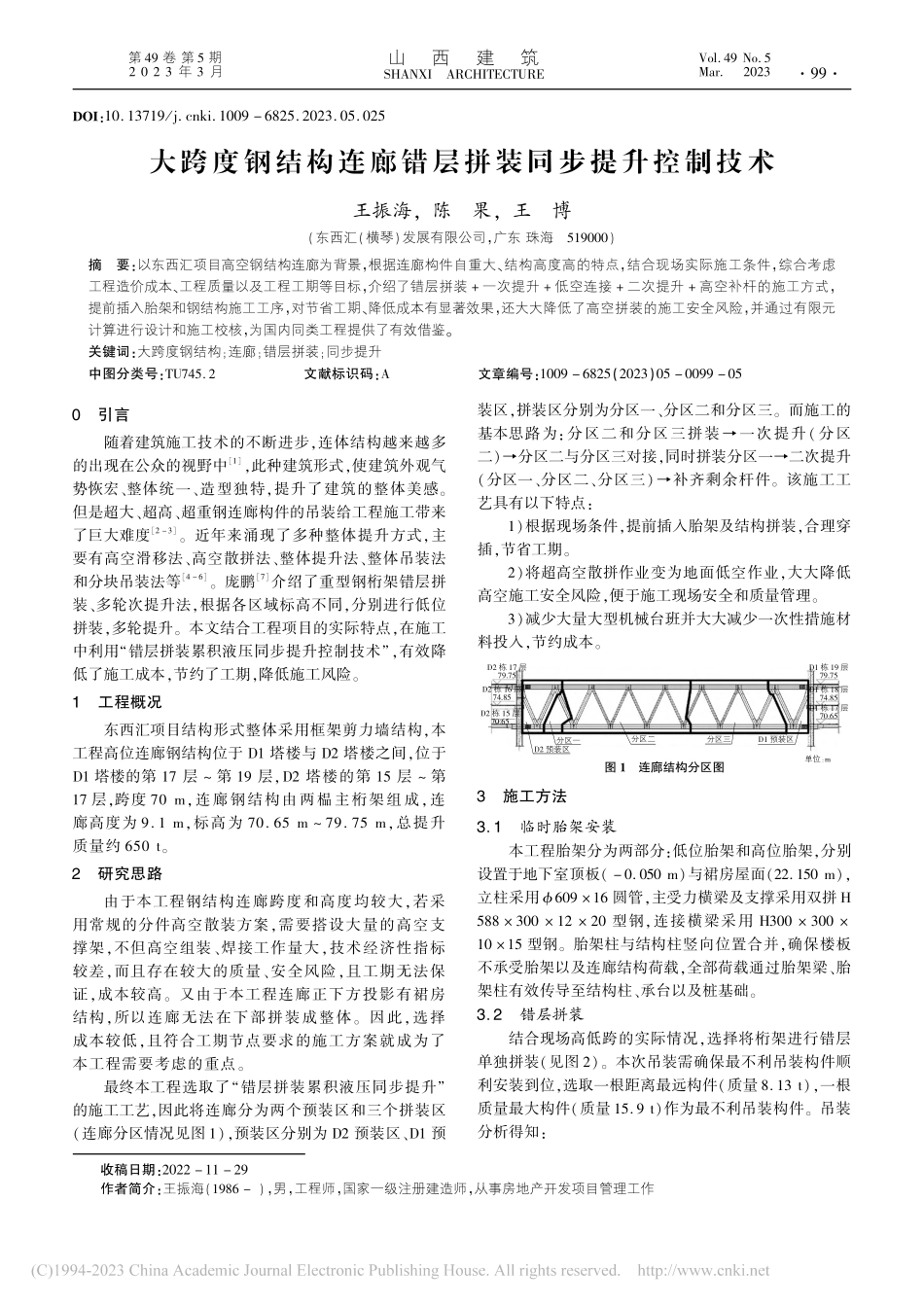

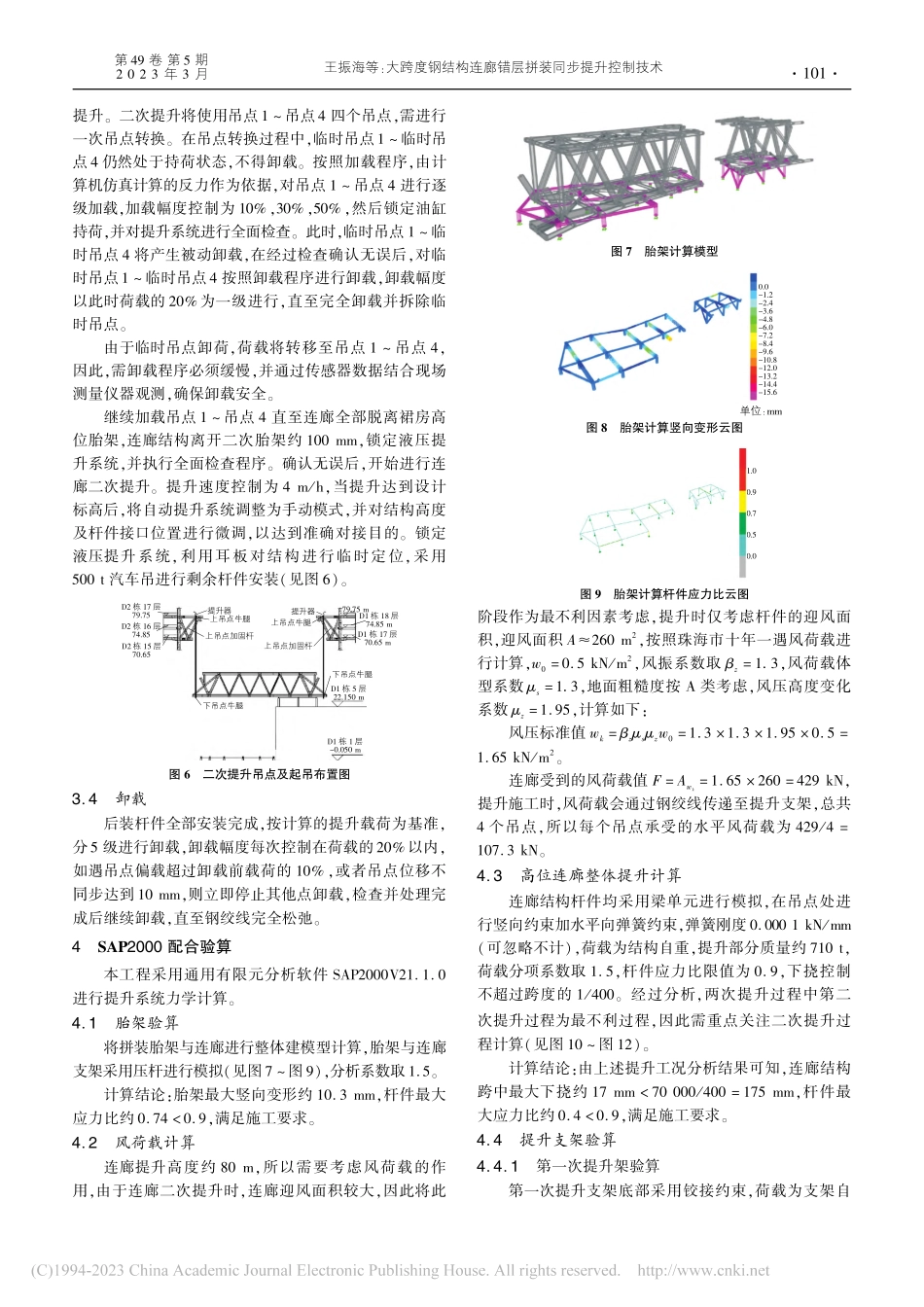

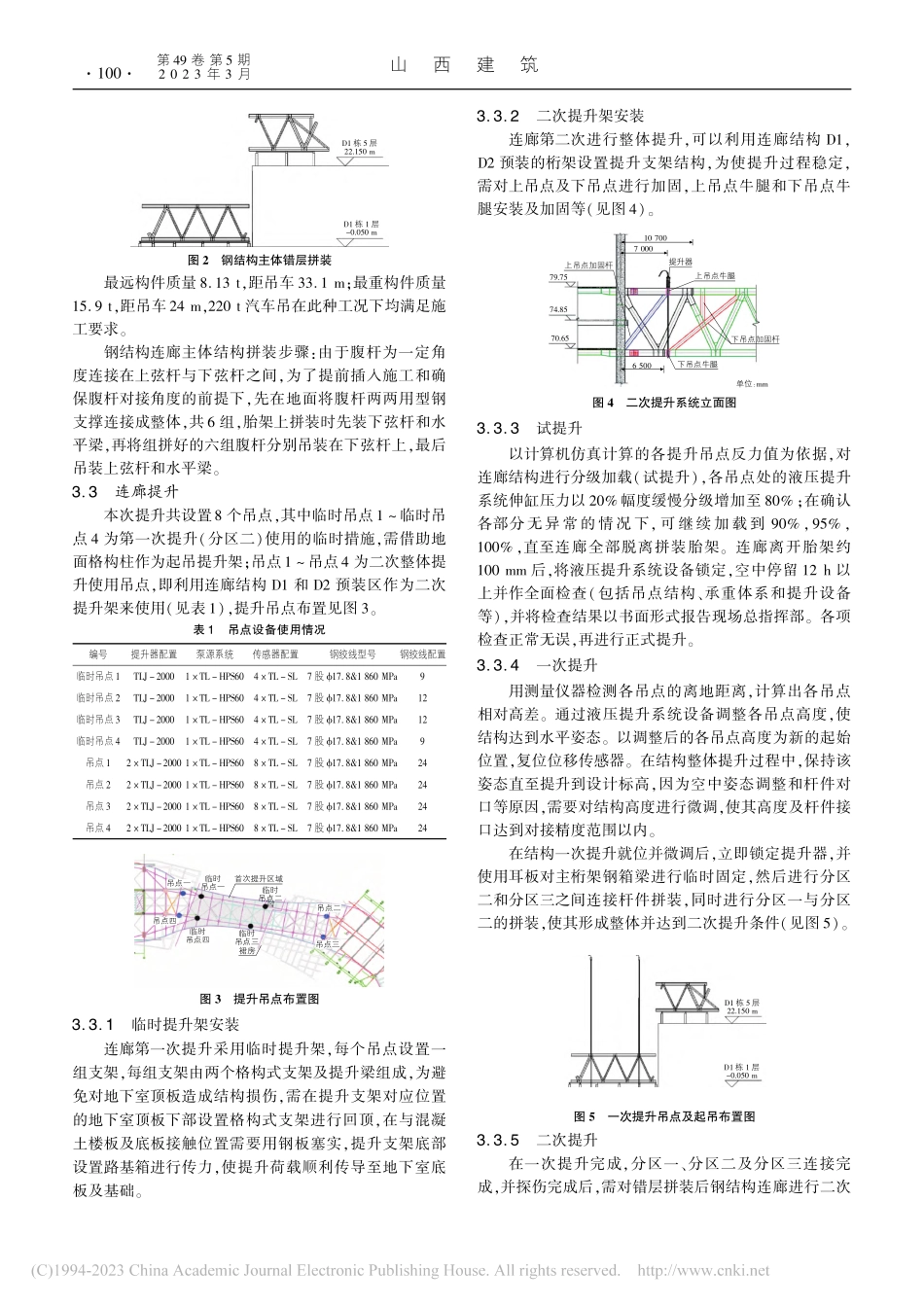

DOI:10.13719/j.cnki.1009-6825.2023.05.025大跨度钢结构连廊错层拼装同步提升控制技术收稿日期:2022-11-29作者简介:王振海(1986-),男,工程师,国家一级注册建造师,从事房地产开发项目管理工作王振海,陈果,王博(东西汇(横琴)发展有限公司,广东珠海519000)摘要:以东西汇项目高空钢结构连廊为背景,根据连廊构件自重大、结构高度高的特点,结合现场实际施工条件,综合考虑工程造价成本、工程质量以及工程工期等目标,介绍了错层拼装+一次提升+低空连接+二次提升+高空补杆的施工方式,提前插入胎架和钢结构施工工序,对节省工期、降低成本有显著效果,还大大降低了高空拼装的施工安全风险,并通过有限元计算进行设计和施工校核,为国内同类工程提供了有效借鉴。关键词:大跨度钢结构;连廊;错层拼装;同步提升中图分类号:TU745.2文献标识码:A文章编号:1009-6825(2023)05-0099-050引言随着建筑施工技术的不断进步,连体结构越来越多的出现在公众的视野中[1],此种建筑形式,使建筑外观气势恢宏、整体统一、造型独特,提升了建筑的整体美感。但是超大、超高、超重钢连廊构件的吊装给工程施工带来了巨大难度[2-3]。近年来涌现了多种整体提升方式,主要有高空滑移法、高空散拼法、整体提升法、整体吊装法和分块吊装法等[4-6]。庞鹏[7]介绍了重型钢桁架错层拼装、多轮次提升法,根据各区域标高不同,分别进行低位拼装,多轮提升。本文结合工程项目的实际特点,在施工中利用“错层拼装累积液压同步提升控制技术”,有效降低了施工成本,节约了工期,降低施工风险。1工程概况东西汇项目结构形式整体采用框架剪力墙结构,本工程高位连廊钢结构位于D1塔楼与D2塔楼之间,位于D1塔楼的第17层~第19层,D2塔楼的第15层~第17层,跨度70m,连廊钢结构由两榀主桁架组成,连廊高度为9.1m,标高为70.65m~79.75m,总提升质量约650t。2研究思路由于本工程钢结构连廊跨度和高度均较大,若采用常规的分件高空散装方案,需要搭设大量的高空支撑架,不但高空组装、焊接工作量大,技术经济性指标较差,而且存在较大的质量、安全风险,且工期无法保证,成本较高。又由于本工程连廊正下方投影有裙房结构,所以连廊无法在下部拼装成整体。因此,选择成本较低,且符合工期节点要求的施工方...
