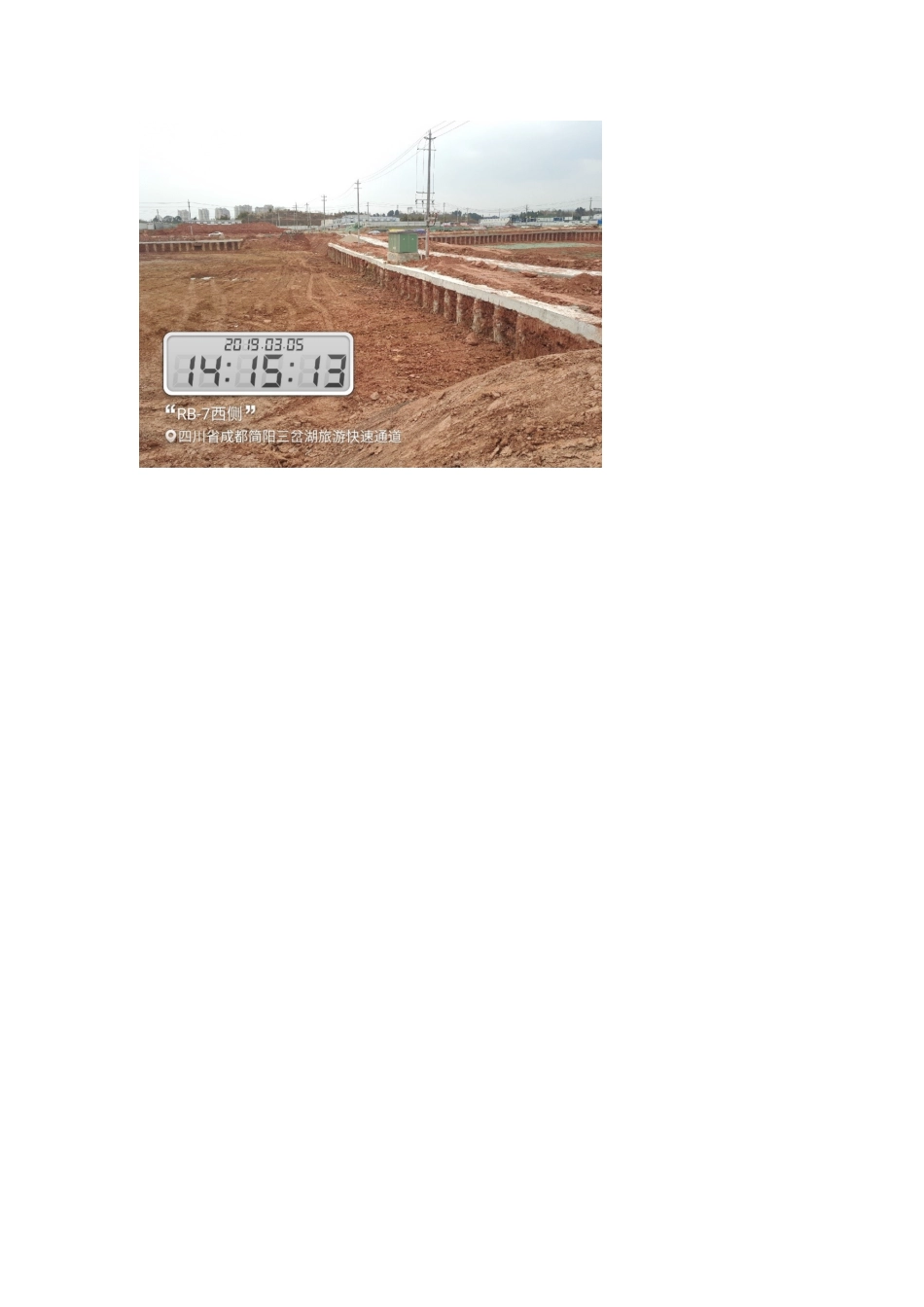

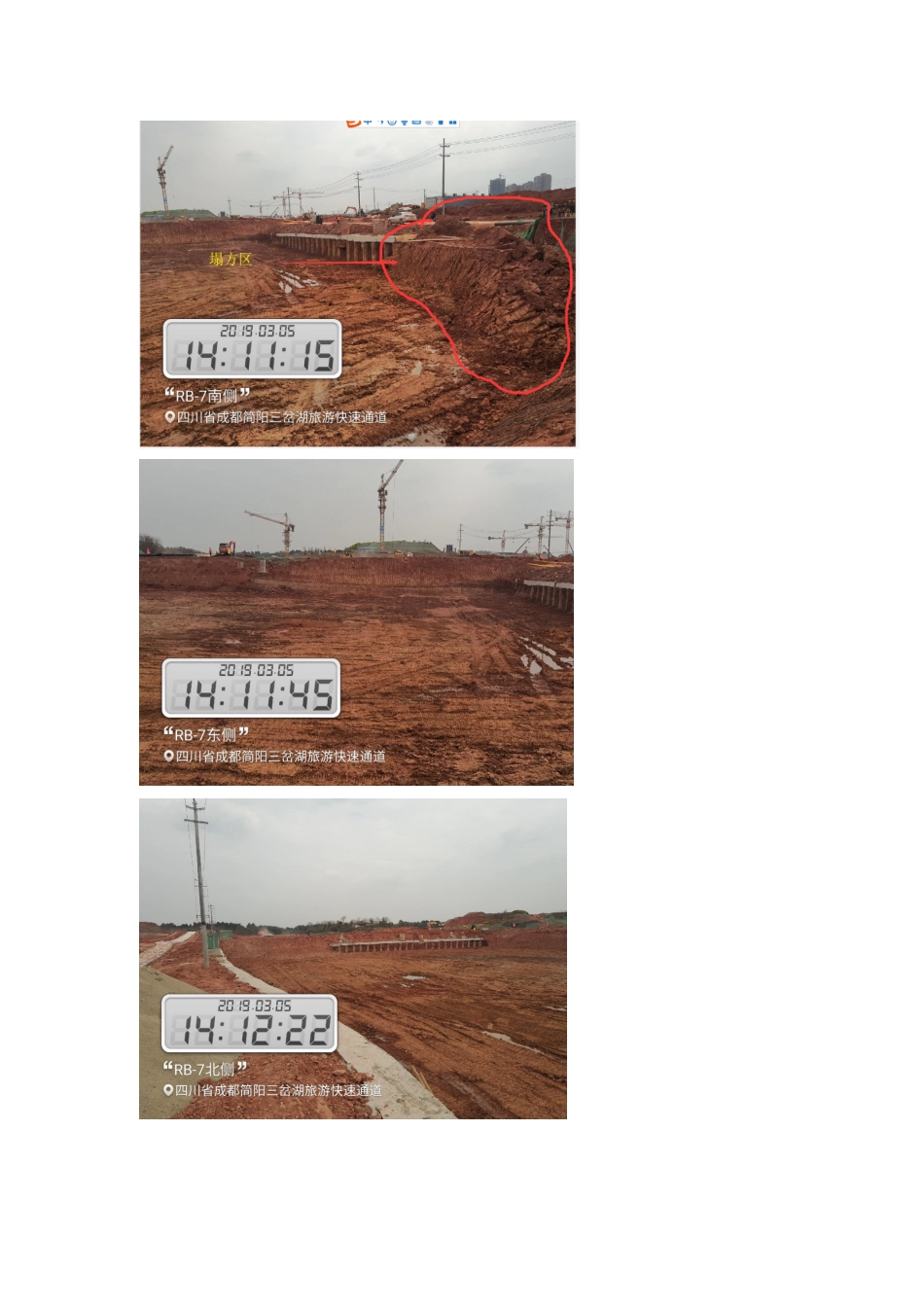

附件2:RB-7地块移交情况说明(19年3月5日)根据“2019年2月27日测量数据成图”与西南院《蓝绸带二三批次开挖图》比较后发现的问题如下:《RB-7原始地块测绘图2019.3.1》中A点、B点至C点区域,地下室侧壁位于坡脚线以外。解决方式:A点区域基坑坡脚线外移至满足地下室外墙施工需要位置。此部分土方及基坑边缘由万科进行处理。B点至C点区域因边坡塌方及地下室外墙位置位于塌方区域,边坡处理方式暂未明确。《RB-7原始地块测绘图2019.3.1》中A点至B点、B点至D点、E点及相邻区域。地下室侧壁距离坡脚(有护壁桩)距离不足1m,局部点位仅600mm左右。解决方式:地下室外墙防水采用卷材,工作面不足区域采用“外防内贴”方法或“单排架支模”进行处理,其中涉及到的施工措施费用由万科承担。地块东北区域超挖。具体情况:地块东北区域(《RB-7原始地块测绘图2019.3.1》E点区域)《蓝绸带二三批次开挖图》标高436.300(底板顶标高),实测标高435.6至436.2(差值约:0.6米)。解决方式:目前二批次基础图暂未出图,基础形式及基础厚度不明。设计院根据现场标高对设计图纸进行调整。现场照片如下:
