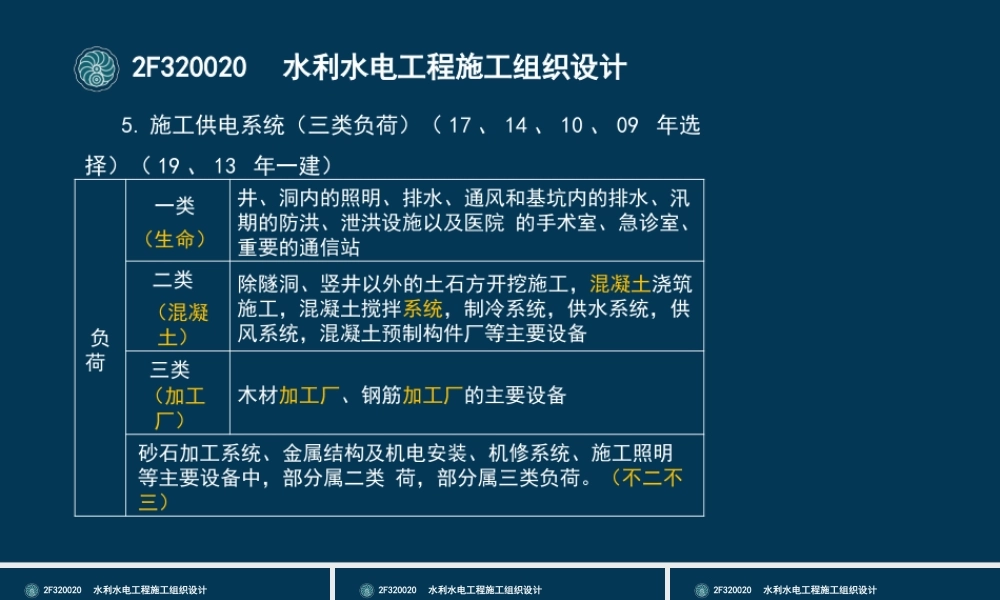

2F320020水利水电工程施工组织设计5.施工供电系统(三类负荷)(17、14、10、09年选择)(19、13年一建)负荷一类(生命)井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站二类(混凝土)除隧洞、竖井以外的土石方开挖施工,混凝土浇筑施工,混凝土搅拌系统,制冷系统,供水系统,供风系统,混凝土预制构件厂等主要设备三类(加工厂)木材加工厂、钢筋加工厂的主要设备砂石加工系统、金属结构及机电安装、机修系统、施工照明等主要设备中,部分属二类荷,部分属三类负荷。(不二不三)2F320020水利水电工程施工组织设计【单选题】下列水利工程施工用电负荷中,属于二类负荷的是()。A.洞内照明B.钢筋加工C.混凝土搅拌D.基坑排水网校答案:C2F320020水利水电工程施工组织设计2F320022临时设施的要求考点2:临时设施的要求★★内容考频指数考查重点一、临时设施设计的主要内容※二、主要施工工厂设施1.砂石料加工系统2.混凝土生产系统3.混凝土制冷(热)系统4.机械修配及综合加工系统5.施工供电系统※※两个表、两个公式、连个选择题(混凝土制冷制热系统、施工供电系统)2F320020水利水电工程施工组织设计2F320023施工总进度的要求考点3:施工总进度的要求★★★考点3内容考频指数施工总进度的要求★★★1.施工进度计划安排※2.施工进度计划表达方法1)横道图2)工程进度曲线3)网络图(补充)①单代号网络计划:②双代号网络计划:③时标网络图:※※※2F320020水利水电工程施工组织设计2F320023施工总进度的要求1、施工进度计划安排★划分为工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段。工程施工总工期应为后三项工期之和。2F320020水利水电工程施工组织设计【多选题】工程施工总工期包括()。A.工程筹建期B.工程准备期C.主体工程施工期D.工程完建期E.试运行期网校答案:BCD背景:承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥基坑开挖,⑦地基处理,⑧办公、生活用房等。问题:1.根据《水利水电工程施工组织设计规范》(SL303-2004)。指出背景资料的相关工作中属于工程准备期的工作(用编号表示)工程施工总工期中,除工程准备期外,还应包括哪些施工时段?网校答案:(1)属于工程准备期的工作有:①、③、⑤、⑧。(2)工程施工总工期中还应包括:主体工程施工期、工程...
