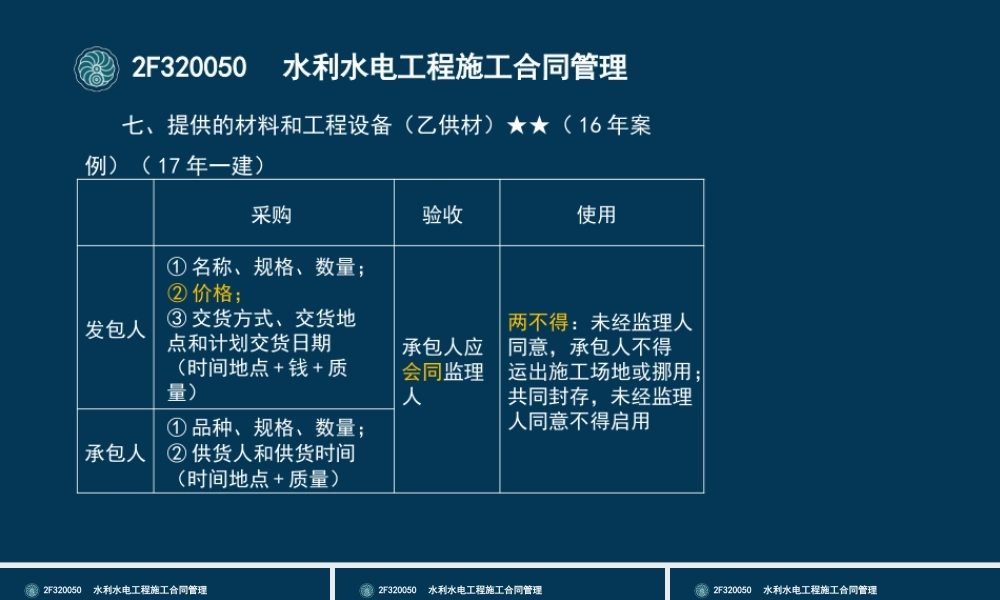

2F320050水利水电工程施工合同管理七、提供的材料和工程设备(乙供材)★★(16年案例)(17年一建)采购验收使用发包人①名称、规格、数量;②价格;③交货方式、交货地点和计划交货日期(时间地点+钱+质量)承包人应会同监理人两不得:未经监理人同意,承包人不得运出施工场地或挪用;共同封存,未经监理人同意不得启用承包人①品种、规格、数量;②供货人和供货时间(时间地点+质量)2F320050水利水电工程施工合同管理八、测量放线★★1.施工控制网(20年案例)施工控制网由承包人负责测设,发包人应在本合同协议书签订后的14天内,向承包人提供测量基准点、基准线和水准点及其相关资料。承包人应在收到上述资料后的28天内,将施测的施工控制网资料提交监理人审批。监理人应在收到报批件后的14天内批复承包人。2F320050水利水电工程施工合同管理4.补充地质勘探监理可以指示承包人进行必要的补充地质勘探并提供有关资料。承包人为本合同永久工程施工的需要进行补充地质勘探时,费用由发包人承担。为其临时工程设计及施工的需要进行的补充地质勘探,其费用由承包人承担。2F320050水利水电工程施工合同管理背景:事件1:在导流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告。索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。问题:1.事件1中,施工单位可以获得索赔费用是多少?并说明理由。网校答案:1.(1)施工单位可以获得索赔的费用是零(或不可以获得)。(2)施工单位为其临时工程所需进行的补充地质勘探,其费用由施工单位承担。2F320050水利水电工程施工合同管理2F320052发包人与承包人的义务和责任考点2:发包人与承包人的义务和责任★★内容频率考查重点一、发包人的义务※※开工通知、场地、甲供材二、监理人在合同中的作用概念、监理指示三、承包人义务(10条义务)与发包人对比四、履约担保10%五、承包人项目经理要求请假、更换六、地质资料复核不利物质七、承包人提供的材料和工程设备(乙供材)乙供材八、测量放线补充勘测2F320050水利水电工程施工合同管理2F320053质量条款的内容考点3:质量条款的内容★★考点3内容考频指数质量条款的内容★★一、承包人的质量管理※二、监理人的质量检查※三、工程隐蔽部位覆盖前的检查※※四、保修※※2F320050水利水电工程施工合同管理2F320053质量条款的内容一、承包人的质量管理★(略)承包人...
