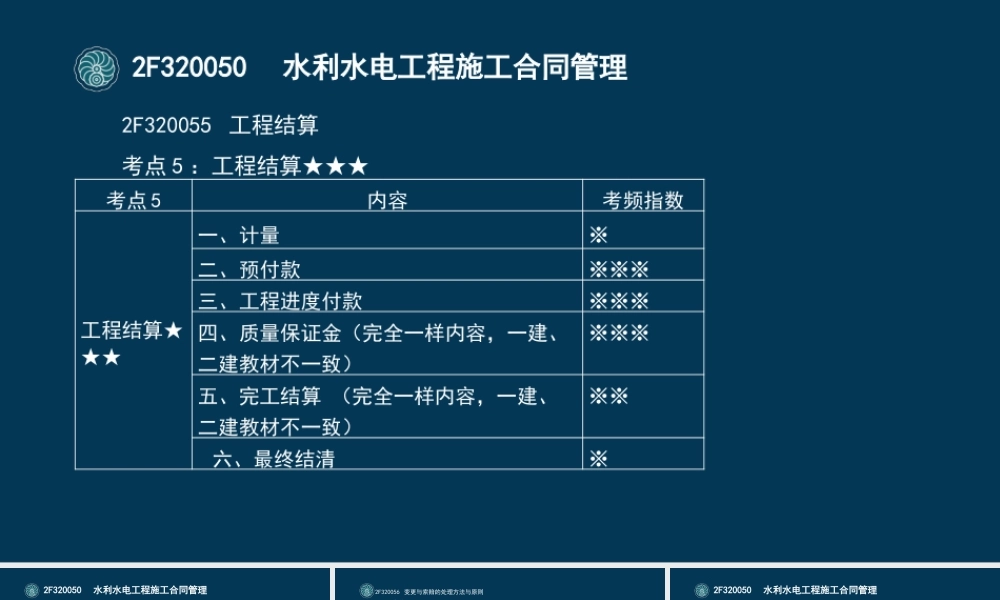

2F320050水利水电工程施工合同管理2F320055工程结算考点5:工程结算★★★考点5内容考频指数工程结算★★★一、计量※二、预付款※※※三、工程进度付款※※※四、质量保证金(完全一样内容,一建、二建教材不一致)※※※五、完工结算(完全一样内容,一建、二建教材不一致)※※六、最终结清※2F320050水利水电工程施工合同管理2F320056变更与索赔的处理方法与原则考点6:变更与索赔的处理方法与原则★★考点6内容考频指数变更与索赔的处理方法与原则★★一、工程变更※※二、违约※三、索赔※※四、价格调整※※2F320056变更与索赔的处理方法与原则一、工程变更★★1.变更的范围和内容在履行合同中发生以下情形之一,应进行变更:(1)取消合同中任何一项工作,但被取消的工作不能转由发包人或其他人实施;(2)改变合同中任何一项工作的质量或其它特性;(3)改变合同工程的基线、标高、位置或尺寸;(4)改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序;(5)为完成工程需要追加的额外工作;(6)增加或减少专用合同条款中约定的关键项目工程量超过其工程总量的一定数量百分比。变更结算1:变更量×原价;变更结算2:变更量×变更价2F320050水利水电工程施工合同管理2.变更权在履行合同过程中,经发包人同意,监理人可按变更程序向承包人作出变更指示,承包人应遵照执行。没有监理人的变更指示,承包人不得擅自变更。2F320050水利水电工程施工合同管理3.变更程序(16年案例)2F320050水利水电工程施工合同管理【背景资料】某中型水闸工程施工招标文件按《水利水电工程标准施工招标文件》(2009年版)编制。已标价工程量清单由分类分项工程量清单、措施项目清单、其他项目清单、零星工作项目清单组成。本工程在实施过程中,涉及工程变更的双方往来函件包括(不限于):①变更意向书,②书面变更建议,③变更指示,④变更报价书,⑤撤销变更意向书,⑥难以实施变更的原因和依据,⑦变更实施方案等。问题:背景资料涉及变更的双方往来函件中,属于承包人发出的文件有哪些?网校答案:属于承包人发出的有:书面变更建议,变更报价书、难以实施变更的原因和依据、变更实施方案。2F320050水利水电工程施工合同管理4)变更估价的原则变更的估价原则(20、17年一建)①已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价。②已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类似子目的单价...
