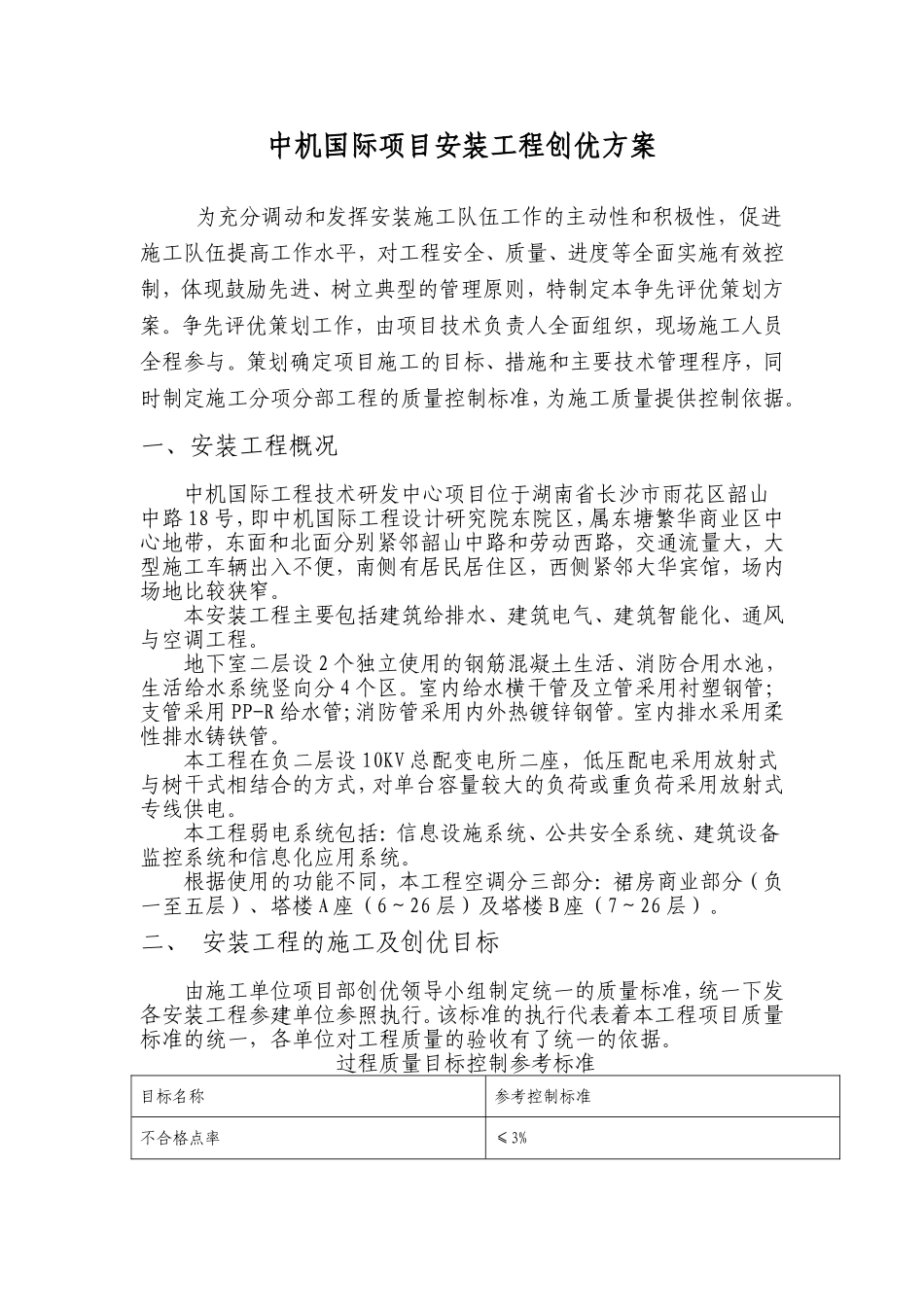

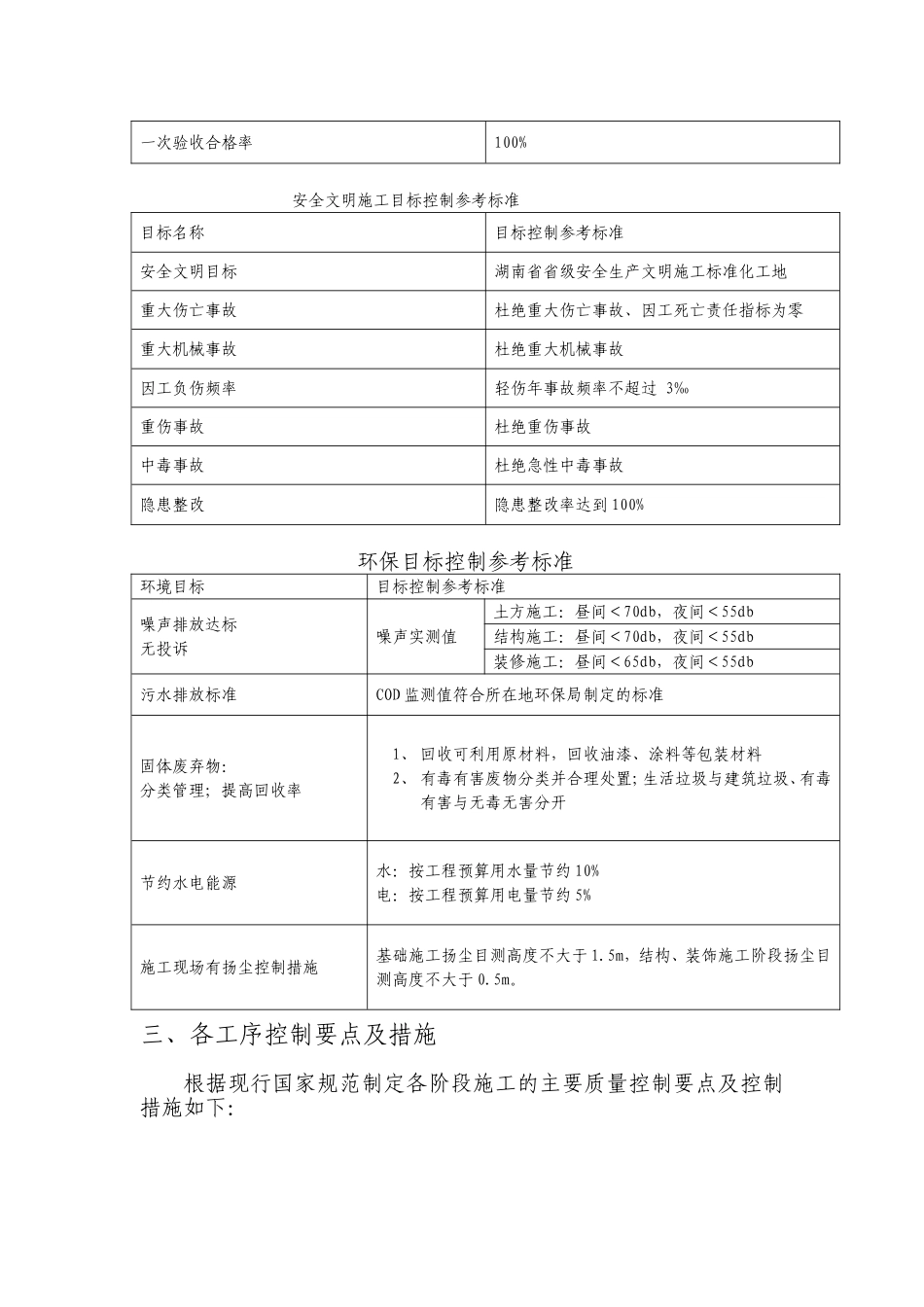

中机国际项目安装工程创优方案为充分调动和发挥安装施工队伍工作的主动性和积极性,促进施工队伍提高工作水平,对工程安全、质量、进度等全面实施有效控制,体现鼓励先进、树立典型的管理原则,特制定本争先评优策划方案。争先评优策划工作,由项目技术负责人全面组织,现场施工人员全程参与。策划确定项目施工的目标、措施和主要技术管理程序,同时制定施工分项分部工程的质量控制标准,为施工质量提供控制依据。一、安装工程概况中机国际工程技术研发中心项目位于湖南省长沙市雨花区韶山中路18号,即中机国际工程设计研究院东院区,属东塘繁华商业区中心地带,东面和北面分别紧邻韶山中路和劳动西路,交通流量大,大型施工车辆出入不便,南侧有居民居住区,西侧紧邻大华宾馆,场内场地比较狭窄。本安装工程主要包括建筑给排水、建筑电气、建筑智能化、通风与空调工程。地下室二层设2个独立使用的钢筋混凝土生活、消防合用水池,生活给水系统竖向分4个区。室内给水横干管及立管采用衬塑钢管;支管采用PP-R给水管;消防管采用内外热镀锌钢管。室内排水采用柔性排水铸铁管。本工程在负二层设10KV总配变电所二座,低压配电采用放射式与树干式相结合的方式,对单台容量较大的负荷或重负荷采用放射式专线供电。本工程弱电系统包括:信息设施系统、公共安全系统、建筑设备监控系统和信息化应用系统。根据使用的功能不同,本工程空调分三部分:裙房商业部分(负一至五层)、塔楼A座(6~26层)及塔楼B座(7~26层)。二、安装工程的施工及创优目标由施工单位项目部创优领导小组制定统一的质量标准,统一下发各安装工程参建单位参照执行。该标准的执行代表着本工程项目质量标准的统一,各单位对工程质量的验收有了统一的依据。过程质量目标控制参考标准目标名称参考控制标准不合格点率≤3%一次验收合格率100%安全文明施工目标控制参考标准目标名称目标控制参考标准安全文明目标湖南省省级安全生产文明施工标准化工地重大伤亡事故杜绝重大伤亡事故、因工死亡责任指标为零重大机械事故杜绝重大机械事故因工负伤频率轻伤年事故频率不超过3‰重伤事故杜绝重伤事故中毒事故杜绝急性中毒事故隐患整改隐患整改率达到100%环保目标控制参考标准环境目标目标控制参考标准噪声排放达标无投诉噪声实测值土方施工:昼间<70db,夜间<55db结构施工:昼间<70db,夜间<55db装修施工:昼间<65db,夜间<55db污水排放标准COD监测值符合所在地环保局制定的标准固体废弃物:...
