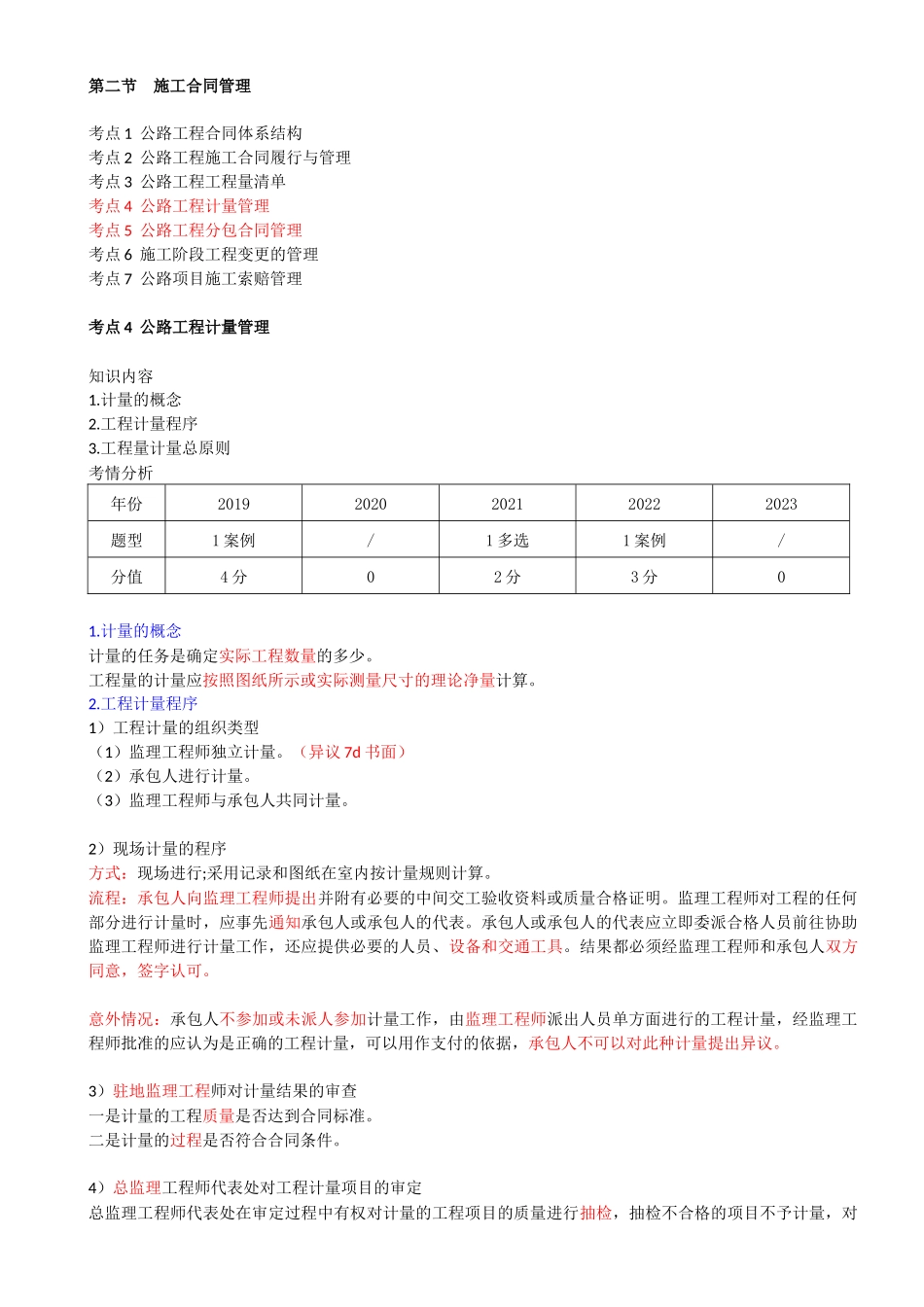

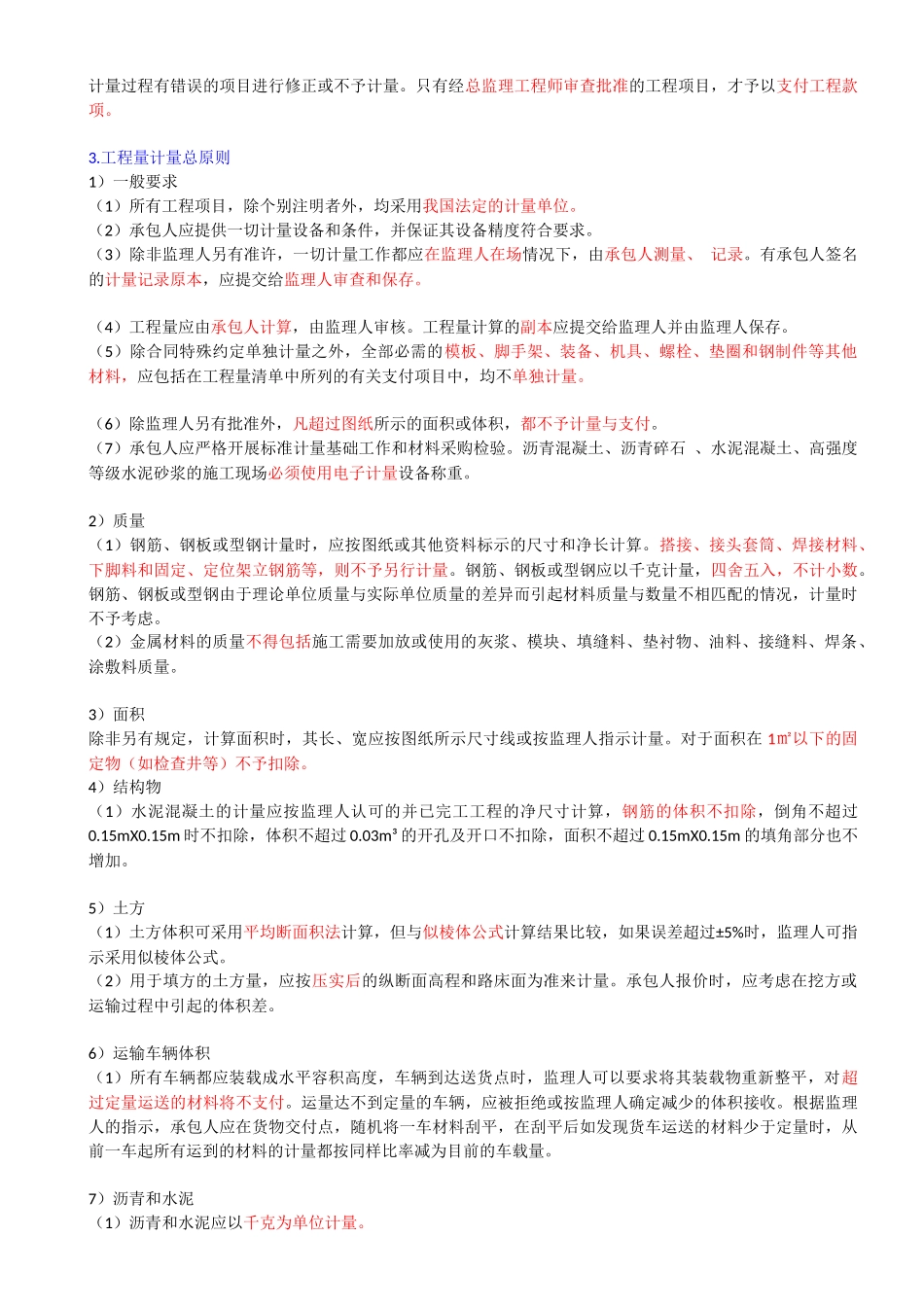

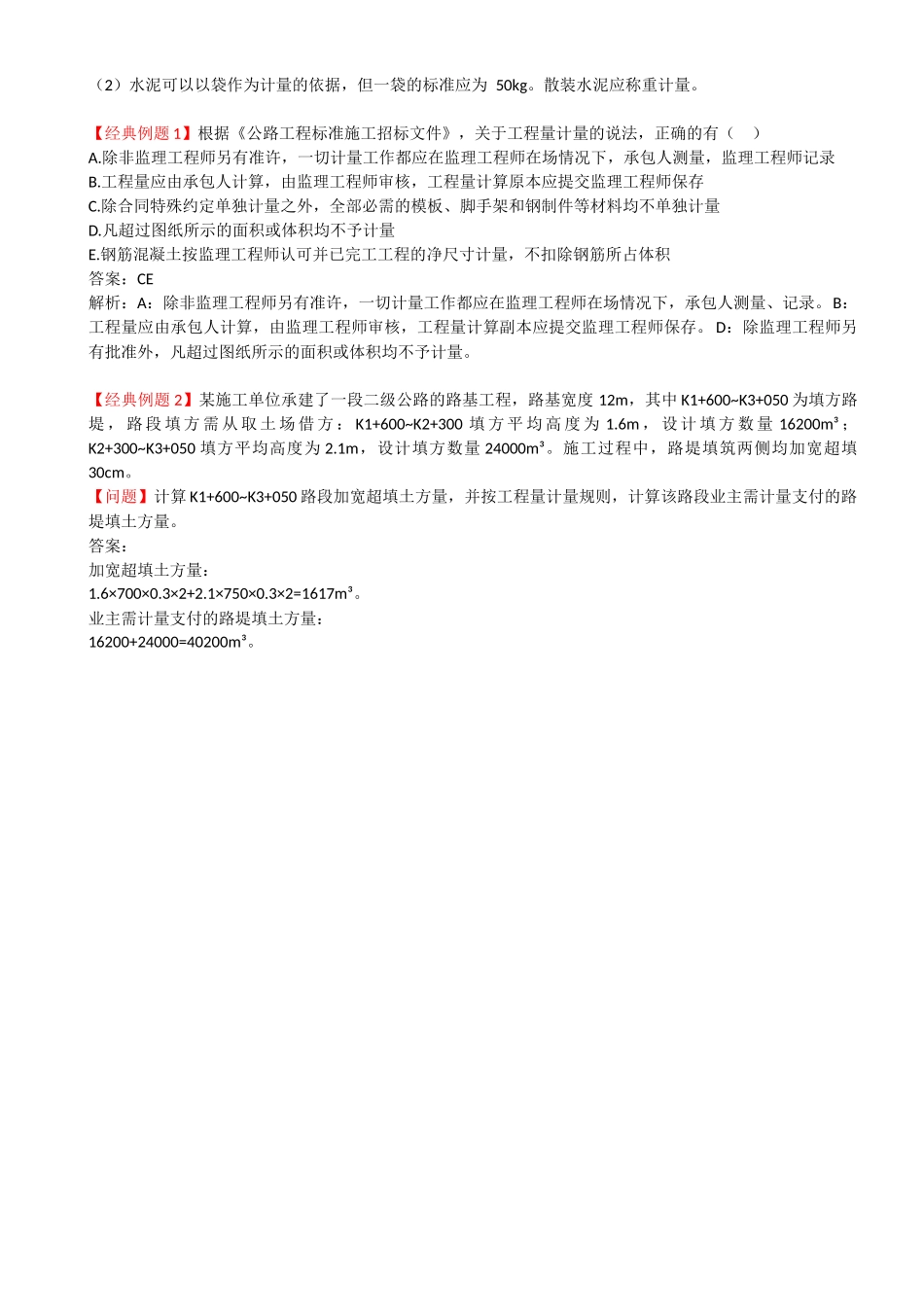

第二节施工合同管理考点1公路工程合同体系结构考点2公路工程施工合同履行与管理考点3公路工程工程量清单考点4公路工程计量管理考点5公路工程分包合同管理考点6施工阶段工程变更的管理考点7公路项目施工索赔管理考点4公路工程计量管理知识内容1.计量的概念2.工程计量程序3.工程量计量总原则考情分析年份20192020202120222023题型1案例/1多选1案例/分值4分02分3分01.计量的概念计量的任务是确定实际工程数量的多少。工程量的计量应按照图纸所示或实际测量尺寸的理论净量计算。2.工程计量程序1)工程计量的组织类型(1)监理工程师独立计量。(异议7d书面)(2)承包人进行计量。(3)监理工程师与承包人共同计量。2)现场计量的程序方式:现场进行;采用记录和图纸在室内按计量规则计算。流程:承包人向监理工程师提出并附有必要的中间交工验收资料或质量合格证明。监理工程师对工程的任何部分进行计量时,应事先通知承包人或承包人的代表。承包人或承包人的代表应立即委派合格人员前往协助监理工程师进行计量工作,还应提供必要的人员、设备和交通工具。结果都必须经监理工程师和承包人双方同意,签字认可。意外情况:承包人不参加或未派人参加计量工作,由监理工程师派出人员单方面进行的工程计量,经监理工程师批准的应认为是正确的工程计量,可以用作支付的依据,承包人不可以对此种计量提出异议。3)驻地监理工程师对计量结果的审查一是计量的工程质量是否达到合同标准。二是计量的过程是否符合合同条件。4)总监理工程师代表处对工程计量项目的审定总监理工程师代表处在审定过程中有权对计量的工程项目的质量进行抽检,抽检不合格的项目不予计量,对计量过程有错误的项目进行修正或不予计量。只有经总监理工程师审查批准的工程项目,才予以支付工程款项。3.工程量计量总原则1)一般要求(1)所有工程项目,除个别注明者外,均采用我国法定的计量单位。(2)承包人应提供一切计量设备和条件,并保证其设备精度符合要求。(3)除非监理人另有准许,一切计量工作都应在监理人在场情况下,由承包人测量、记录。有承包人签名的计量记录原本,应提交给监理人审查和保存。(4)工程量应由承包人计算,由监理人审核。工程量计算的副本应提交给监理人并由监理人保存。(5)除合同特殊约定单独计量之外,全部必需的模板、脚手架、装备、机具、螺栓、垫圈和钢制件等其他材料,应包括在工程量清单中所列的有关支付项目中,均不单独计量。(6)除监理人另有批...
