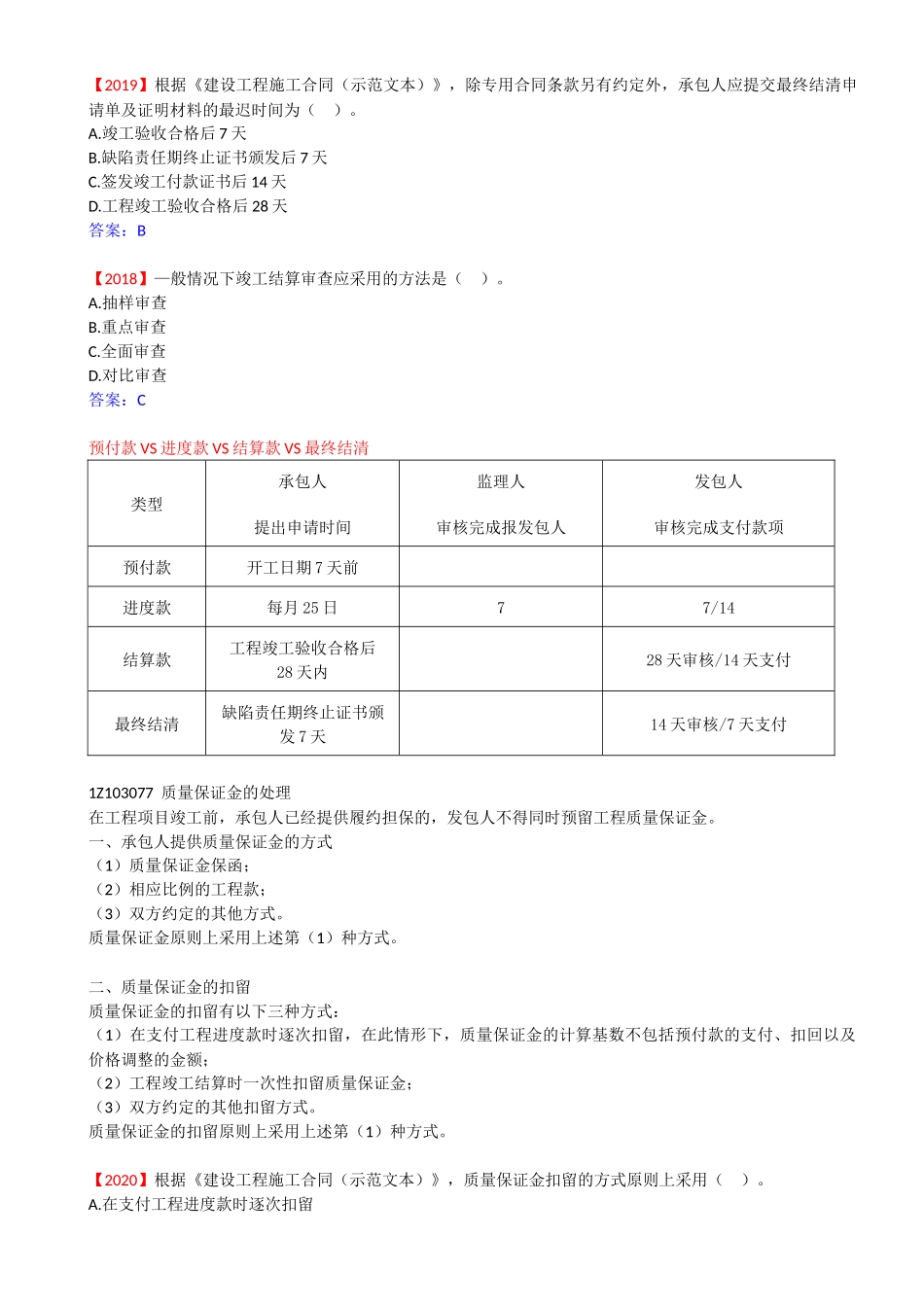

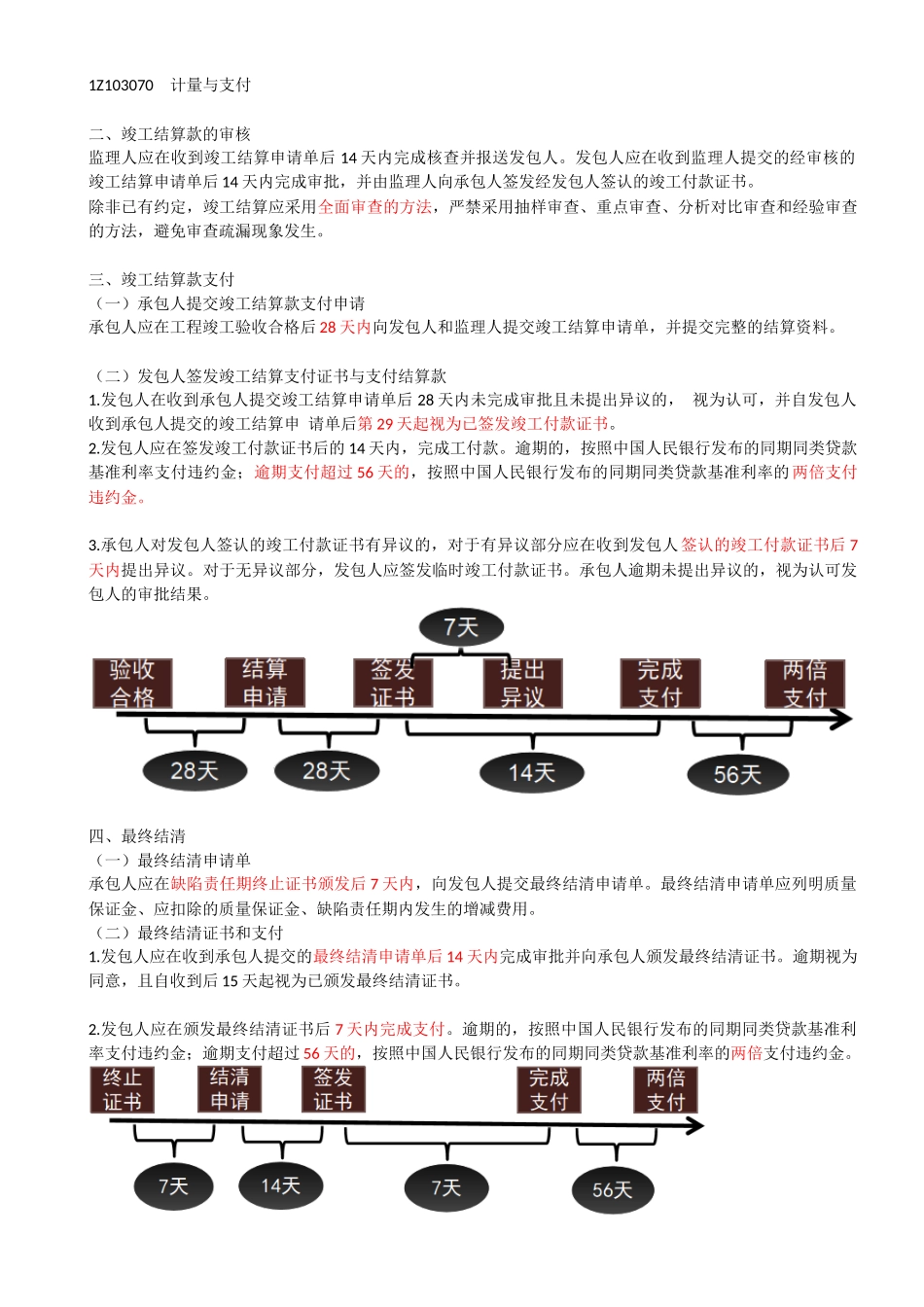

1Z103070计量与支付二、竣工结算款的审核监理人应在收到竣工结算申请单后14天内完成核查并报送发包人。发包人应在收到监理人提交的经审核的竣工结算申请单后14天内完成审批,并由监理人向承包人签发经发包人签认的竣工付款证书。除非已有约定,竣工结算应采用全面审查的方法,严禁采用抽样审查、重点审查、分析对比审查和经验审查的方法,避免审查疏漏现象发生。三、竣工结算款支付(一)承包人提交竣工结算款支付申请承包人应在工程竣工验收合格后28天内向发包人和监理人提交竣工结算申请单,并提交完整的结算资料。(二)发包人签发竣工结算支付证书与支付结算款1.发包人在收到承包人提交竣工结算申请单后28天内未完成审批且未提出异议的,视为认可,并自发包人收到承包人提交的竣工结算申请单后第29天起视为已签发竣工付款证书。2.发包人应在签发竣工付款证书后的14天内,完成工付款。逾期的,按照中国人民银行发布的同期同类贷款基准利率支付违约金;逾期支付超过56天的,按照中国人民银行发布的同期同类贷款基准利率的两倍支付违约金。3.承包人对发包人签认的竣工付款证书有异议的,对于有异议部分应在收到发包人签认的竣工付款证书后7天内提出异议。对于无异议部分,发包人应签发临时竣工付款证书。承包人逾期未提出异议的,视为认可发包人的审批结果。四、最终结清(一)最终结清申请单承包人应在缺陷责任期终止证书颁发后7天内,向发包人提交最终结清申请单。最终结清申请单应列明质量保证金、应扣除的质量保证金、缺陷责任期内发生的增减费用。(二)最终结清证书和支付1.发包人应在收到承包人提交的最终结清申请单后14天内完成审批并向承包人颁发最终结清证书。逾期视为同意,且自收到后15天起视为已颁发最终结清证书。2.发包人应在颁发最终结清证书后7天内完成支付。逾期的,按照中国人民银行发布的同期同类贷款基准利率支付违约金;逾期支付超过56天的,按照中国人民银行发布的同期同类贷款基准利率的两倍支付违约金。【2019】根据《建设工程施工合同(示范文本)》,除专用合同条款另有约定外,承包人应提交最终结清申请单及证明材料的最迟时间为()。A.竣工验收合格后7天B.缺陷责任期终止证书颁发后7天C.签发竣工付款证书后14天D.工程竣工验收合格后28天答案:B【2018】—般情况下竣工结算审查应采用的方法是()。A.抽样审查B.重点审查C.全面审查D.对比审查答案:C预付款VS进度款VS结算款VS最终结清类型承包人提出申请时间监理人审...
