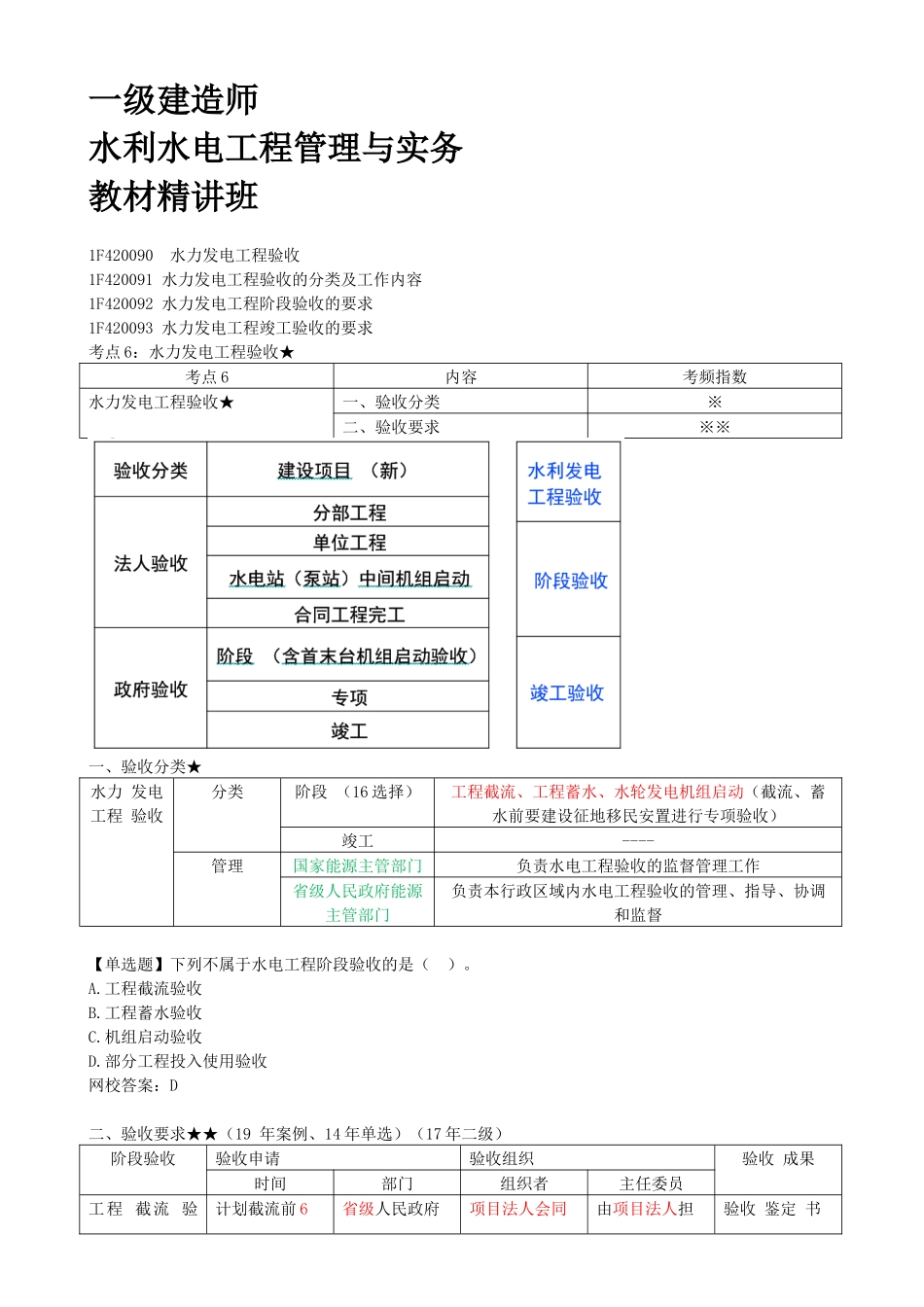

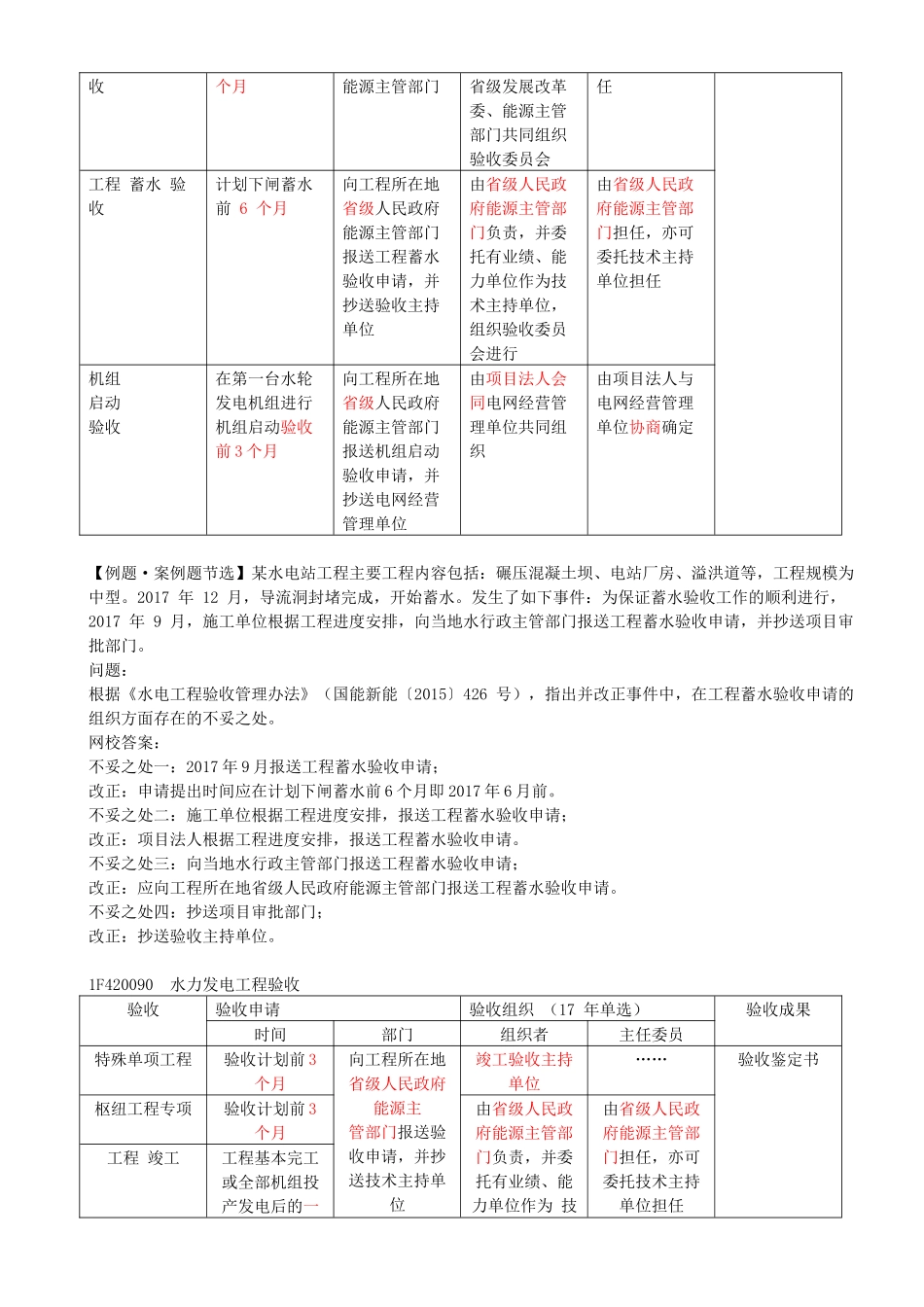

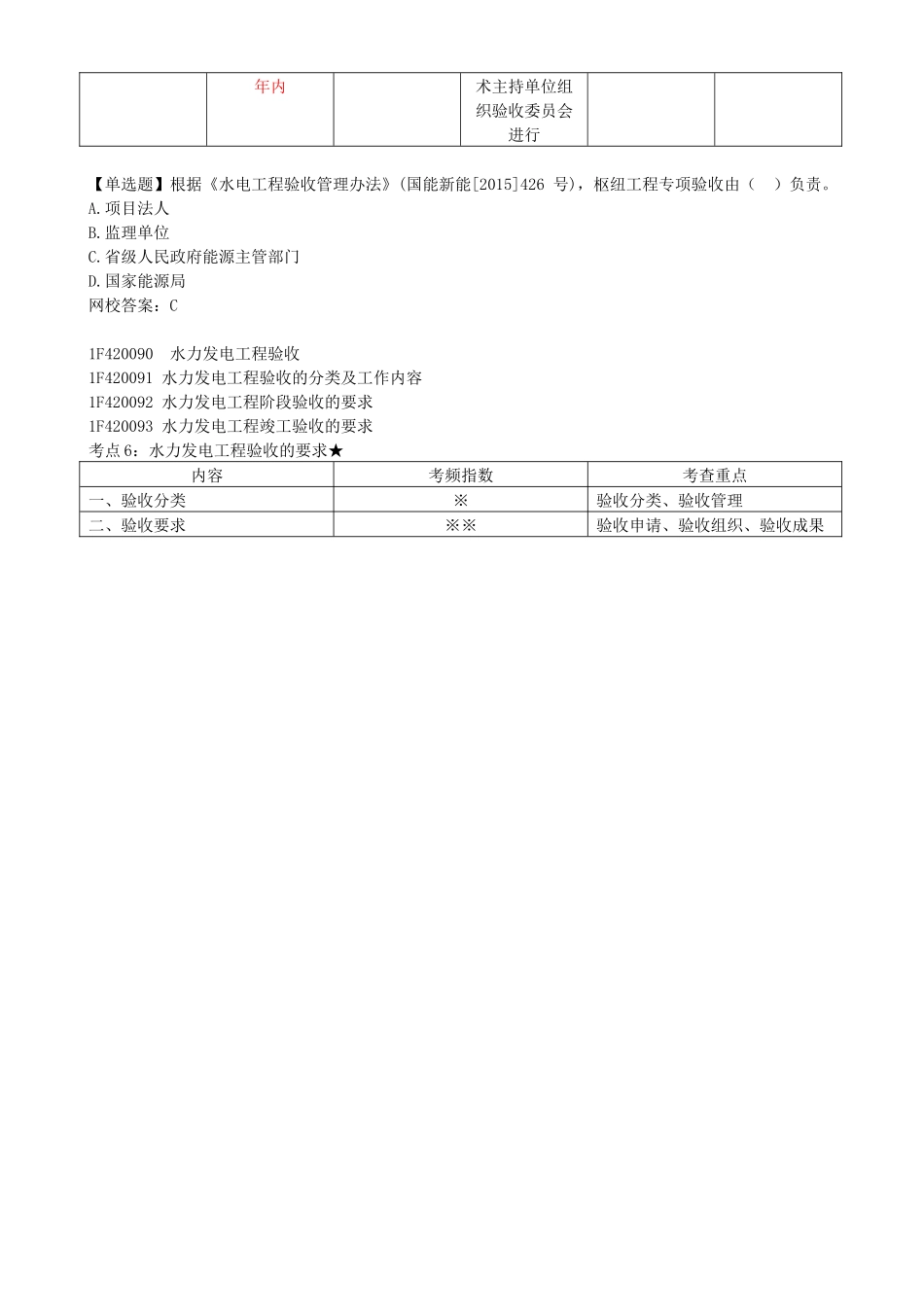

一级建造师水利水电工程管理与实务教材精讲班1F420090水力发电工程验收1F420091水力发电工程验收的分类及工作内容1F420092水力发电工程阶段验收的要求1F420093水力发电工程竣工验收的要求考点6:水力发电工程验收★考点6内容考频指数水力发电工程验收★一、验收分类※二、验收要求※※一、验收分类★水力发电工程验收分类阶段(16选择)工程截流、工程蓄水、水轮发电机组启动(截流、蓄水前要建设征地移民安置进行专项验收)竣工----管理国家能源主管部门负责水电工程验收的监督管理工作省级人民政府能源主管部门负责本行政区域内水电工程验收的管理、指导、协调和监督【单选题】下列不属于水电工程阶段验收的是()。A.工程截流验收B.工程蓄水验收C.机组启动验收D.部分工程投入使用验收网校答案:D二、验收要求★★(19年案例、14年单选)(17年二级)阶段验收验收申请验收组织验收成果时间部门组织者主任委员工程截流验计划截流前6省级人民政府项目法人会同由项目法人担验收鉴定书收个月能源主管部门省级发展改革委、能源主管部门共同组织验收委员会任工程蓄水验收计划下闸蓄水前6个月向工程所在地省级人民政府能源主管部门报送工程蓄水验收申请,并抄送验收主持单位由省级人民政府能源主管部门负责,并委托有业绩、能力单位作为技术主持单位,组织验收委员会进行由省级人民政府能源主管部门担任,亦可委托技术主持单位担任机组启动验收在第一台水轮发电机组进行机组启动验收前3个月向工程所在地省级人民政府能源主管部门报送机组启动验收申请,并抄送电网经营管理单位由项目法人会同电网经营管理单位共同组织由项目法人与电网经营管理单位协商确定【例题·案例题节选】某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。2017年12月,导流洞封堵完成,开始蓄水。发生了如下事件:为保证蓄水验收工作的顺利进行,2017年9月,施工单位根据工程进度安排,向当地水行政主管部门报送工程蓄水验收申请,并抄送项目审批部门。问题:根据《水电工程验收管理办法》(国能新能〔2015〕426号),指出并改正事件中,在工程蓄水验收申请的组织方面存在的不妥之处。网校答案:不妥之处一:2017年9月报送工程蓄水验收申请;改正:申请提出时间应在计划下闸蓄水前6个月即2017年6月前。不妥之处二:施工单位根据工程进度安排,报送工程蓄水验收申请;改正:项目法人根据工程进度安排,报送工程蓄水验收申请。不妥之处三:向当地水...
