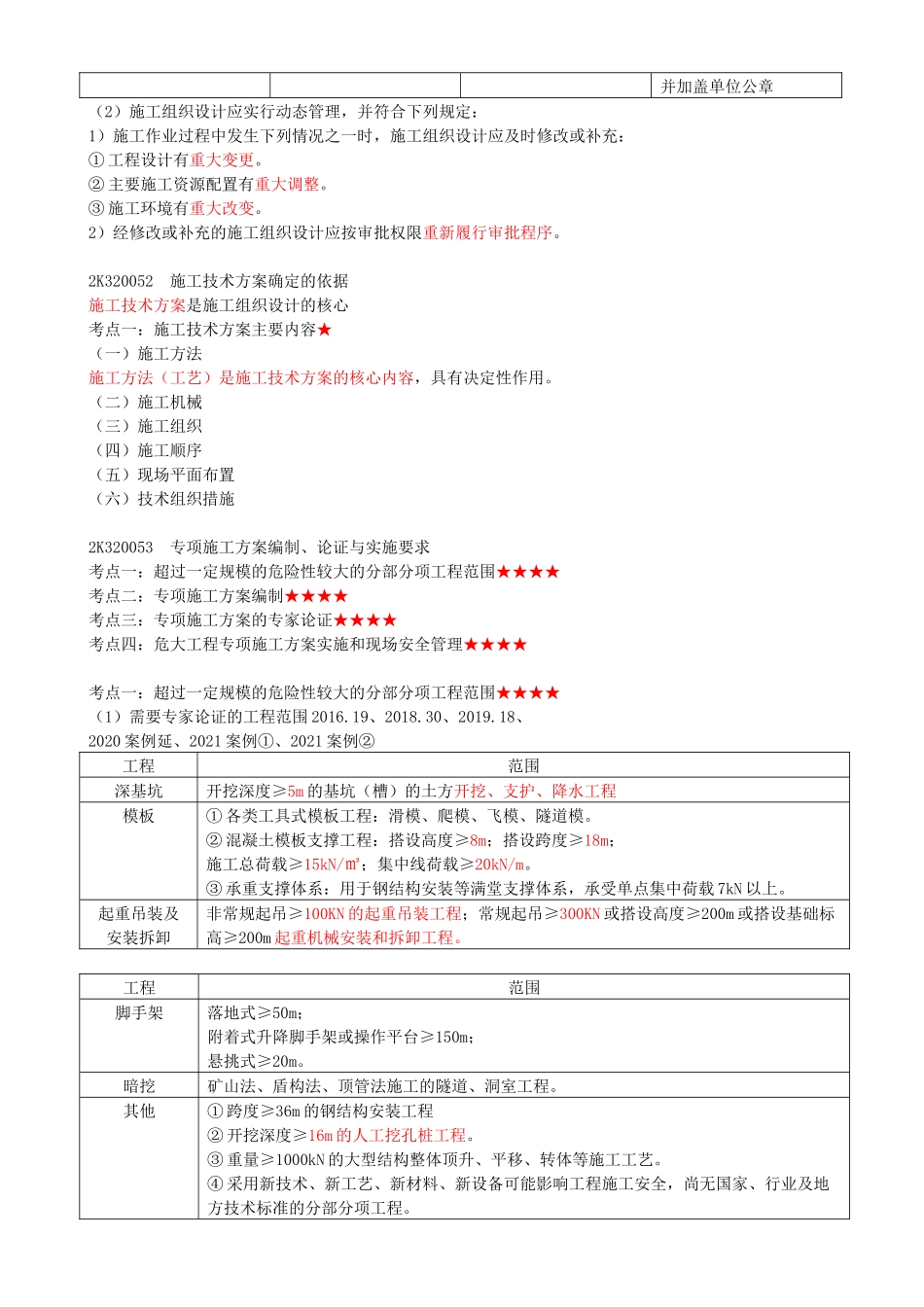

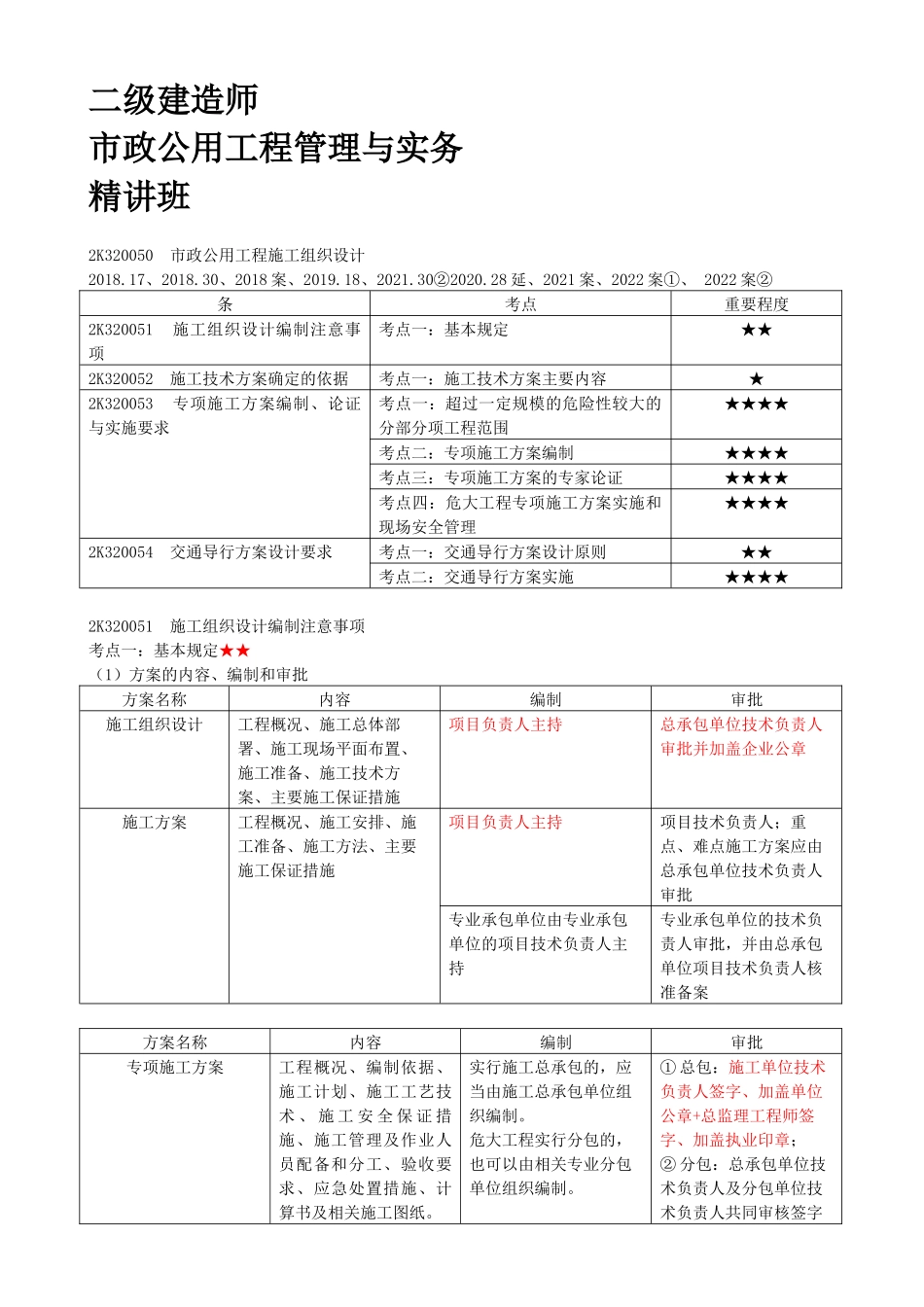

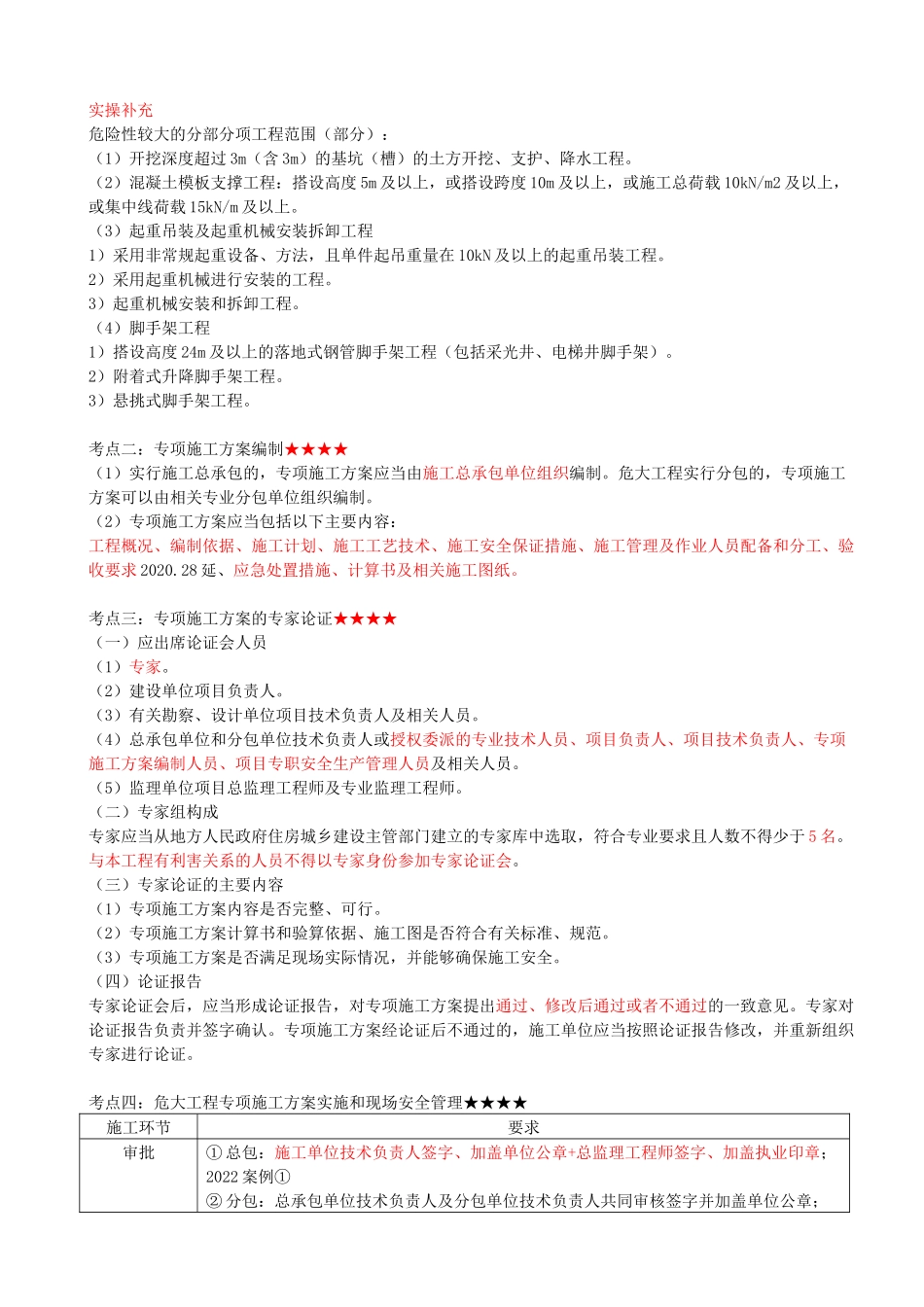

二级建造师市政公用工程管理与实务精讲班2K320050市政公用工程施工组织设计2018.17、2018.30、2018案、2019.18、2021.30②2020.28延、2021案、2022案①、2022案②条考点重要程度2K320051施工组织设计编制注意事项考点一:基本规定★★2K320052施工技术方案确定的依据考点一:施工技术方案主要内容★2K320053专项施工方案编制、论证与实施要求考点一:超过一定规模的危险性较大的分部分项工程范围★★★★考点二:专项施工方案编制★★★★考点三:专项施工方案的专家论证★★★★考点四:危大工程专项施工方案实施和现场安全管理★★★★2K320054交通导行方案设计要求考点一:交通导行方案设计原则★★考点二:交通导行方案实施★★★★2K320051施工组织设计编制注意事项考点一:基本规定★★(1)方案的内容、编制和审批方案名称内容编制审批施工组织设计工程概况、施工总体部署、施工现场平面布置、施工准备、施工技术方案、主要施工保证措施项目负责人主持总承包单位技术负责人审批并加盖企业公章施工方案工程概况、施工安排、施工准备、施工方法、主要施工保证措施项目负责人主持项目技术负责人;重点、难点施工方案应由总承包单位技术负责人审批专业承包单位由专业承包单位的项目技术负责人主持专业承包单位的技术负责人审批,并由总承包单位项目技术负责人核准备案方案名称内容编制审批专项施工方案工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、施工管理及作业人员配备和分工、验收要求、应急处置措施、计算书及相关施工图纸。实行施工总承包的,应当由施工总承包单位组织编制。危大工程实行分包的,也可以由相关专业分包单位组织编制。①总包:施工单位技术负责人签字、加盖单位公章+总监理工程师签字、加盖执业印章;②分包:总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章(2)施工组织设计应实行动态管理,并符合下列规定:1)施工作业过程中发生下列情况之一时,施工组织设计应及时修改或补充:①工程设计有重大变更。②主要施工资源配置有重大调整。③施工环境有重大改变。2)经修改或补充的施工组织设计应按审批权限重新履行审批程序。2K320052施工技术方案确定的依据施工技术方案是施工组织设计的核心考点一:施工技术方案主要内容★(一)施工方法施工方法(工艺)是施工技术方案的核心内容,具有决定性作用。(二)施工机械(三)施工组织(四)施工顺序(五)现场平面布置(六)技术组...
