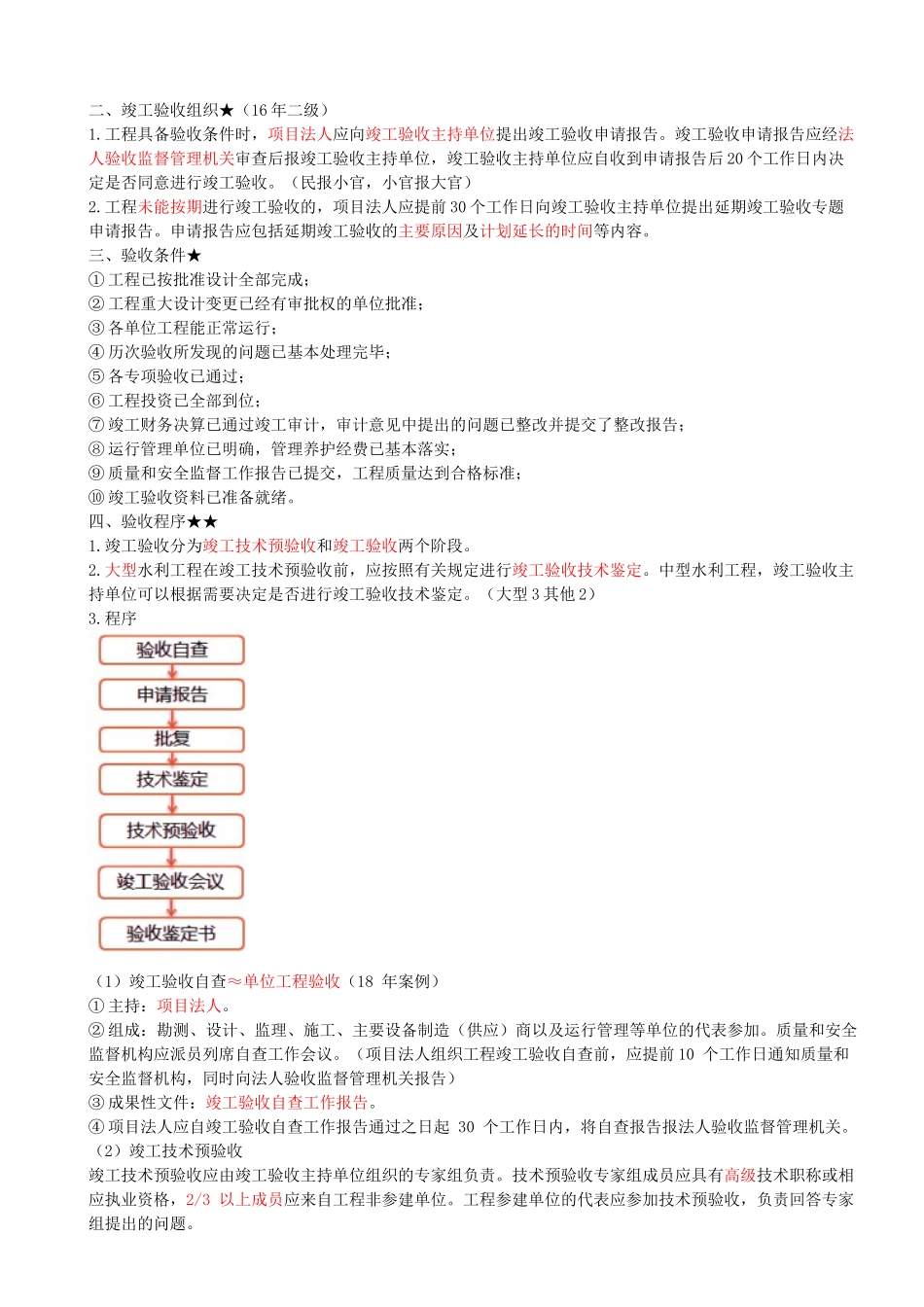

一级建造师水利水电工程管理与实务教材精讲班1F420080水利工程验收1F420083水利工程阶段验收的要求考点3:水利工程阶段验收的要求★★考点3内容考频指数水利工程阶段验收的要求★★一、验收程序※※二、验收组织※※三、验收条件略四、验收内容阶段验收应包括枢纽工程导(截)流验收、水库下闸蓄水验收、引(调)排水工程通水验收、水电站(泵站)首(末)台机组启动验收(试运行:水电站连续72h;泵站连续24h/7d累计48h;无故障停机次数≥3次)、部分工程投入使用验收以及竣工验收主持单位根据工程建设需要增加的其他验收。一、验收程序★★二、验收组织★★(16年选择)1.主持单位阶段验收应由竣工验收主持单位或其委托的单位主持。2.验收委员会(12年二级)阶段验收委员会应由验收主持单位、质量和安全监督机构、运行管理单位的代表以及有关专家组成;必要时,可邀请地方人民政府以及有关部门参加。工程参建单位应派代表参加阶段验收,并作为被验收单位在验收鉴定书上签字。【单选题】根据《水利建设工程验收规程》(SL223—2008),质量监督机构的代表应该参加()验收委员会或工作组。A.分部工程B.单位工程C.合同工程完工D.阶段网校答案:D【例题·案例节选】项目法人主持了泵站首台机组启动验收,工程所在地区电力部门代表参加了验收委员会。泵站机组带额定负荷7天内累计运行了42小时,机组无故障停机次数3次。问题:指出错误之处,说明理由。网校答案:错误之处一:项目法人主持了泵站首台机组启动验收;理由:首(末)台机组启动验收应由竣工验收主持单位或其委托单位组织的机组启动验收委员会负责。错误之处二:泵站机组带额定负荷7天内累计运行了42小时,机组无故障停机次数3次;理由:泵站机组带额定负荷7d内累计运行时间为48h,包括机组无故障停机次数不少于3次。1F420083水利工程阶段验收的要求考点3:水利工程阶段验收的要求★★内容考频指数考查重点一、验收程序※※主体、时间二、验收组织※※主持单位、验收单位、参建单位三、验收条件略四、验收内容1F420084水利工程竣工验收的要求考点4:水利工程竣工验收的要求★★考点4内容考频指数水利工程竣工验收的要求★★一、验收时间※※二、验收组织※三、验收条件※四、验收程序※※五、工程移交及遗留问题处理※※一、竣工验收时间★★(18、16、15年二级)竣工验收应在工程建设项目全部完成并满足一定运行条件后1年内进行。一定运行条件是指:1.泵站工程经过一个排水或抽水期;2.河...
