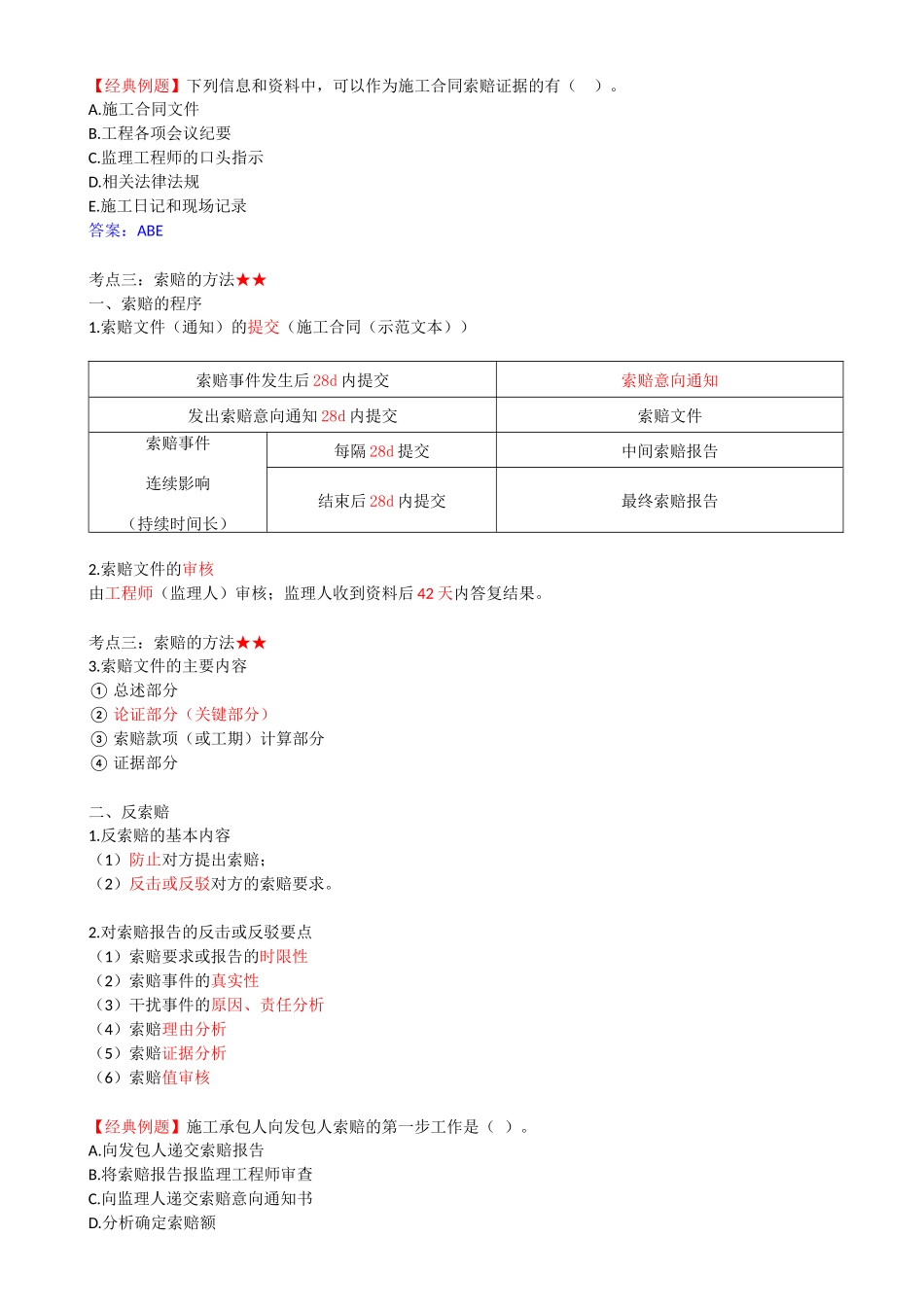

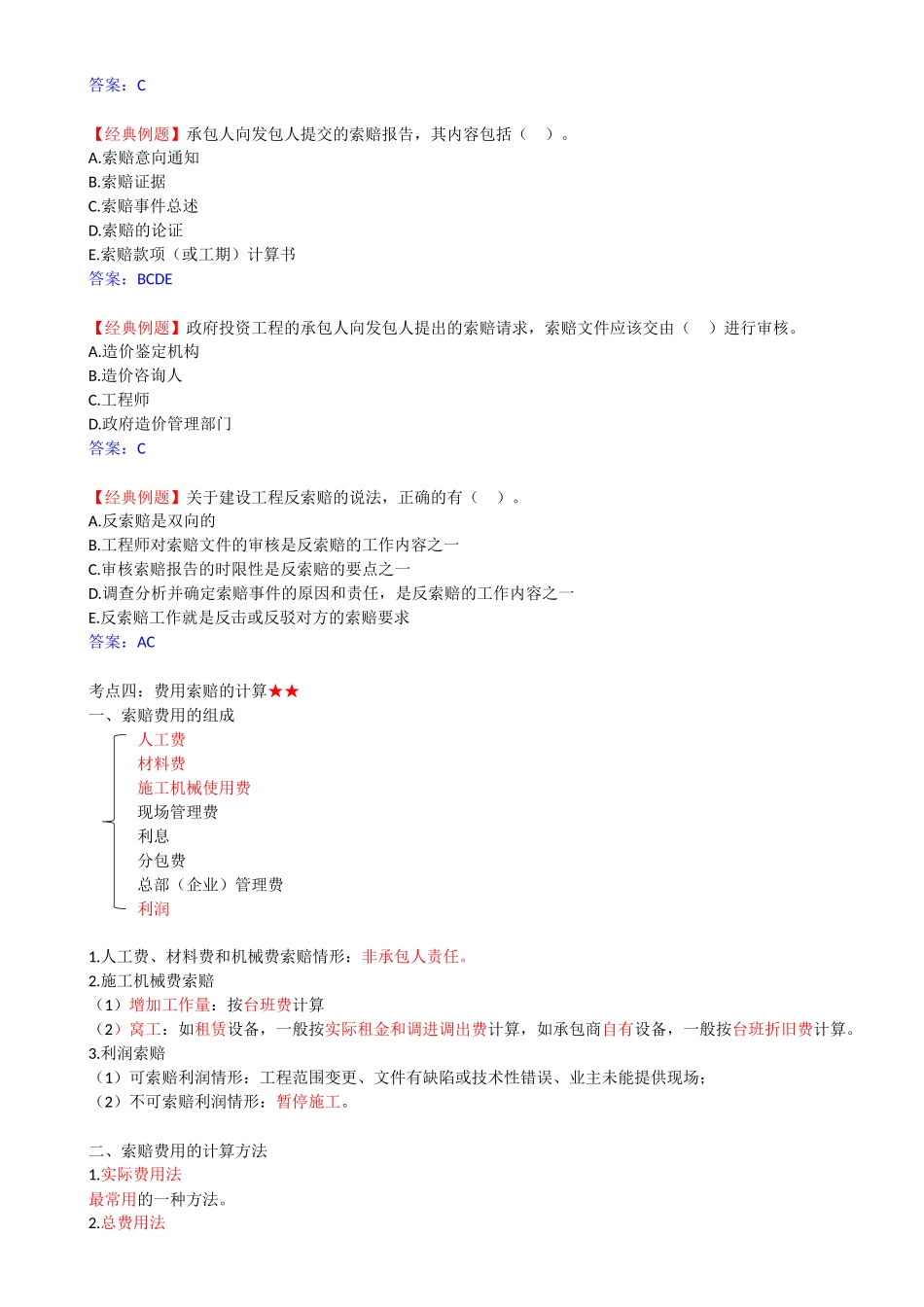

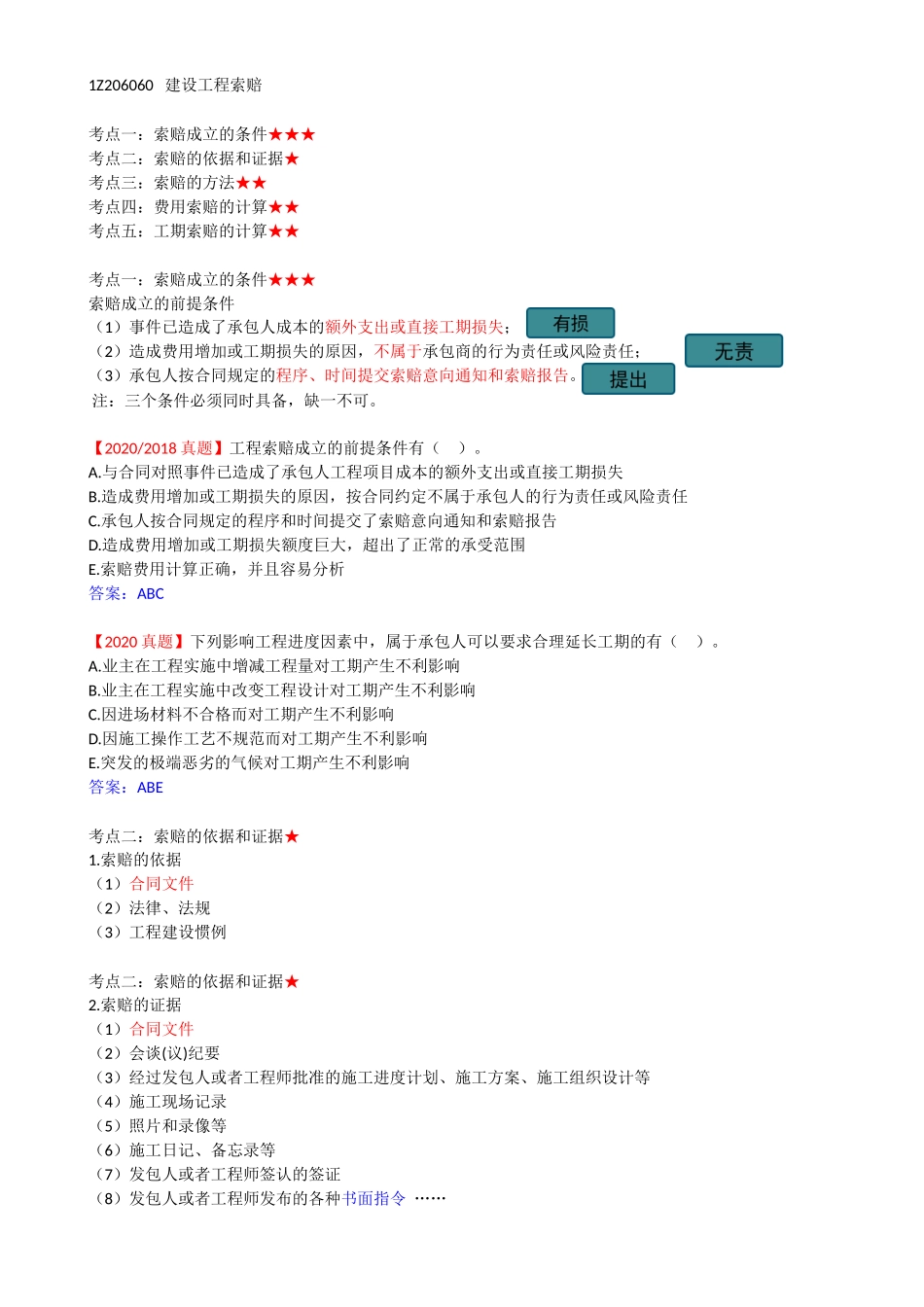

1Z206060建设工程索赔考点一:索赔成立的条件★★★考点二:索赔的依据和证据★考点三:索赔的方法★★考点四:费用索赔的计算★★考点五:工期索赔的计算★★考点一:索赔成立的条件★★★索赔成立的前提条件(1)事件已造成了承包人成本的额外支出或直接工期损失;(2)造成费用增加或工期损失的原因,不属于承包商的行为责任或风险责任;(3)承包人按合同规定的程序、时间提交索赔意向通知和索赔报告。注:三个条件必须同时具备,缺一不可。【2020/2018真题】工程索赔成立的前提条件有()。A.与合同对照事件已造成了承包人工程项目成本的额外支出或直接工期损失B.造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任C.承包人按合同规定的程序和时间提交了索赔意向通知和索赔报告D.造成费用增加或工期损失额度巨大,超出了正常的承受范围E.索赔费用计算正确,并且容易分析答案:ABC【2020真题】下列影响工程进度因素中,属于承包人可以要求合理延长工期的有()。A.业主在工程实施中增减工程量对工期产生不利影响B.业主在工程实施中改变工程设计对工期产生不利影响C.因进场材料不合格而对工期产生不利影响D.因施工操作工艺不规范而对工期产生不利影响E.突发的极端恶劣的气候对工期产生不利影响答案:ABE考点二:索赔的依据和证据★1.索赔的依据(1)合同文件(2)法律、法规(3)工程建设惯例考点二:索赔的依据和证据★2.索赔的证据(1)合同文件(2)会谈(议)纪要(3)经过发包人或者工程师批准的施工进度计划、施工方案、施工组织设计等(4)施工现场记录(5)照片和录像等(6)施工日记、备忘录等(7)发包人或者工程师签认的签证(8)发包人或者工程师发布的各种书面指令……【经典例题】下列信息和资料中,可以作为施工合同索赔证据的有()。A.施工合同文件B.工程各项会议纪要C.监理工程师的口头指示D.相关法律法规E.施工日记和现场记录答案:ABE考点三:索赔的方法★★一、索赔的程序1.索赔文件(通知)的提交(施工合同(示范文本))2.索赔文件的审核由工程师(监理人)审核;监理人收到资料后42天内答复结果。考点三:索赔的方法★★3.索赔文件的主要内容①总述部分②论证部分(关键部分)③索赔款项(或工期)计算部分④证据部分二、反索赔1.反索赔的基本内容(1)防止对方提出索赔;(2)反击或反驳对方的索赔要求。2.对索赔报告的反击或反驳要点(1)索赔要求或报告的时限性(2)索赔事件的真实性(3)干...
