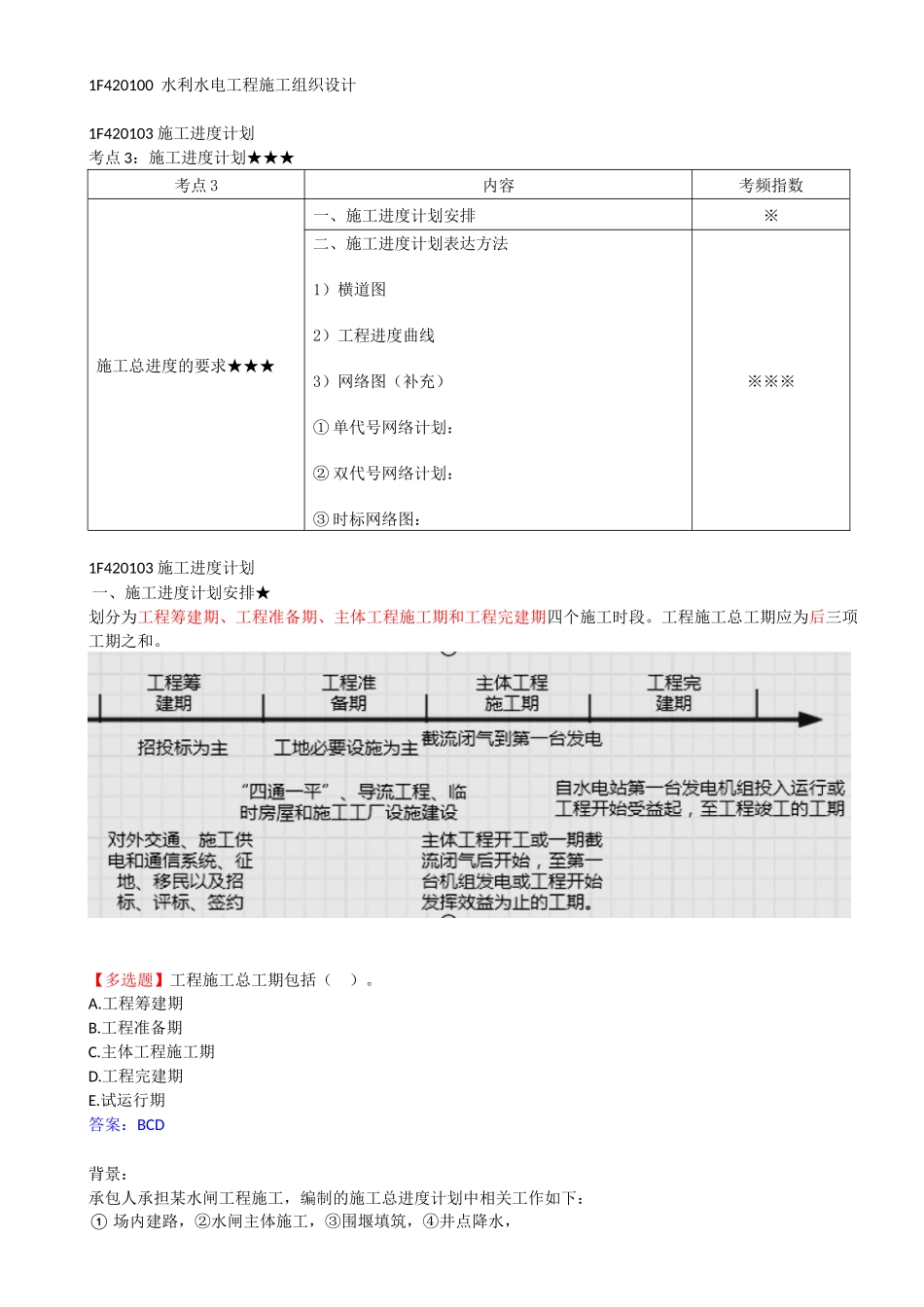

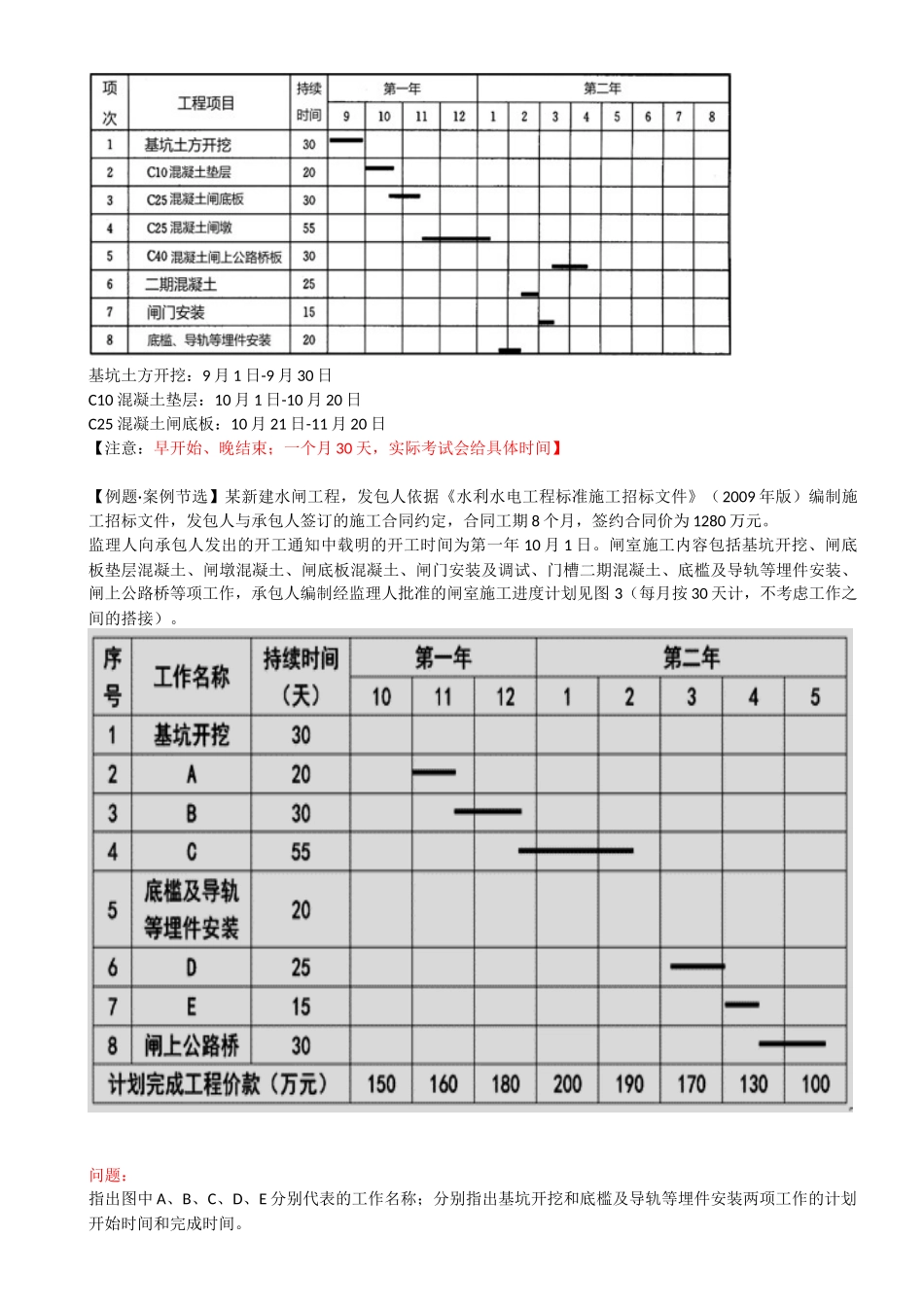

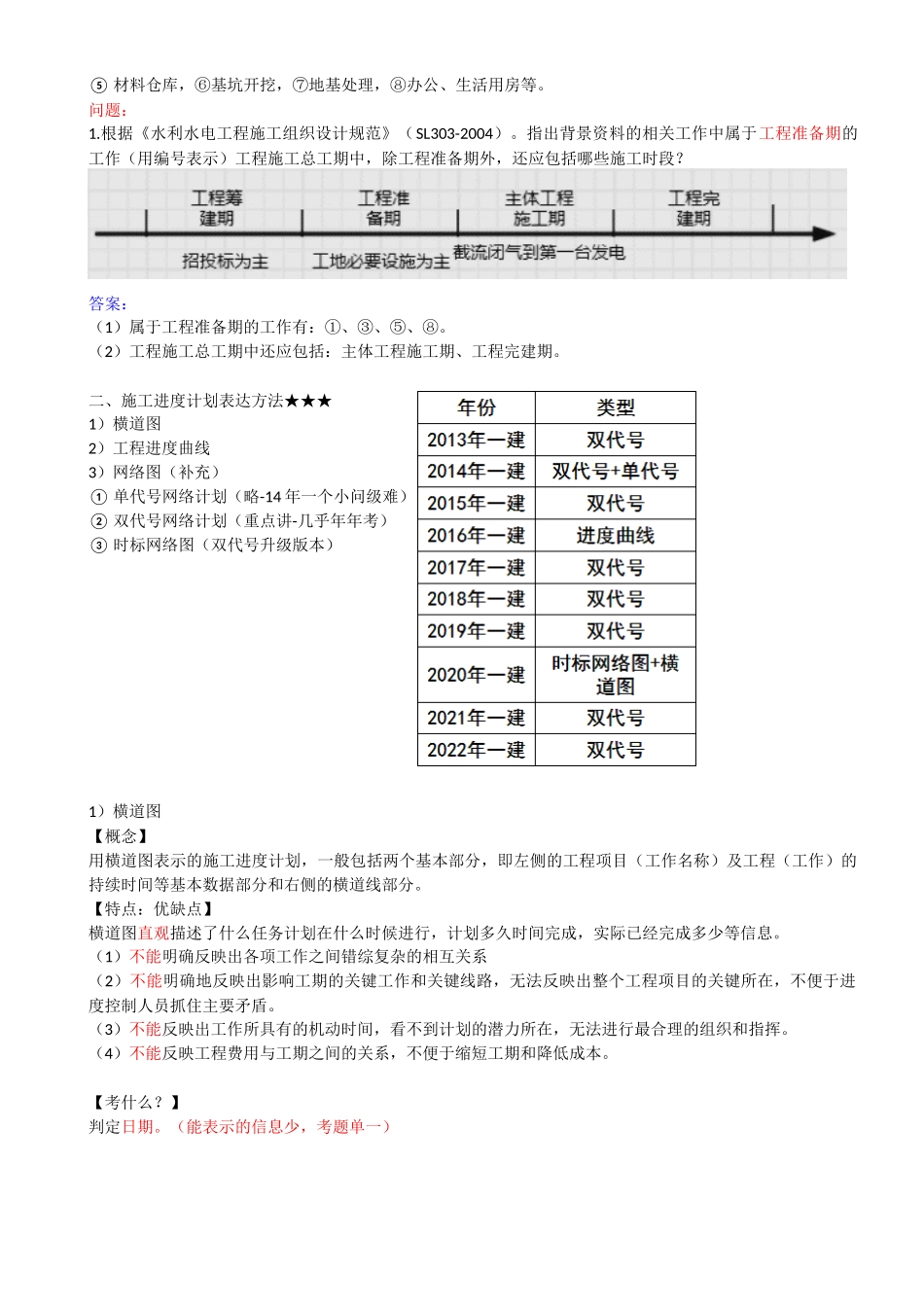

1F420100水利水电工程施工组织设计1F420103施工进度计划考点3:施工进度计划★★★考点3内容考频指数施工总进度的要求★★★一、施工进度计划安排※二、施工进度计划表达方法1)横道图2)工程进度曲线3)网络图(补充)①单代号网络计划:②双代号网络计划:③时标网络图:※※※1F420103施工进度计划一、施工进度计划安排★划分为工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段。工程施工总工期应为后三项工期之和。【多选题】工程施工总工期包括()。A.工程筹建期B.工程准备期C.主体工程施工期D.工程完建期E.试运行期答案:BCD背景:承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥基坑开挖,⑦地基处理,⑧办公、生活用房等。问题:1.根据《水利水电工程施工组织设计规范》(SL303-2004)。指出背景资料的相关工作中属于工程准备期的工作(用编号表示)工程施工总工期中,除工程准备期外,还应包括哪些施工时段?答案:(1)属于工程准备期的工作有:①、③、⑤、⑧。(2)工程施工总工期中还应包括:主体工程施工期、工程完建期。二、施工进度计划表达方法★★★1)横道图2)工程进度曲线3)网络图(补充)①单代号网络计划(略-14年一个小问级难)②双代号网络计划(重点讲-几乎年年考)③时标网络图(双代号升级版本)1)横道图【概念】用横道图表示的施工进度计划,一般包括两个基本部分,即左侧的工程项目(工作名称)及工程(工作)的持续时间等基本数据部分和右侧的横道线部分。【特点:优缺点】横道图直观描述了什么任务计划在什么时候进行,计划多久时间完成,实际已经完成多少等信息。(1)不能明确反映出各项工作之间错综复杂的相互关系(2)不能明确地反映出影响工期的关键工作和关键线路,无法反映出整个工程项目的关键所在,不便于进度控制人员抓住主要矛盾。(3)不能反映出工作所具有的机动时间,看不到计划的潜力所在,无法进行最合理的组织和指挥。(4)不能反映工程费用与工期之间的关系,不便于缩短工期和降低成本。【考什么?】判定日期。(能表示的信息少,考题单一)基坑土方开挖:9月1日-9月30日C10混凝土垫层:10月1日-10月20日C25混凝土闸底板:10月21日-11月20日【注意:早开始、晚结束;一个月30天,实际考试会给具体时间】【例题·案例节选】某新建水闸工程,发包人依据《水利水电工程标准施工招标文件》...
