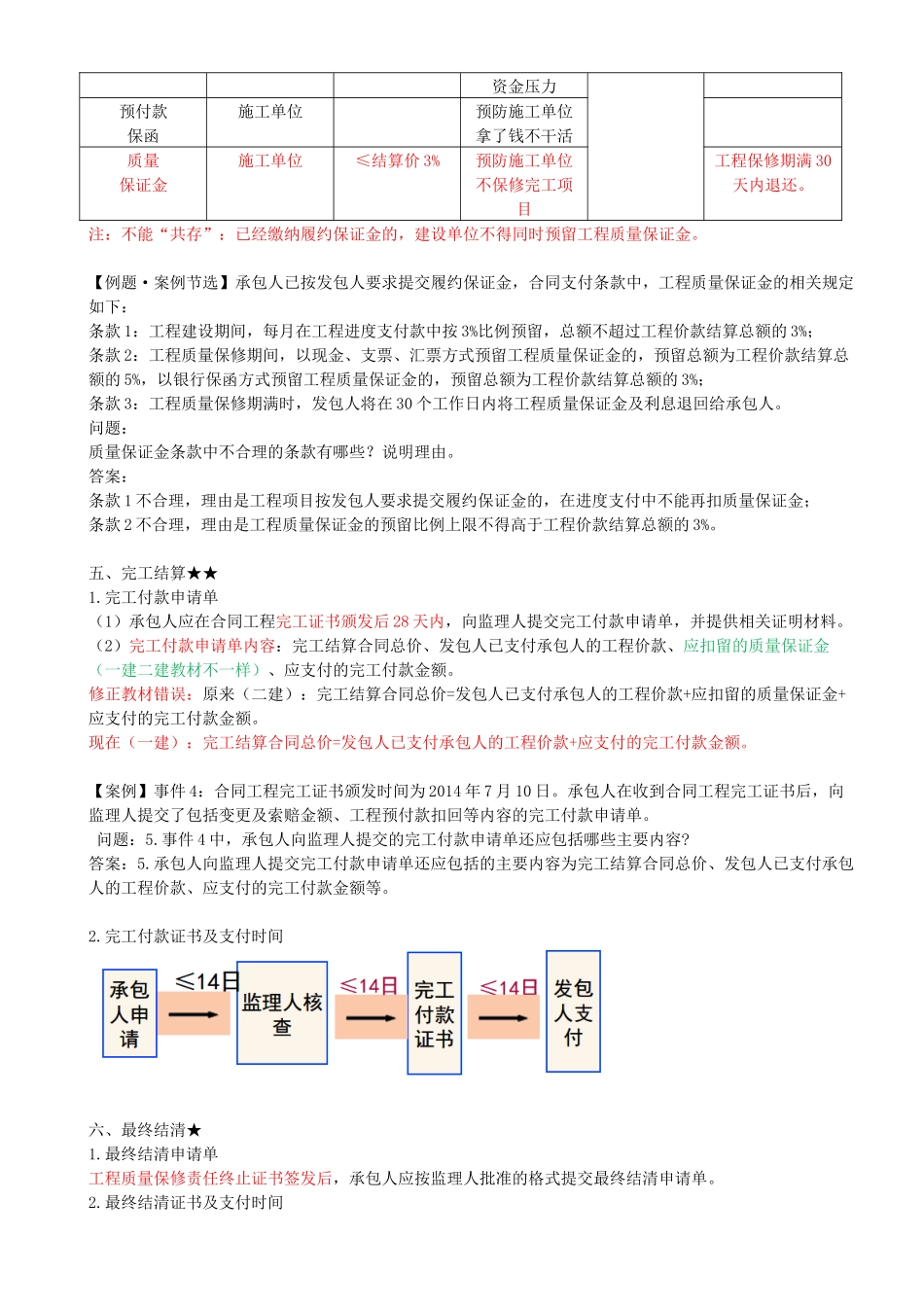

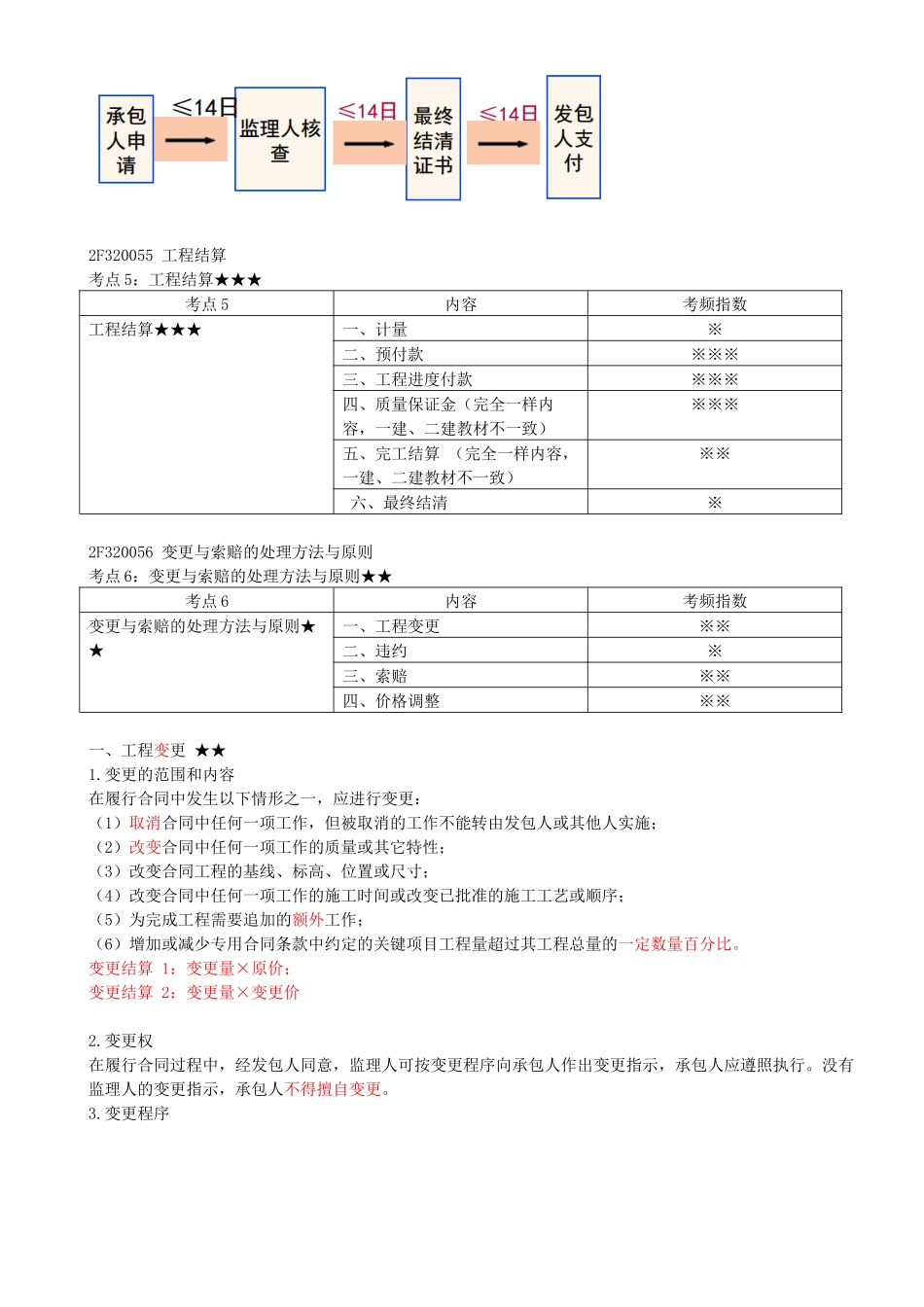

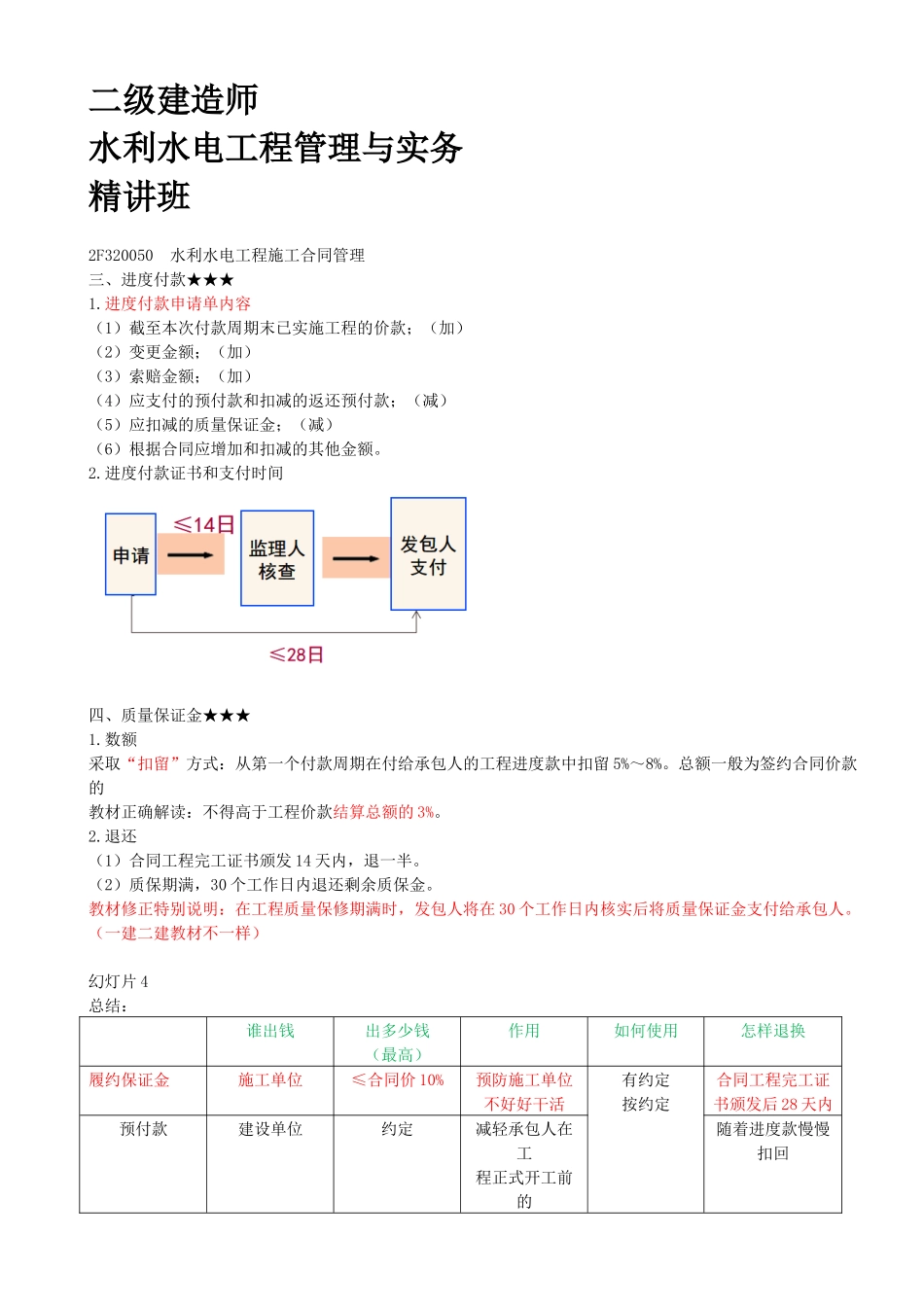

二级建造师水利水电工程管理与实务精讲班2F320050水利水电工程施工合同管理三、进度付款★★★1.进度付款申请单内容(1)截至本次付款周期末已实施工程的价款;(加)(2)变更金额;(加)(3)索赔金额;(加)(4)应支付的预付款和扣减的返还预付款;(减)(5)应扣减的质量保证金;(减)(6)根据合同应增加和扣减的其他金额。2.进度付款证书和支付时间四、质量保证金★★★1.数额采取“扣留”方式:从第一个付款周期在付给承包人的工程进度款中扣留5%~8%。总额一般为签约合同价款的教材正确解读:不得高于工程价款结算总额的3%。2.退还(1)合同工程完工证书颁发14天内,退一半。(2)质保期满,30个工作日内退还剩余质保金。教材修正特别说明:在工程质量保修期满时,发包人将在30个工作日内核实后将质量保证金支付给承包人。(一建二建教材不一样)幻灯片4总结:谁出钱出多少钱(最高)作用如何使用怎样退换履约保证金施工单位≤合同价10%预防施工单位不好好干活有约定按约定合同工程完工证书颁发后28天内预付款建设单位约定减轻承包人在工程正式开工前的随着进度款慢慢扣回资金压力预付款保函施工单位预防施工单位拿了钱不干活质量保证金施工单位≤结算价3%预防施工单位不保修完工项目工程保修期满30天内退还。注:不能“共存”:已经缴纳履约保证金的,建设单位不得同时预留工程质量保证金。【例题·案例节选】承包人已按发包人要求提交履约保证金,合同支付条款中,工程质量保证金的相关规定如下:条款1:工程建设期间,每月在工程进度支付款中按3%比例预留,总额不超过工程价款结算总额的3%;条款2:工程质量保修期间,以现金、支票、汇票方式预留工程质量保证金的,预留总额为工程价款结算总额的5%,以银行保函方式预留工程质量保证金的,预留总额为工程价款结算总额的3%;条款3:工程质量保修期满时,发包人将在30个工作日内将工程质量保证金及利息退回给承包人。问题:质量保证金条款中不合理的条款有哪些?说明理由。答案:条款1不合理,理由是工程项目按发包人要求提交履约保证金的,在进度支付中不能再扣质量保证金;条款2不合理,理由是工程质量保证金的预留比例上限不得高于工程价款结算总额的3%。五、完工结算★★1.完工付款申请单(1)承包人应在合同工程完工证书颁发后28天内,向监理人提交完工付款申请单,并提供相关证明材料。(2)完工付款申请单内容:完工结算合同总价、发包人已支付承包人的工程价款、应扣留的质量...
