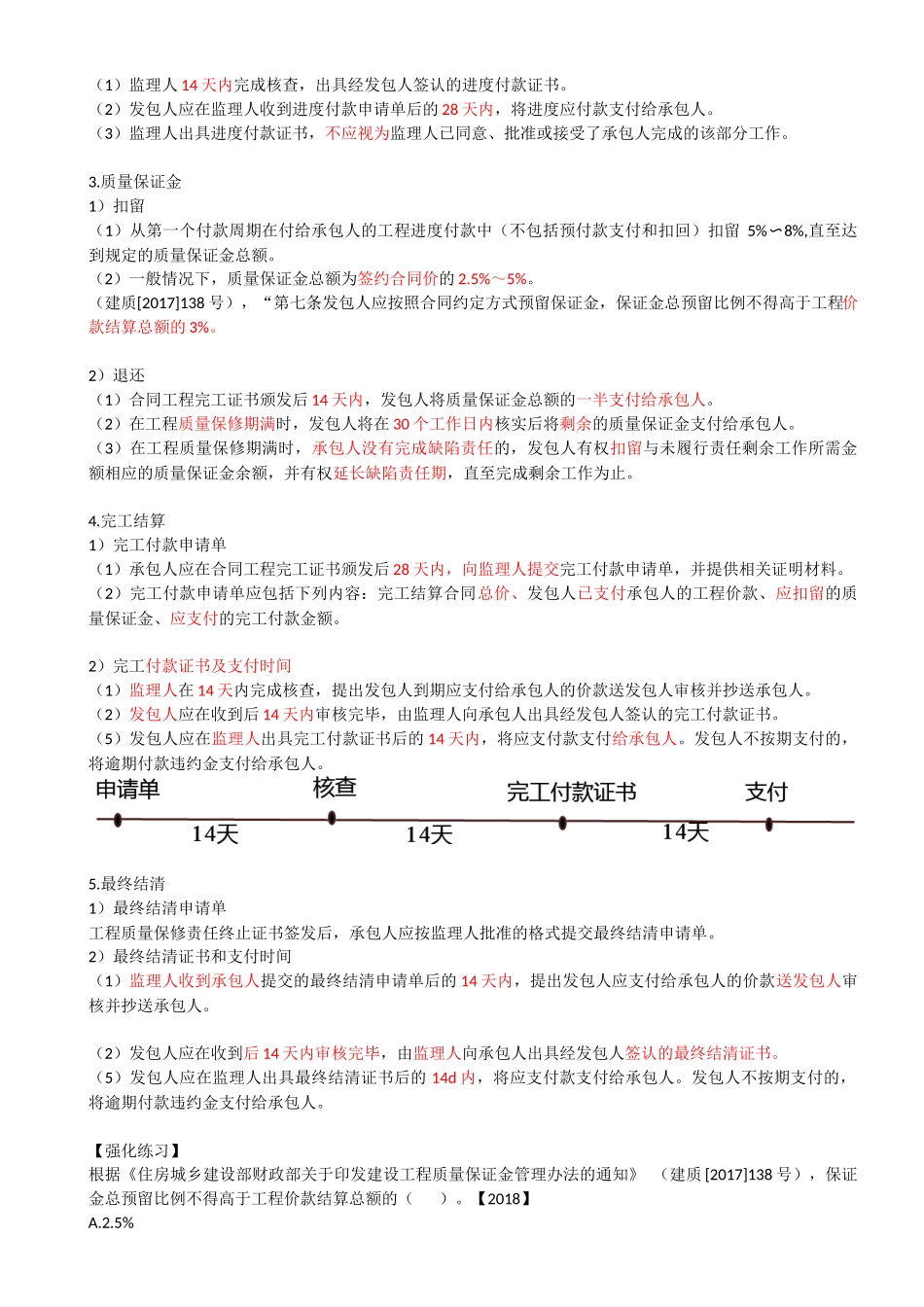

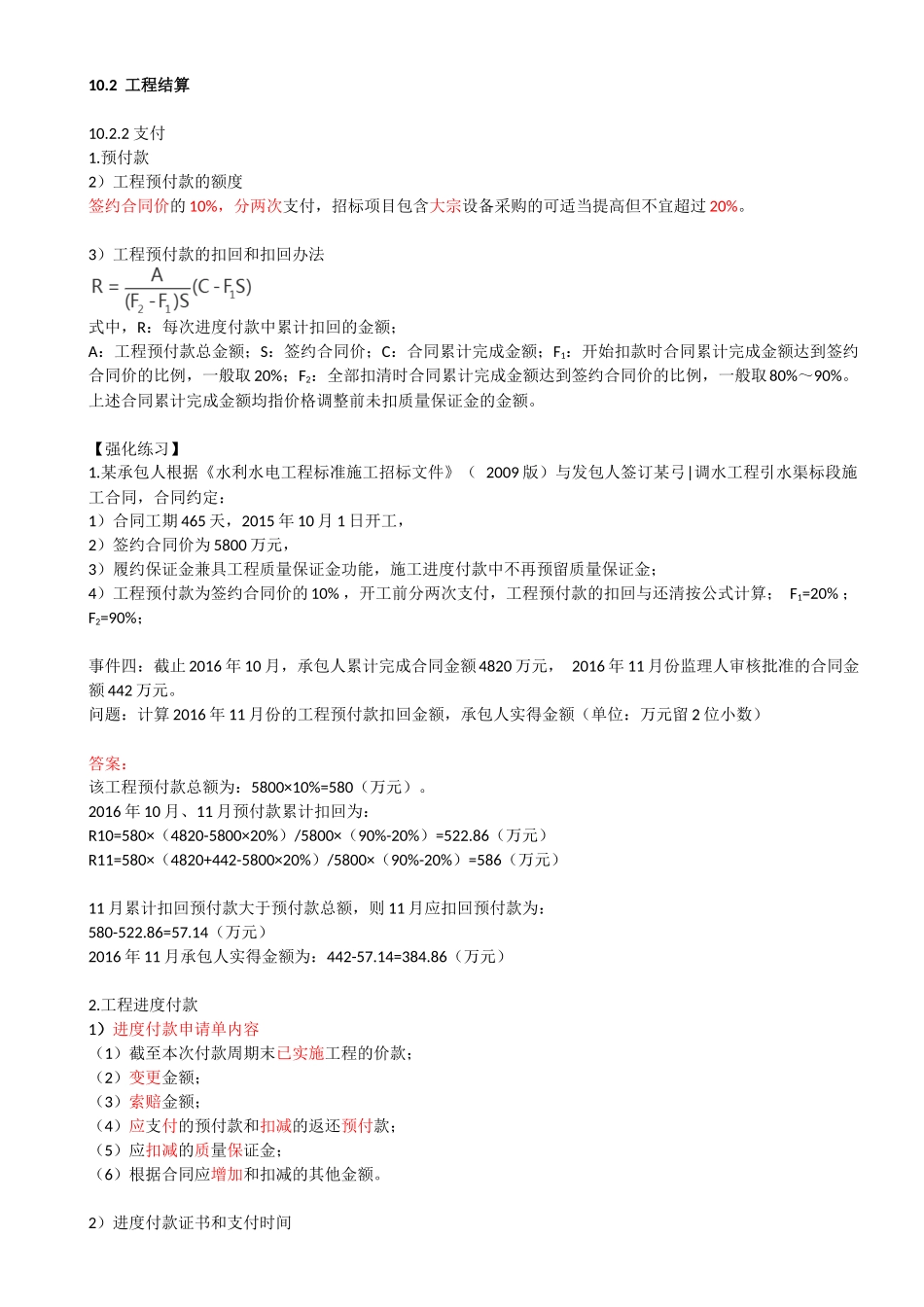

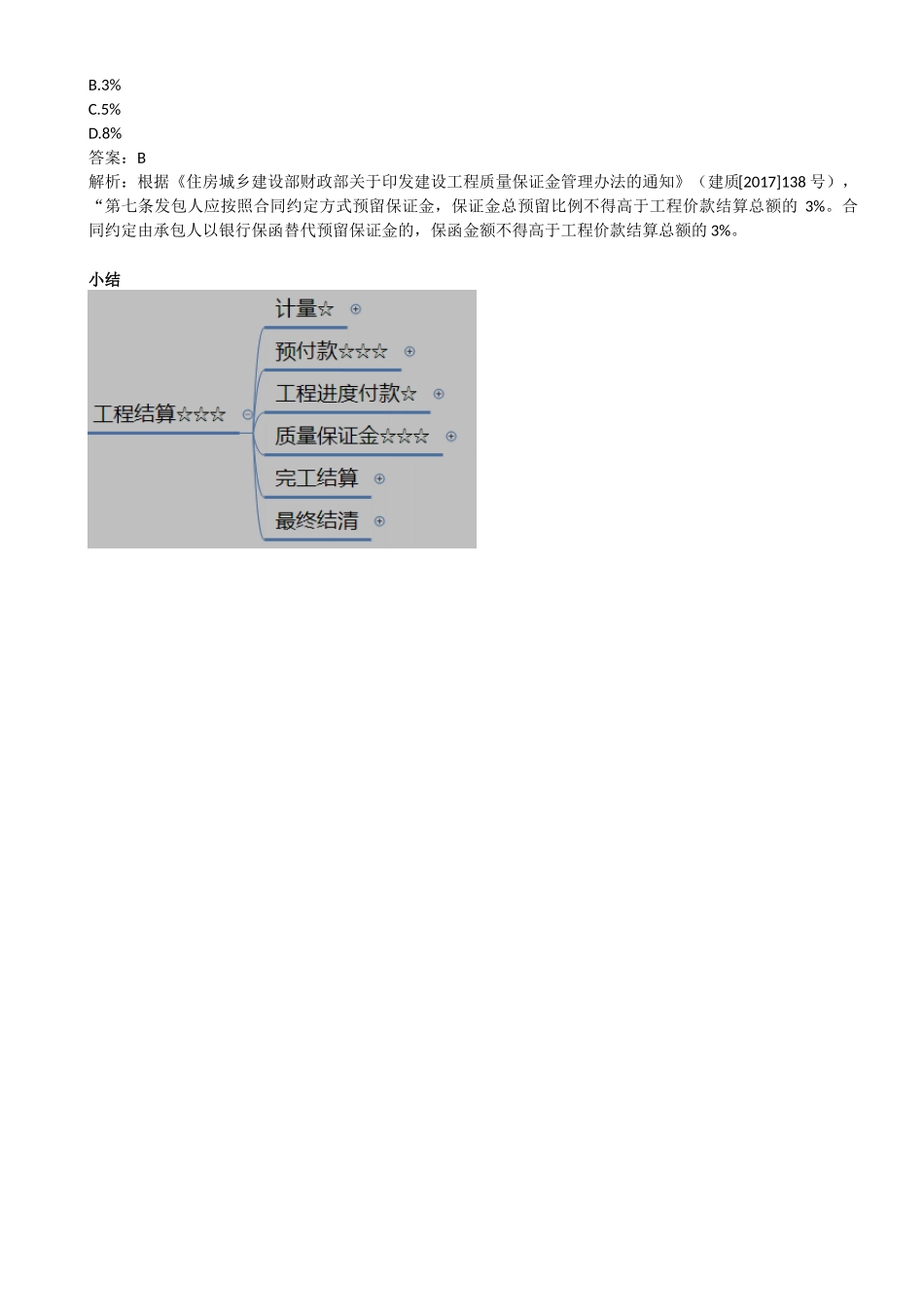

10.2工程结算10.2.2支付1.预付款2)工程预付款的额度签约合同价的10%,分两次支付,招标项目包含大宗设备采购的可适当提高但不宜超过20%。3)工程预付款的扣回和扣回办法式中,R:每次进度付款中累计扣回的金额;A:工程预付款总金额;S:签约合同价;C:合同累计完成金额;F1:开始扣款时合同累计完成金额达到签约合同价的比例,一般取20%;F2:全部扣清时合同累计完成金额达到签约合同价的比例,一般取80%~90%。上述合同累计完成金额均指价格调整前未扣质量保证金的金额。【强化练习】1.某承包人根据《水利水电工程标准施工招标文件》(2009版)与发包人签订某弓|调水工程引水渠标段施工合同,合同约定:1)合同工期465天,2015年10月1日开工,2)签约合同价为5800万元,3)履约保证金兼具工程质量保证金功能,施工进度付款中不再预留质量保证金;4)工程预付款为签约合同价的10%,开工前分两次支付,工程预付款的扣回与还清按公式计算;F1=20%;F2=90%;事件四:截止2016年10月,承包人累计完成合同金额4820万元,2016年11月份监理人审核批准的合同金额442万元。问题:计算2016年11月份的工程预付款扣回金额,承包人实得金额(单位:万元留2位小数)答案:该工程预付款总额为:5800×10%=580(万元)。2016年10月、11月预付款累计扣回为:R10=580×(4820-5800×20%)/5800×(90%-20%)=522.86(万元)R11=580×(4820+442-5800×20%)/5800×(90%-20%)=586(万元)11月累计扣回预付款大于预付款总额,则11月应扣回预付款为:580-522.86=57.14(万元)2016年11月承包人实得金额为:442-57.14=384.86(万元)2.工程进度付款1)进度付款申请单内容(1)截至本次付款周期末已实施工程的价款;(2)变更金额;(3)索赔金额;(4)应支付的预付款和扣减的返还预付款;(5)应扣减的质量保证金;(6)根据合同应增加和扣减的其他金额。2)进度付款证书和支付时间(1)监理人14天内完成核查,出具经发包人签认的进度付款证书。(2)发包人应在监理人收到进度付款申请单后的28天内,将进度应付款支付给承包人。(3)监理人出具进度付款证书,不应视为监理人已同意、批准或接受了承包人完成的该部分工作。3.质量保证金1)扣留(1)从第一个付款周期在付给承包人的工程进度付款中(不包括预付款支付和扣回)扣留5%〜8%,直至达到规定的质量保证金总额。(2)一般情况下,质量保证金总额为签约合同价的2.5%~5%。(建质[2017]138号),“第七条发包人应...
