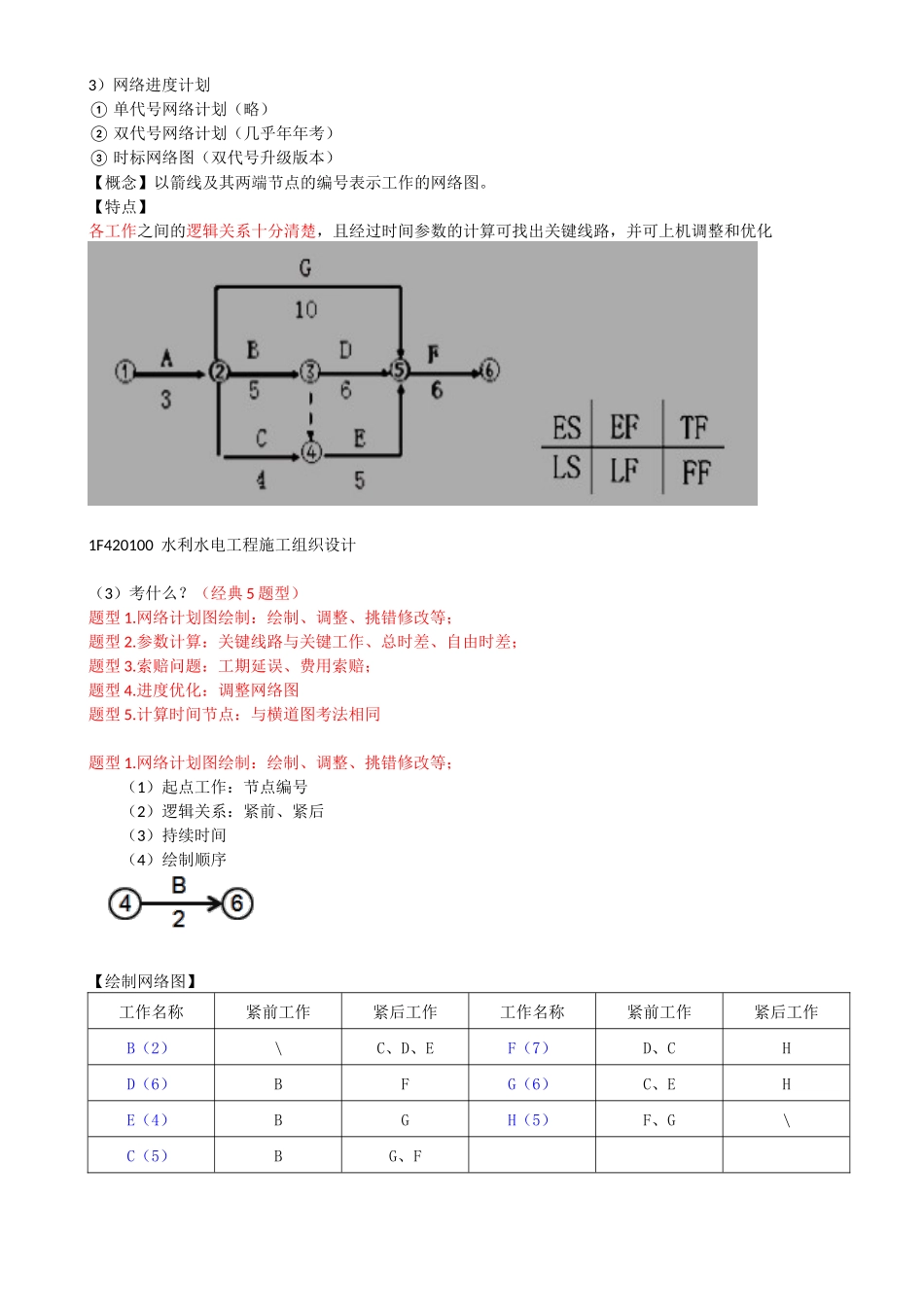

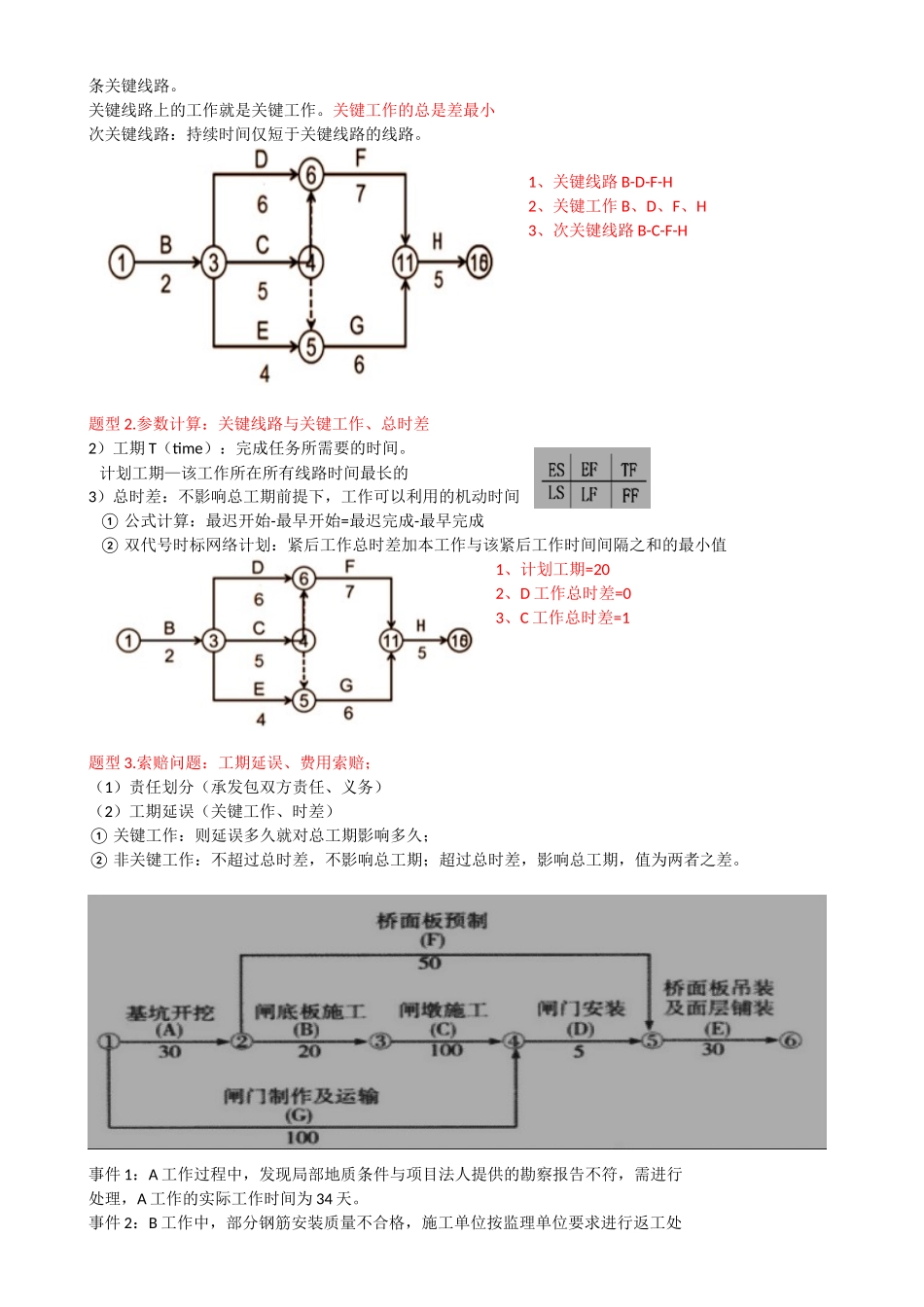

3)网络进度计划①单代号网络计划(略)②双代号网络计划(几乎年年考)③时标网络图(双代号升级版本)【概念】以箭线及其两端节点的编号表示工作的网络图。【特点】各工作之间的逻辑关系十分清楚,且经过时间参数的计算可找出关键线路,并可上机调整和优化1F420100水利水电工程施工组织设计(3)考什么?(经典5题型)题型1.网络计划图绘制:绘制、调整、挑错修改等;题型2.参数计算:关键线路与关键工作、总时差、自由时差;题型3.索赔问题:工期延误、费用索赔;题型4.进度优化:调整网络图题型5.计算时间节点:与横道图考法相同题型1.网络计划图绘制:绘制、调整、挑错修改等;(1)起点工作:节点编号(2)逻辑关系:紧前、紧后(3)持续时间(4)绘制顺序【绘制网络图】工作名称紧前工作紧后工作工作名称紧前工作紧后工作B(2)\C、D、EF(7)D、CHD(6)BFG(6)C、EHE(4)BGH(5)F、G\C(5)BG、F【改错题】工作代码工作名称工作持续时间(天)紧前工作A拆除背水面护坡30-B坝身迎水面土方培厚加高60GC砌筑背水面砌石护坡90F、KD拆除迎水面护坡40-E预制混凝土砌块50GF砌筑迎水面混凝土砌块护坡100B、EG拆除坝顶道路20A、DH重建坝顶防浪墙和道路50CK新建坝身混凝土防渗墙120B题型2.参数计算:关键线路与关键工作、总时差(走迷宫法)1)关键线路:持续时间最长的线路为关键线路,关键线路的持续时间就是工期;每一个网络计划至少有一条关键线路。关键线路上的工作就是关键工作。关键工作的总是差最小次关键线路:持续时间仅短于关键线路的线路。1、关键线路B-D-F-H2、关键工作B、D、F、H3、次关键线路B-C-F-H题型2.参数计算:关键线路与关键工作、总时差2)工期T(time):完成任务所需要的时间。计划工期—该工作所在所有线路时间最长的3)总时差:不影响总工期前提下,工作可以利用的机动时间①公式计算:最迟开始-最早开始=最迟完成-最早完成②双代号时标网络计划:紧后工作总时差加本工作与该紧后工作时间间隔之和的最小值1、计划工期=202、D工作总时差=03、C工作总时差=1题型3.索赔问题:工期延误、费用索赔;(1)责任划分(承发包双方责任、义务)(2)工期延误(关键工作、时差)①关键工作:则延误多久就对总工期影响多久;②非关键工作:不超过总时差,不影响总工期;超过总时差,影响总工期,值为两者之差。事件1:A工作过程中,发现局部地质条件与项目法人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34天。事件2...
