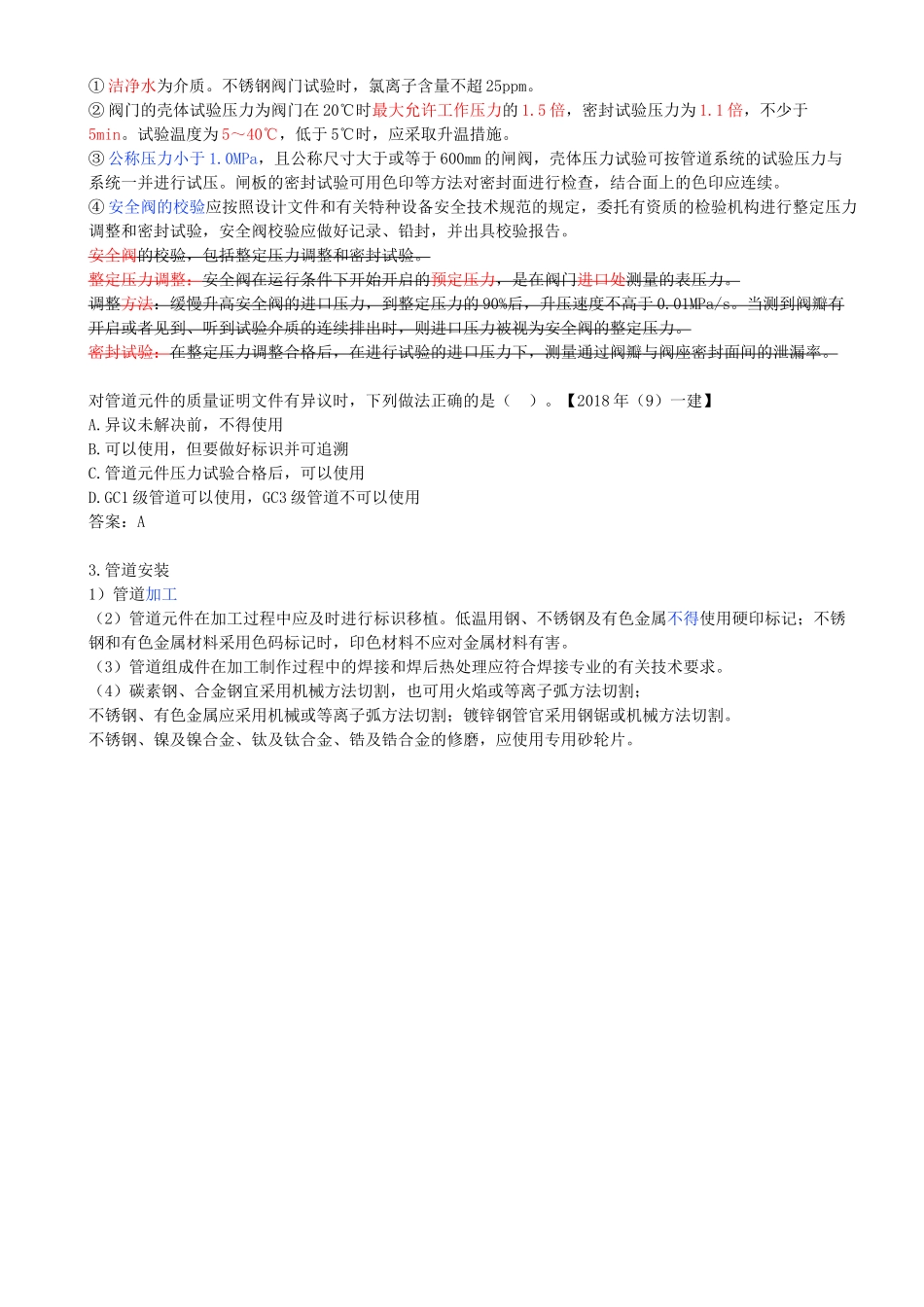

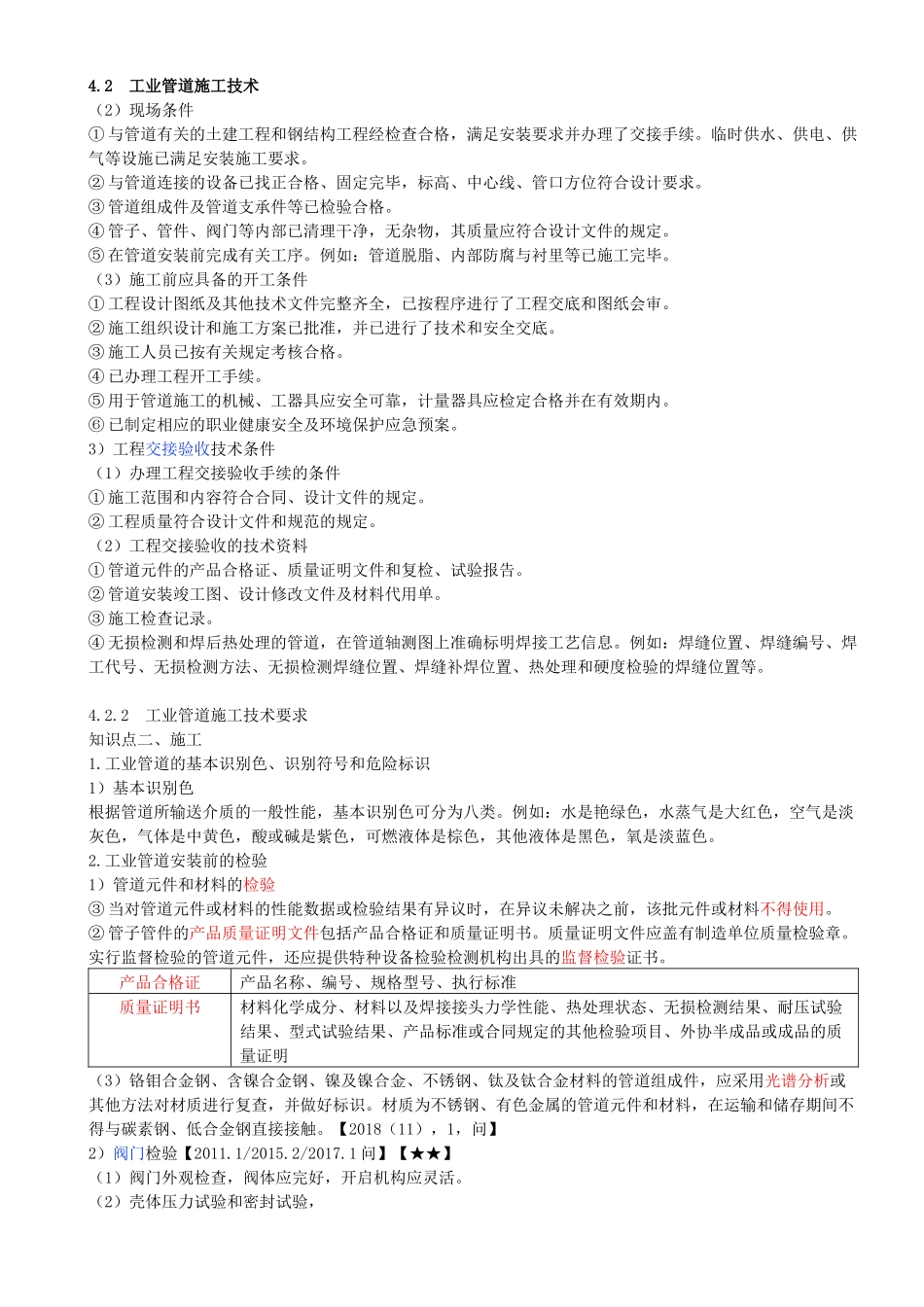

4.2工业管道施工技术(2)现场条件①与管道有关的土建工程和钢结构工程经检查合格,满足安装要求并办理了交接手续。临时供水、供电、供气等设施已满足安装施工要求。②与管道连接的设备已找正合格、固定完毕,标高、中心线、管口方位符合设计要求。③管道组成件及管道支承件等已检验合格。④管子、管件、阀门等内部已清理干净,无杂物,其质量应符合设计文件的规定。⑤在管道安装前完成有关工序。例如:管道脱脂、内部防腐与衬里等已施工完毕。(3)施工前应具备的开工条件①工程设计图纸及其他技术文件完整齐全,已按程序进行了工程交底和图纸会审。②施工组织设计和施工方案已批准,并已进行了技术和安全交底。③施工人员已按有关规定考核合格。④已办理工程开工手续。⑤用于管道施工的机械、工器具应安全可靠,计量器具应检定合格并在有效期内。⑥已制定相应的职业健康安全及环境保护应急预案。3)工程交接验收技术条件(1)办理工程交接验收手续的条件①施工范围和内容符合合同、设计文件的规定。②工程质量符合设计文件和规范的规定。(2)工程交接验收的技术资料①管道元件的产品合格证、质量证明文件和复检、试验报告。②管道安装竣工图、设计修改文件及材料代用单。③施工检查记录。④无损检测和焊后热处理的管道,在管道轴测图上准确标明焊接工艺信息。例如:焊缝位置、焊缝编号、焊工代号、无损检测方法、无损检测焊缝位置、焊缝补焊位置、热处理和硬度检验的焊缝位置等。4.2.2工业管道施工技术要求知识点二、施工1.工业管道的基本识别色、识别符号和危险标识1)基本识别色根据管道所输送介质的一般性能,基本识别色可分为八类。例如:水是艳绿色,水蒸气是大红色,空气是淡灰色,气体是中黄色,酸或碱是紫色,可燃液体是棕色,其他液体是黑色,氧是淡蓝色。2.工业管道安装前的检验1)管道元件和材料的检验③当对管道元件或材料的性能数据或检验结果有异议时,在异议未解决之前,该批元件或材料不得使用。②管子管件的产品质量证明文件包括产品合格证和质量证明书。质量证明文件应盖有制造单位质量检验章。实行监督检验的管道元件,还应提供特种设备检验检测机构出具的监督检验证书。产品合格证产品名称、编号、规格型号、执行标准质量证明书材料化学成分、材料以及焊接接头力学性能、热处理状态、无损检测结果、耐压试验结果、型式试验结果、产品标准或合同规定的其他检验项目、外协半成品或成品的质量证明(3)铬钼合金钢、含镍合金钢...
