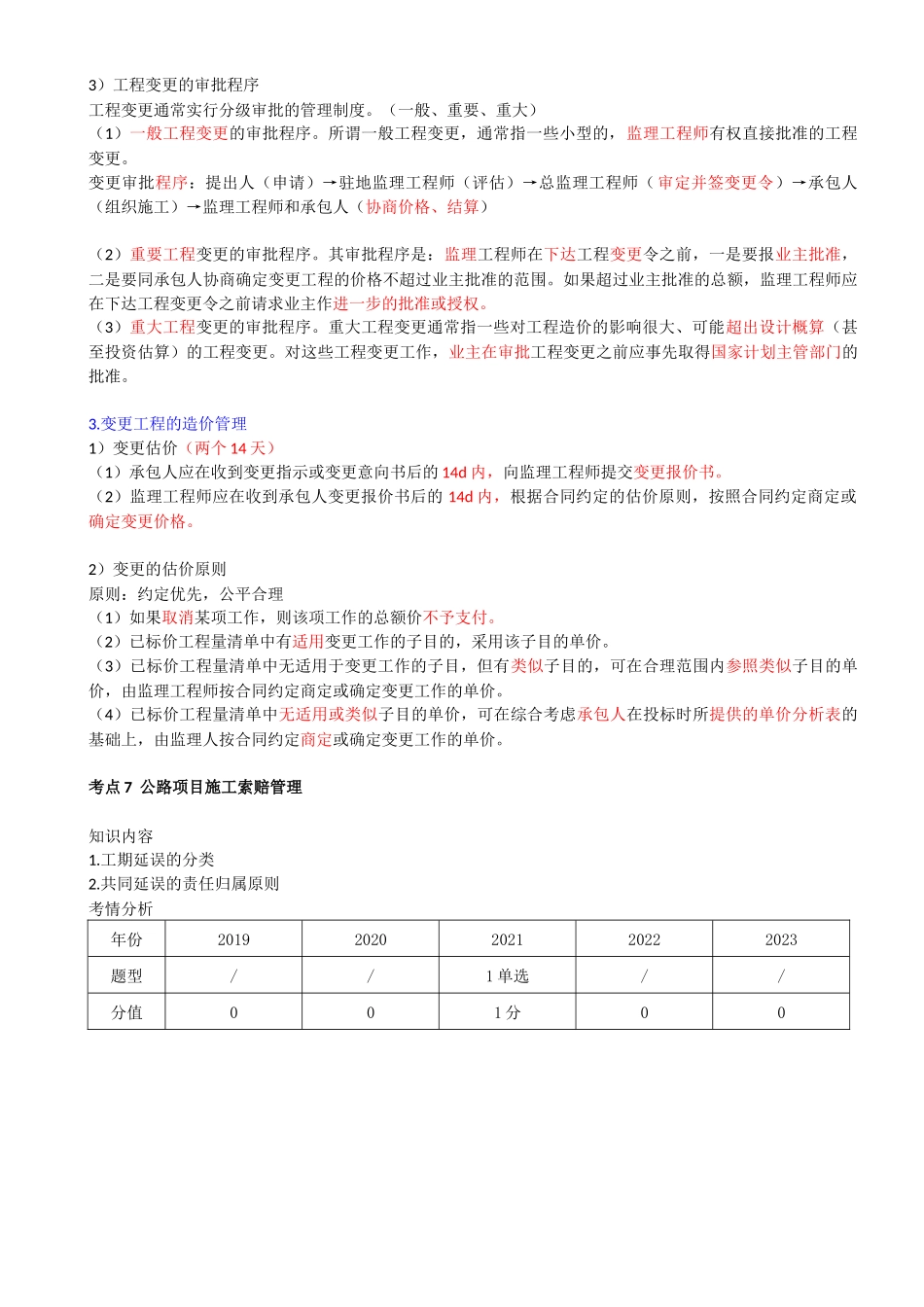

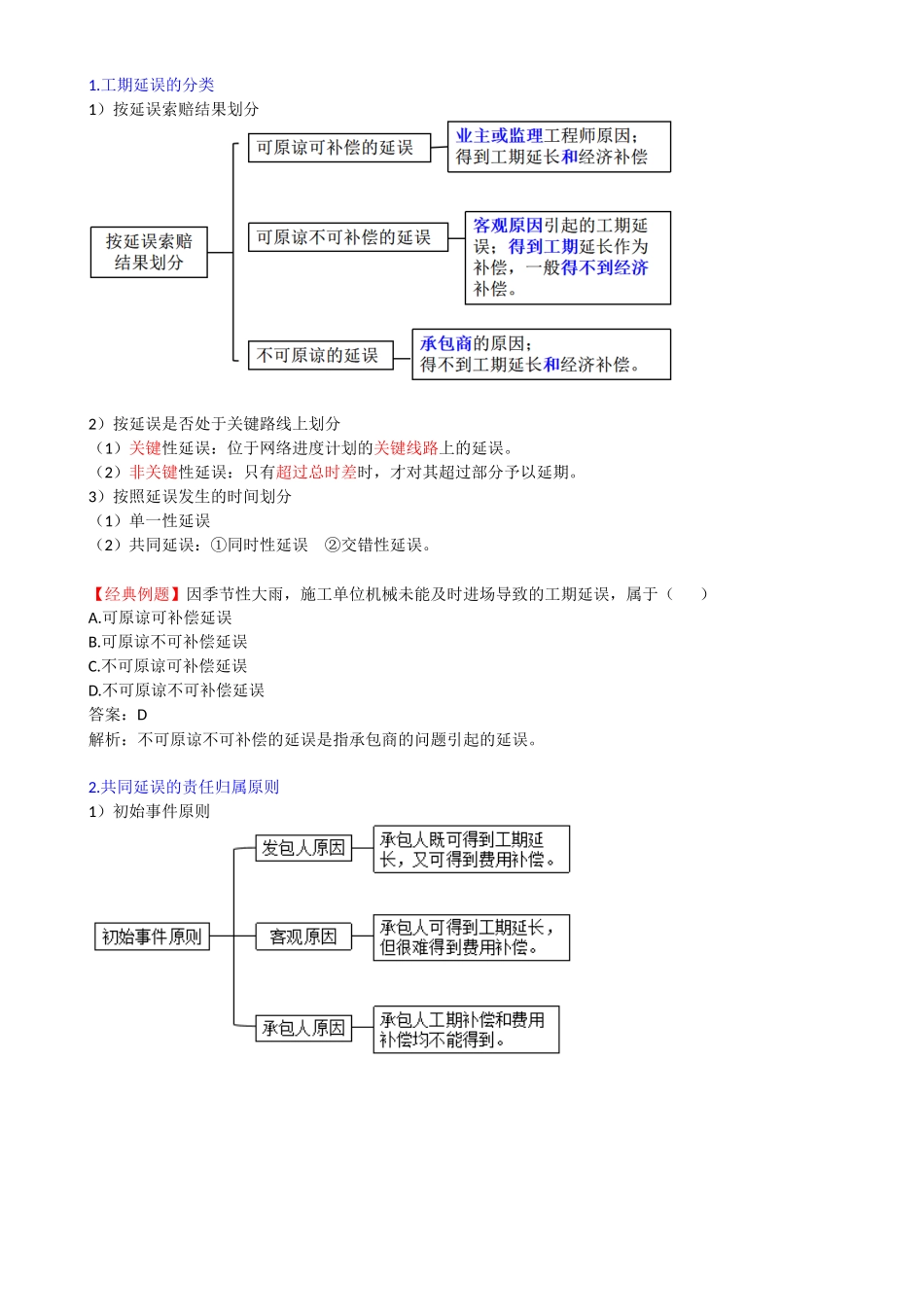

第二节施工合同管理考点1公路工程合同体系结构考点2公路工程施工合同履行与管理考点3公路工程工程量清单考点4公路工程计量管理考点5公路工程分包合同管理考点6施工阶段工程变更的管理考点7公路项目施工索赔管理考点6施工阶段工程变更的管理知识内容1.工程变更的概念及产生原因2.变更程序3.变更工程的造价管理考情分析年份20192020202120222023题型1案例////分值4分00001.工程变更的概念及产生原因工程变更是合同变更的一种特殊形式,它通常是指合同文件中“设计图纸”“技术规范”或工程量清单的改变,包括设计变更、进度计划变更、施工条件变更以及原招标文件和工程量清单中未包括的“新增工程”。其产生原因有主观原因,如设计工作粗糙;有客观原因,如不可预见的事故、由自然或社会原因引起的停工和工期拖延等。2.变更程序1)变更的提出(1)监理工程师可向承包人发出变更意向书。变更意向书应说明变更的具体内容和发包人对变更的时间要求,并附必要的图纸和相关资料。变更意向书应要求承包人提交包括拟实施变更工作的计划、措施和竣工时间等内容的实施方案。发包人同意承包人根据变更意向书要求提交变更实施方案的,由监理工程师按合同约定发出变更指示。(2)承包人收到监理工程师按合同约定发出的图纸和文件,经检查认为其中存在合同约定变更情形的,可向监理工程师提出书面变更建议。变更建议应阐明要求变更的依据,并附必要的图纸和说明。监理工程师在收到承包人书面建议后,应与发包人共同研究,确认存在变更的,应在收到承包人书面建议后的14d内作出变更指示。经研究后不同意作为变更的,应由监理工程师书面答复承包人。(3)若承包人收到监理工程师的变更意向书后认为难以实施此项变更,应立即通知监理工程师,对其说明原因并附详细依据。监理工程师与承包人和发包人协商后确定撤销、改变或不改变原变更意向书。2)承包人的合理化建议以书面形式提交监理工程师。合理化建议书的内容应包括建议工作的详细说明、进度计划和效益以及与其他工作的协调等,并附必要的设计文件。监理工程师应与发包人协商是否采纳建议。建议被采纳并构成变更的,应按合同约定向承包人发出变更指示。3)工程变更的审批程序工程变更通常实行分级审批的管理制度。(一般、重要、重大)(1)一般工程变更的审批程序。所谓一般工程变更,通常指一些小型的,监理工程师有权直接批准的工程变更。变更审批程序:提出人(申请)→驻地监理工程师(评估)→总监理工程师(...
