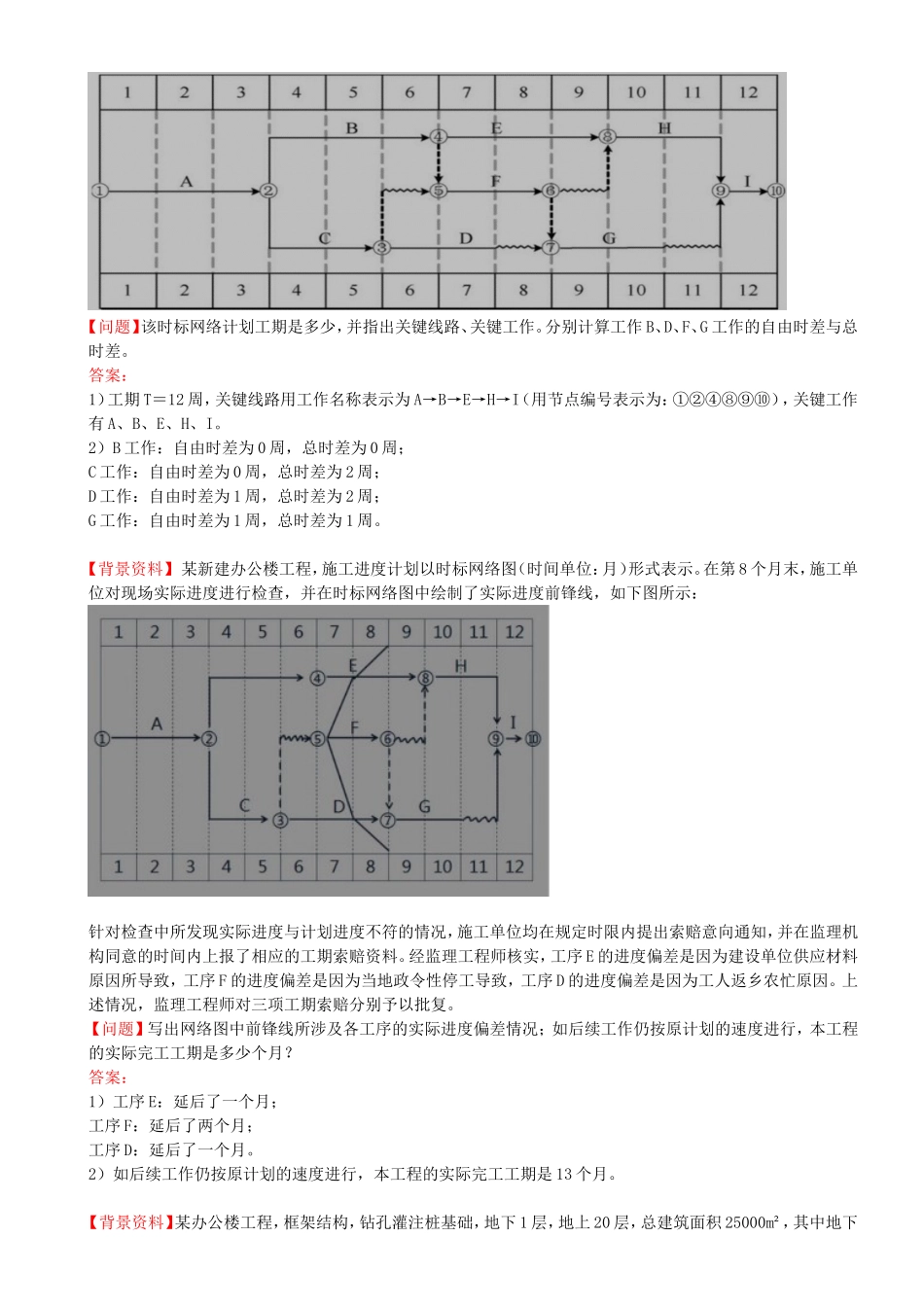

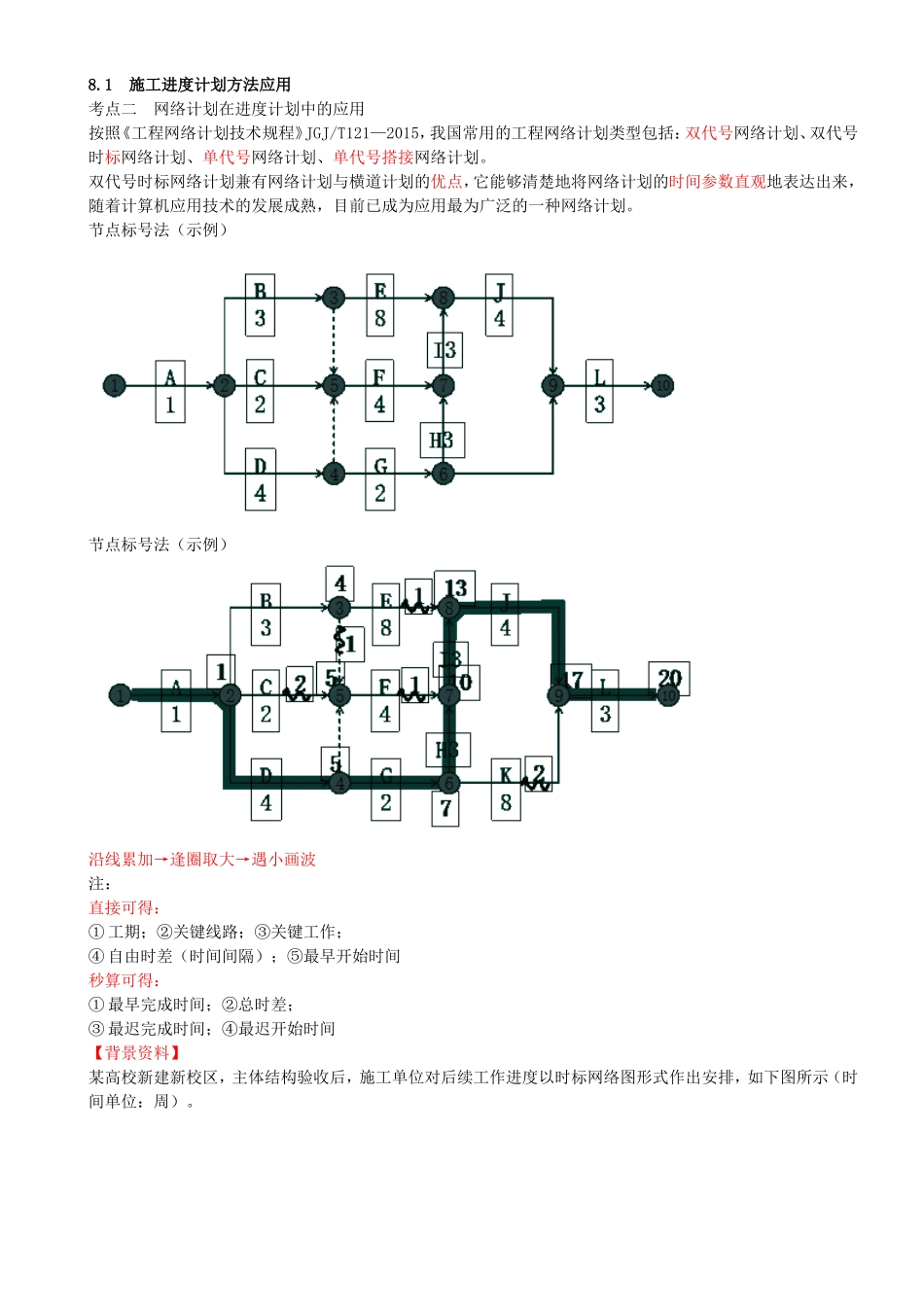

8.1施工进度计划方法应用考点二网络计划在进度计划中的应用按照《工程网络计划技术规程》JGJ/T121—2015,我国常用的工程网络计划类型包括:双代号网络计划、双代号时标网络计划、单代号网络计划、单代号搭接网络计划。双代号时标网络计划兼有网络计划与横道计划的优点,它能够清楚地将网络计划的时间参数直观地表达出来,随着计算机应用技术的发展成熟,目前已成为应用最为广泛的一种网络计划。节点标号法(示例)节点标号法(示例)沿线累加→逢圈取大→遇小画波注:直接可得:①工期;②关键线路;③关键工作;④自由时差(时间间隔);⑤最早开始时间秒算可得:①最早完成时间;②总时差;③最迟完成时间;④最迟开始时间【背景资料】某高校新建新校区,主体结构验收后,施工单位对后续工作进度以时标网络图形式作出安排,如下图所示(时间单位:周)。【问题】该时标网络计划工期是多少,并指出关键线路、关键工作。分别计算工作B、D、F、G工作的自由时差与总时差。答案:1)工期T=12周,关键线路用工作名称表示为A→B→E→H→I(用节点编号表示为:①②④⑧⑨⑩),关键工作有A、B、E、H、I。2)B工作:自由时差为0周,总时差为0周;C工作:自由时差为0周,总时差为2周;D工作:自由时差为1周,总时差为2周;G工作:自由时差为1周,总时差为1周。【背景资料】某新建办公楼工程,施工进度计划以时标网络图(时间单位:月)形式表示。在第8个月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙原因。上述情况,监理工程师对三项工期索赔分别予以批复。【问题】写出网络图中前锋线所涉及各工序的实际进度偏差情况;如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?答案:1)工序E:延后了一个月;工序F:延后了两个月;工序D:延后了一个月。2)如后续工作仍按原计划的速度进行,本工程的实际完工工期是13个月。【背景资料】某办公楼工程,框架结构,钻孔灌注桩基础,地下1层,地上20层,总建筑面积25000m²,其中地下建筑面积3000m²。合同签订后,施工单位实施了项目进度策划,其中...
