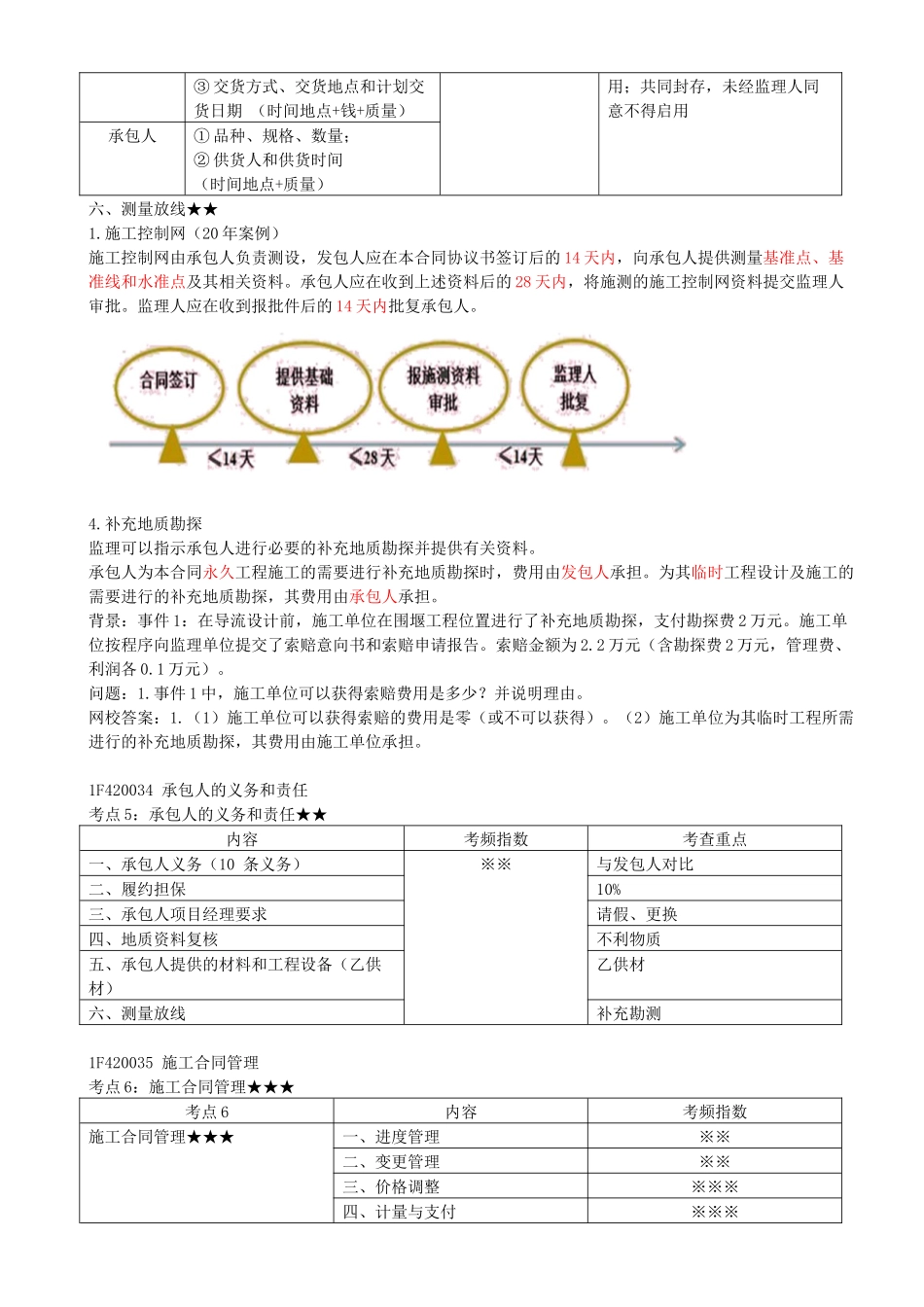

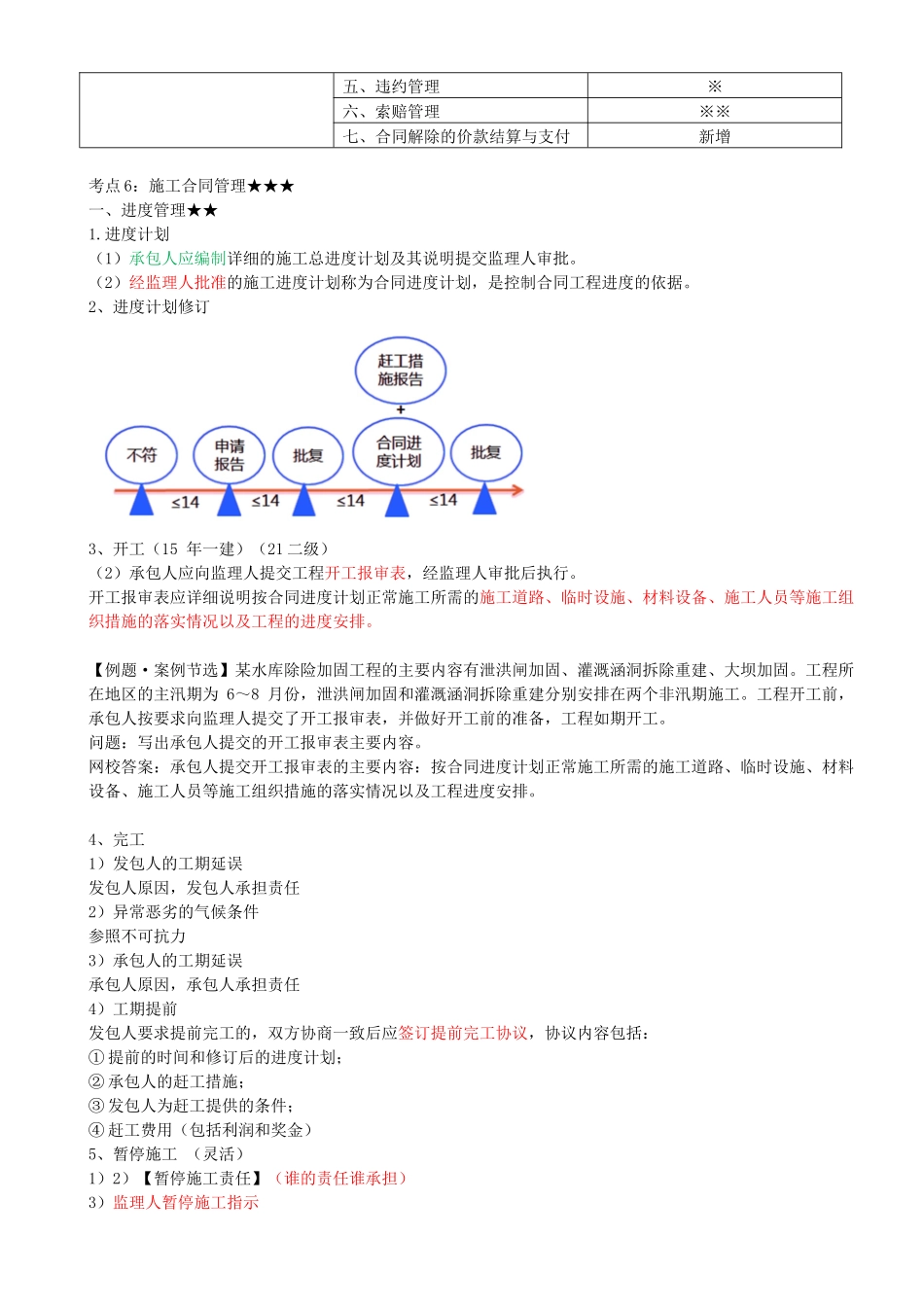

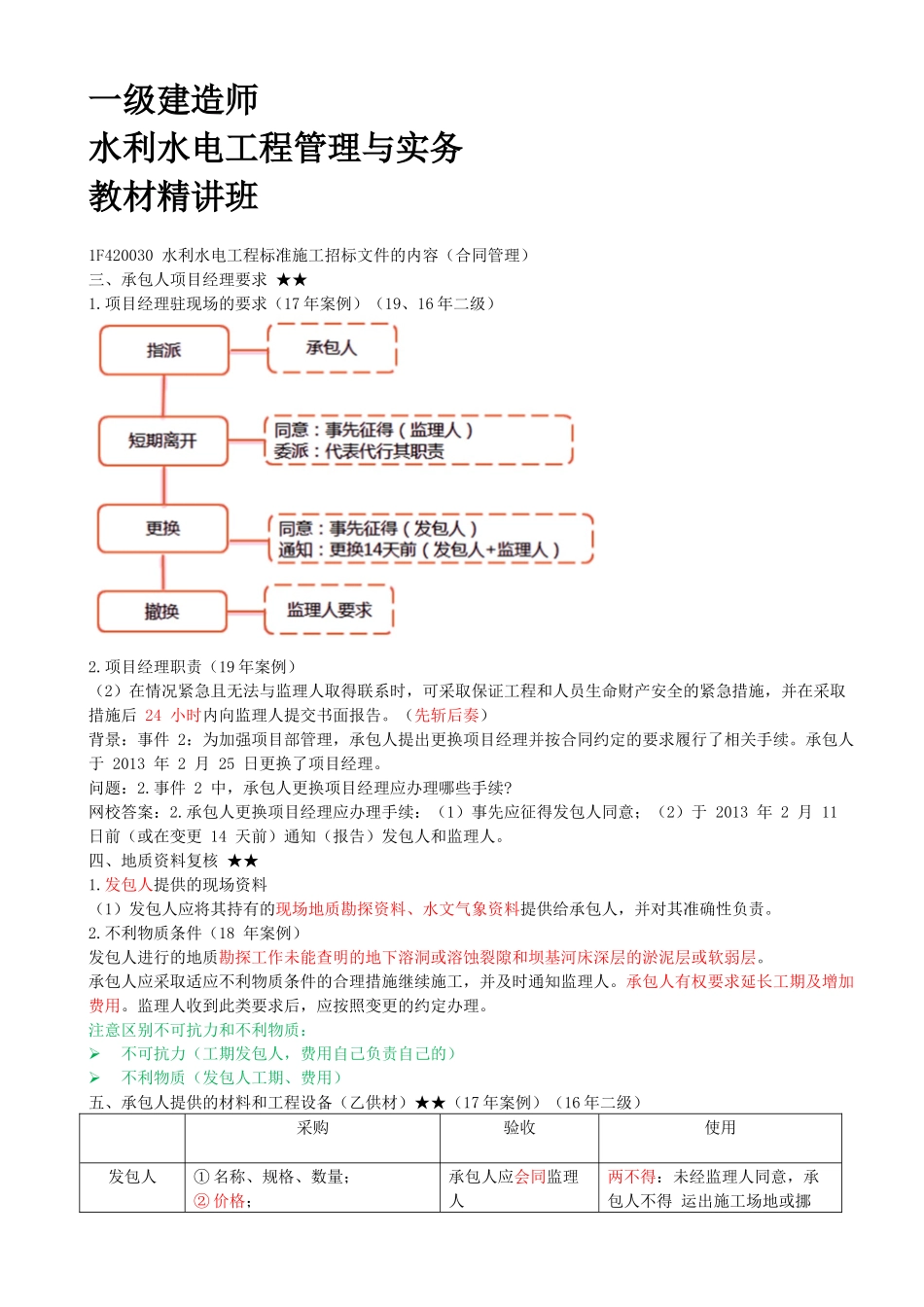

一级建造师水利水电工程管理与实务教材精讲班1F420030水利水电工程标准施工招标文件的内容(合同管理)三、承包人项目经理要求★★1.项目经理驻现场的要求(17年案例)(19、16年二级)2.项目经理职责(19年案例)(2)在情况紧急且无法与监理人取得联系时,可采取保证工程和人员生命财产安全的紧急措施,并在采取措施后24小时内向监理人提交书面报告。(先斩后奏)背景:事件2:为加强项目部管理,承包人提出更换项目经理并按合同约定的要求履行了相关手续。承包人于2013年2月25日更换了项目经理。问题:2.事件2中,承包人更换项目经理应办理哪些手续?网校答案:2.承包人更换项目经理应办理手续:(1)事先应征得发包人同意;(2)于2013年2月11日前(或在变更14天前)通知(报告)发包人和监理人。四、地质资料复核★★1.发包人提供的现场资料(1)发包人应将其持有的现场地质勘探资料、水文气象资料提供给承包人,并对其准确性负责。2.不利物质条件(18年案例)发包人进行的地质勘探工作未能查明的地下溶洞或溶蚀裂隙和坝基河床深层的淤泥层或软弱层。承包人应采取适应不利物质条件的合理措施继续施工,并及时通知监理人。承包人有权要求延长工期及增加费用。监理人收到此类要求后,应按照变更的约定办理。注意区别不可抗力和不利物质:不可抗力(工期发包人,费用自己负责自己的)不利物质(发包人工期、费用)五、承包人提供的材料和工程设备(乙供材)★★(17年案例)(16年二级)采购验收使用发包人①名称、规格、数量;②价格;承包人应会同监理人两不得:未经监理人同意,承包人不得运出施工场地或挪③交货方式、交货地点和计划交货日期(时间地点+钱+质量)用;共同封存,未经监理人同意不得启用承包人①品种、规格、数量;②供货人和供货时间(时间地点+质量)六、测量放线★★1.施工控制网(20年案例)施工控制网由承包人负责测设,发包人应在本合同协议书签订后的14天内,向承包人提供测量基准点、基准线和水准点及其相关资料。承包人应在收到上述资料后的28天内,将施测的施工控制网资料提交监理人审批。监理人应在收到报批件后的14天内批复承包人。4.补充地质勘探监理可以指示承包人进行必要的补充地质勘探并提供有关资料。承包人为本合同永久工程施工的需要进行补充地质勘探时,费用由发包人承担。为其临时工程设计及施工的需要进行的补充地质勘探,其费用由承包人承担。背景:事件1:在导流设计前,施工单位在围堰工程位置进...
