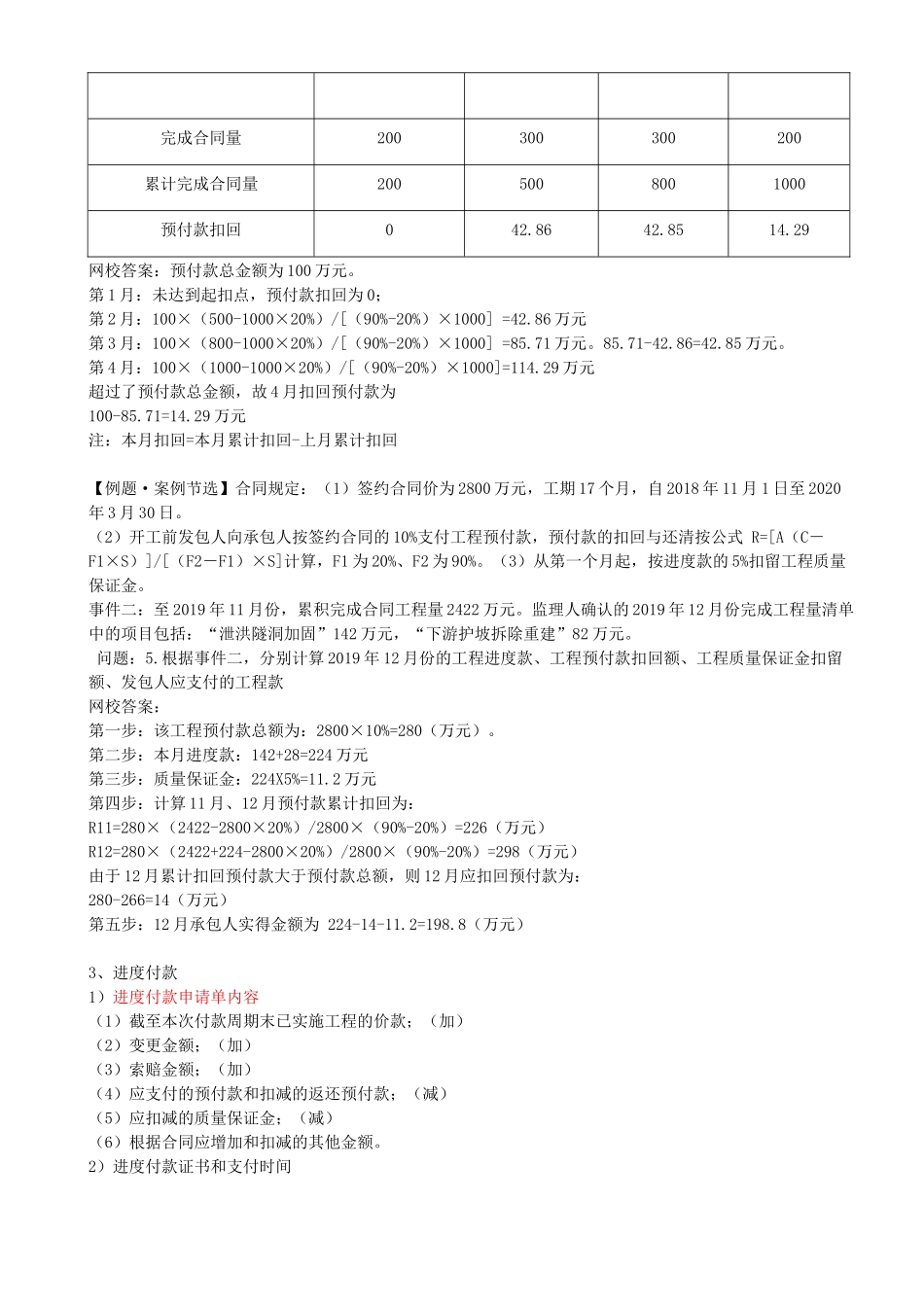

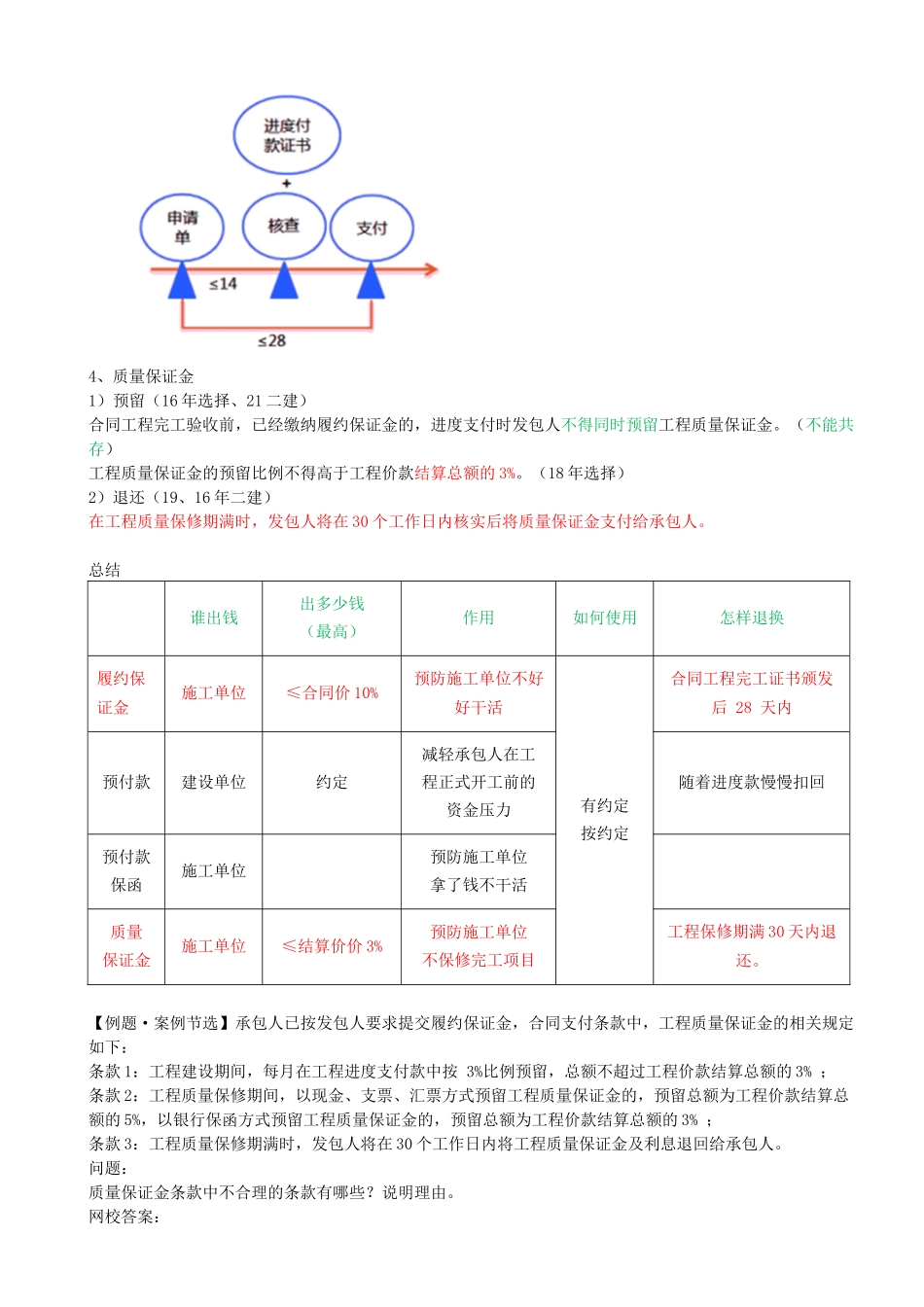

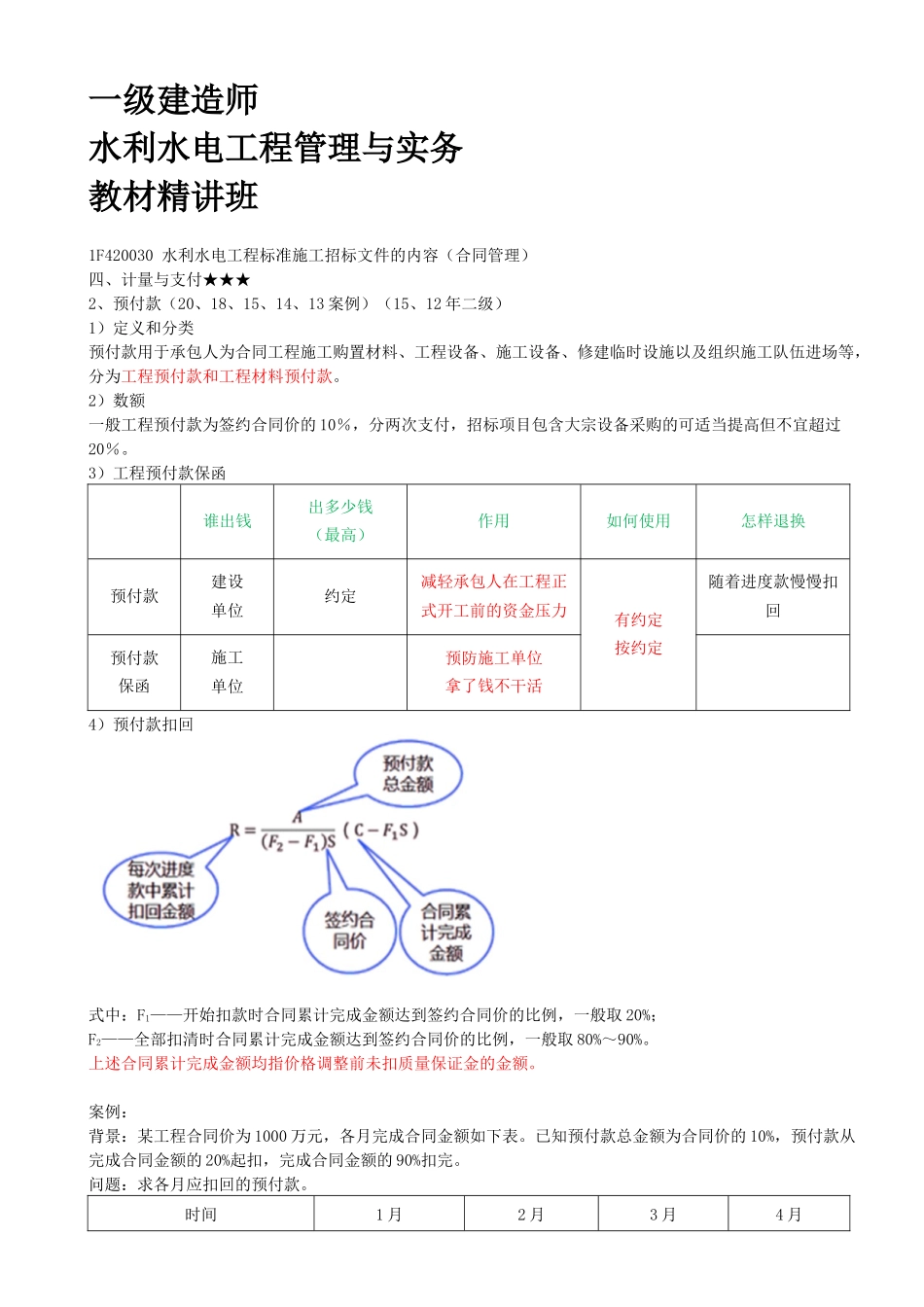

一级建造师水利水电工程管理与实务教材精讲班1F420030水利水电工程标准施工招标文件的内容(合同管理)四、计量与支付★★★2、预付款(20、18、15、14、13案例)(15、12年二级)1)定义和分类预付款用于承包人为合同工程施工购置材料、工程设备、施工设备、修建临时设施以及组织施工队伍进场等,分为工程预付款和工程材料预付款。2)数额一般工程预付款为签约合同价的10%,分两次支付,招标项目包含大宗设备采购的可适当提高但不宜超过20%。3)工程预付款保函谁出钱出多少钱(最高)作用如何使用怎样退换预付款建设单位约定减轻承包人在工程正式开工前的资金压力有约定按约定随着进度款慢慢扣回预付款保函施工单位预防施工单位拿了钱不干活4)预付款扣回式中:F1——开始扣款时合同累计完成金额达到签约合同价的比例,一般取20%;F2——全部扣清时合同累计完成金额达到签约合同价的比例,一般取80%~90%。上述合同累计完成金额均指价格调整前未扣质量保证金的金额。案例:背景:某工程合同价为1000万元,各月完成合同金额如下表。已知预付款总金额为合同价的10%,预付款从完成合同金额的20%起扣,完成合同金额的90%扣完。问题:求各月应扣回的预付款。时间1月2月3月4月完成合同量200300300200累计完成合同量2005008001000预付款扣回042.8642.8514.29网校答案:预付款总金额为100万元。第1月:未达到起扣点,预付款扣回为0;第2月:100×(500-1000×20%)/[(90%-20%)×1000]=42.86万元第3月:100×(800-1000×20%)/[(90%-20%)×1000]=85.71万元。85.71-42.86=42.85万元。第4月:100×(1000-1000×20%)/[(90%-20%)×1000]=114.29万元超过了预付款总金额,故4月扣回预付款为100-85.71=14.29万元注:本月扣回=本月累计扣回-上月累计扣回【例题·案例节选】合同规定:(1)签约合同价为2800万元,工期17个月,自2018年11月1日至2020年3月30日。(2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式R=[A(C-F1×S)]/[(F2-F1)×S]计算,F1为20%、F2为90%。(3)从第一个月起,按进度款的5%扣留工程质量保证金。事件二:至2019年11月份,累积完成合同工程量2422万元。监理人确认的2019年12月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。问题:5.根据事件二,分别计算2019年12月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应支付的工程款...
