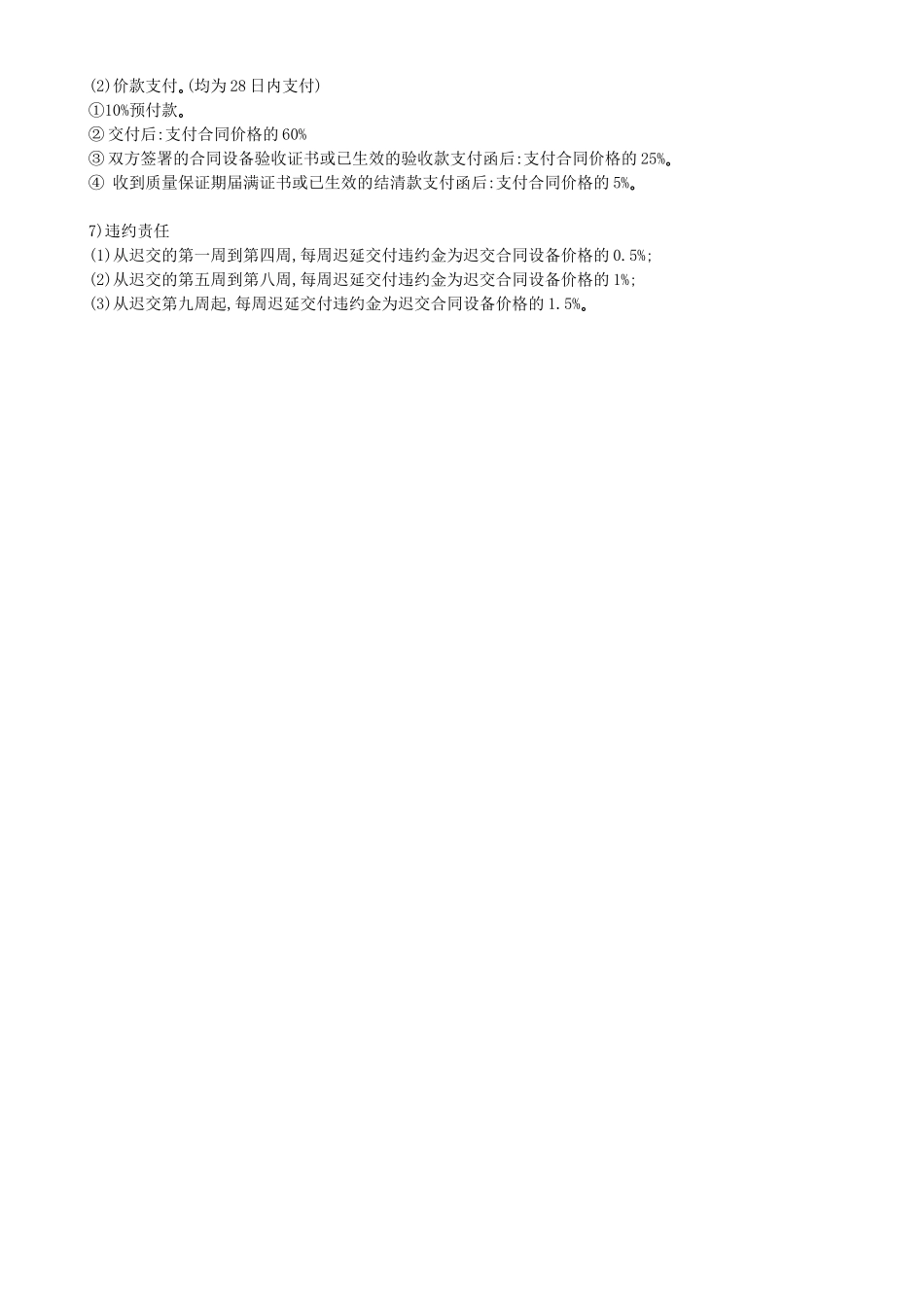

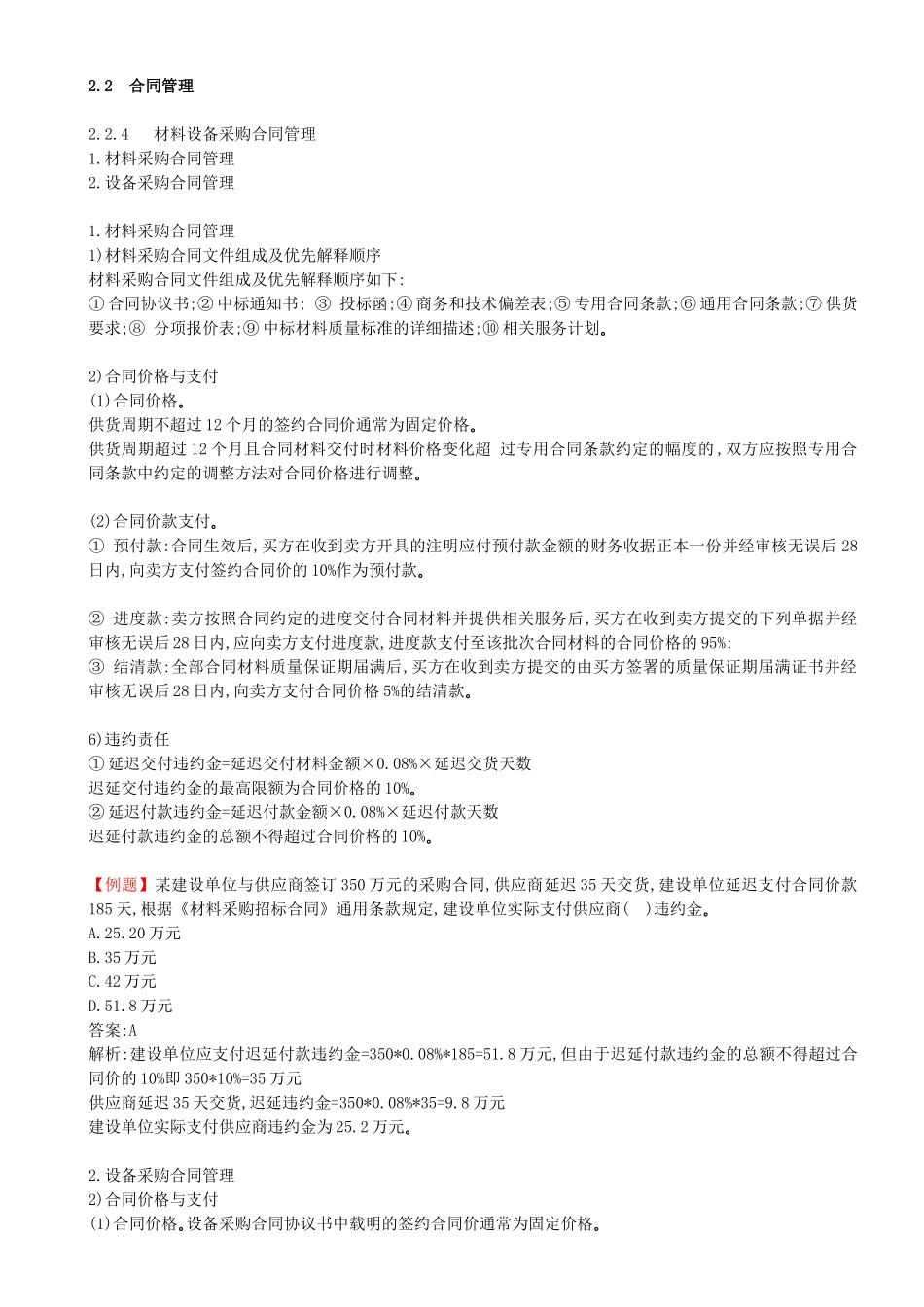

2.2合同管理2.2.4材料设备采购合同管理1.材料采购合同管理2.设备采购合同管理1.材料采购合同管理1)材料采购合同文件组成及优先解释顺序材料采购合同文件组成及优先解释顺序如下:①合同协议书;②中标通知书;③投标函;④商务和技术偏差表;⑤专用合同条款;⑥通用合同条款;⑦供货要求;⑧分项报价表;⑨中标材料质量标准的详细描述;⑩相关服务计划。2)合同价格与支付(1)合同价格。供货周期不超过12个月的签约合同价通常为固定价格。供货周期超过12个月且合同材料交付时材料价格变化超过专用合同条款约定的幅度的,双方应按照专用合同条款中约定的调整方法对合同价格进行调整。(2)合同价款支付。①预付款:合同生效后,买方在收到卖方开具的注明应付预付款金额的财务收据正本一份并经审核无误后28日内,向卖方支付签约合同价的10%作为预付款。②进度款:卖方按照合同约定的进度交付合同材料并提供相关服务后,买方在收到卖方提交的下列单据并经审核无误后28日内,应向卖方支付进度款,进度款支付至该批次合同材料的合同价格的95%:③结清款:全部合同材料质量保证期届满后,买方在收到卖方提交的由买方签署的质量保证期届满证书并经审核无误后28日内,向卖方支付合同价格5%的结清款。6)违约责任①延迟交付违约金=延迟交付材料金额×0.08%×延迟交货天数迟延交付违约金的最高限额为合同价格的10%。②延迟付款违约金=延迟付款金额×0.08%×延迟付款天数迟延付款违约金的总额不得超过合同价格的10%。【例题】某建设单位与供应商签订350万元的采购合同,供应商延迟35天交货,建设单位延迟支付合同价款185天,根据《材料采购招标合同》通用条款规定,建设单位实际支付供应商()违约金。A.25.20万元B.35万元C.42万元D.51.8万元答案:A解析:建设单位应支付迟延付款违约金=350*0.08%*185=51.8万元,但由于迟延付款违约金的总额不得超过合同价的10%即350*10%=35万元供应商延迟35天交货,迟延违约金=350*0.08%*35=9.8万元建设单位实际支付供应商违约金为25.2万元。2.设备采购合同管理2)合同价格与支付(1)合同价格设备采购合同协议书中载明的签约合同价通常为固定价格。。(2)价款支付。(均为28日内支付)①10%预付款。②交付后:支付合同价格的60%③双方签署的合同设备验收证书或已生效的验收款支付函后:支付合同价格的25%。④收到质量保证期届满证书或已生效的结清款支付函后:支付合同价格的5%。7)违约责任(1)从迟交的第一周到第四周,每周迟延交付违约金为迟交合同设备价格的0.5%;(2)从迟交...
