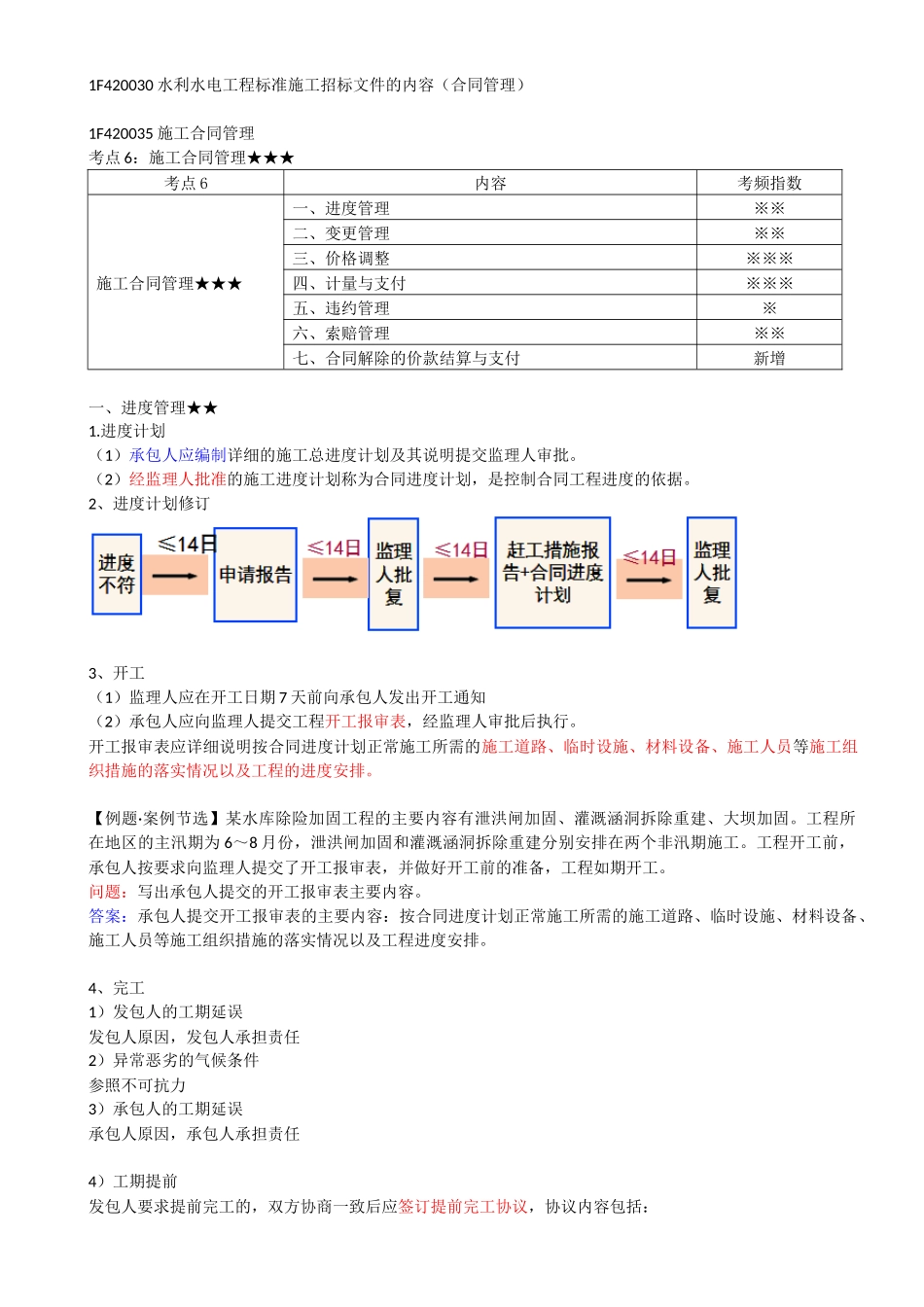

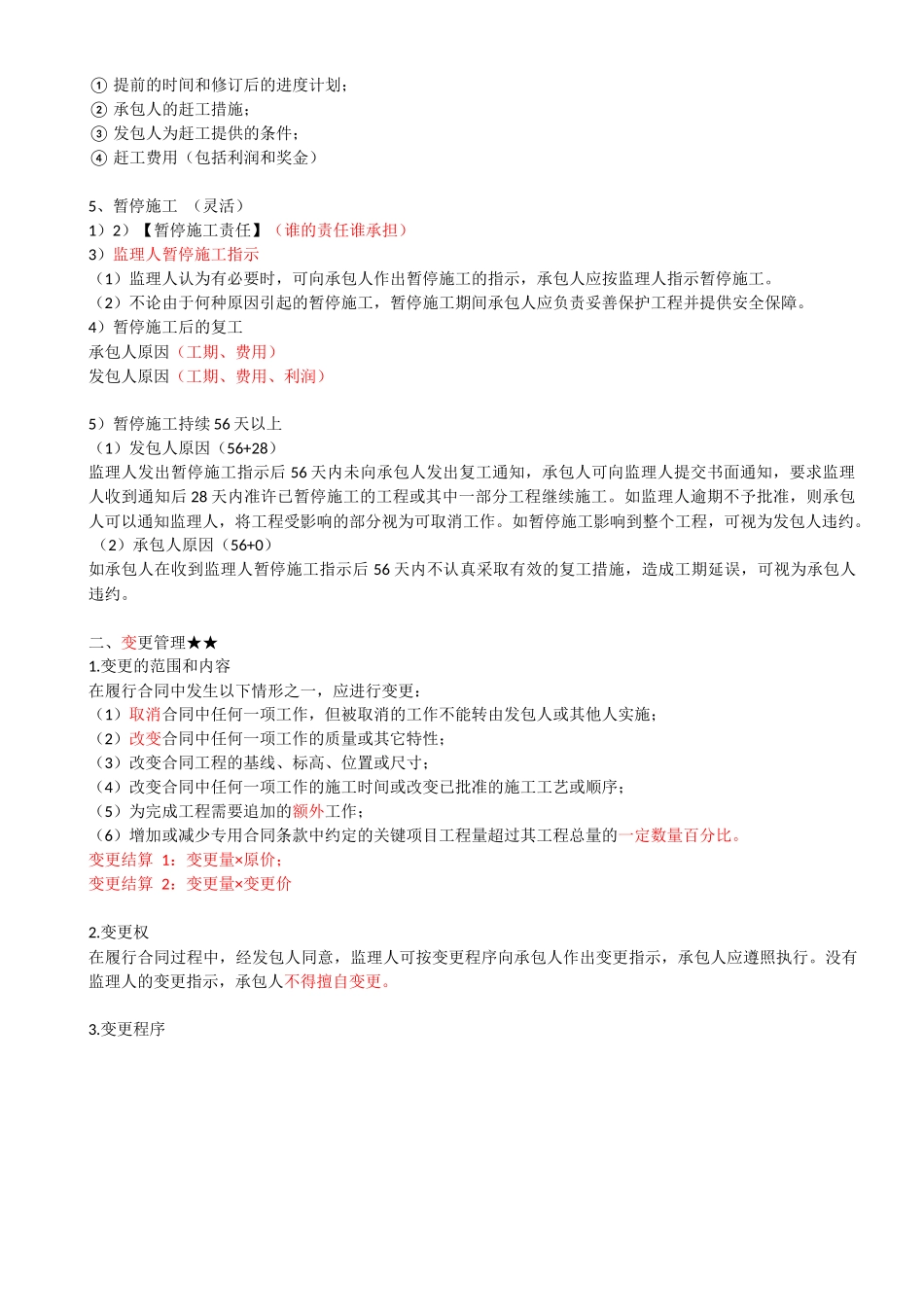

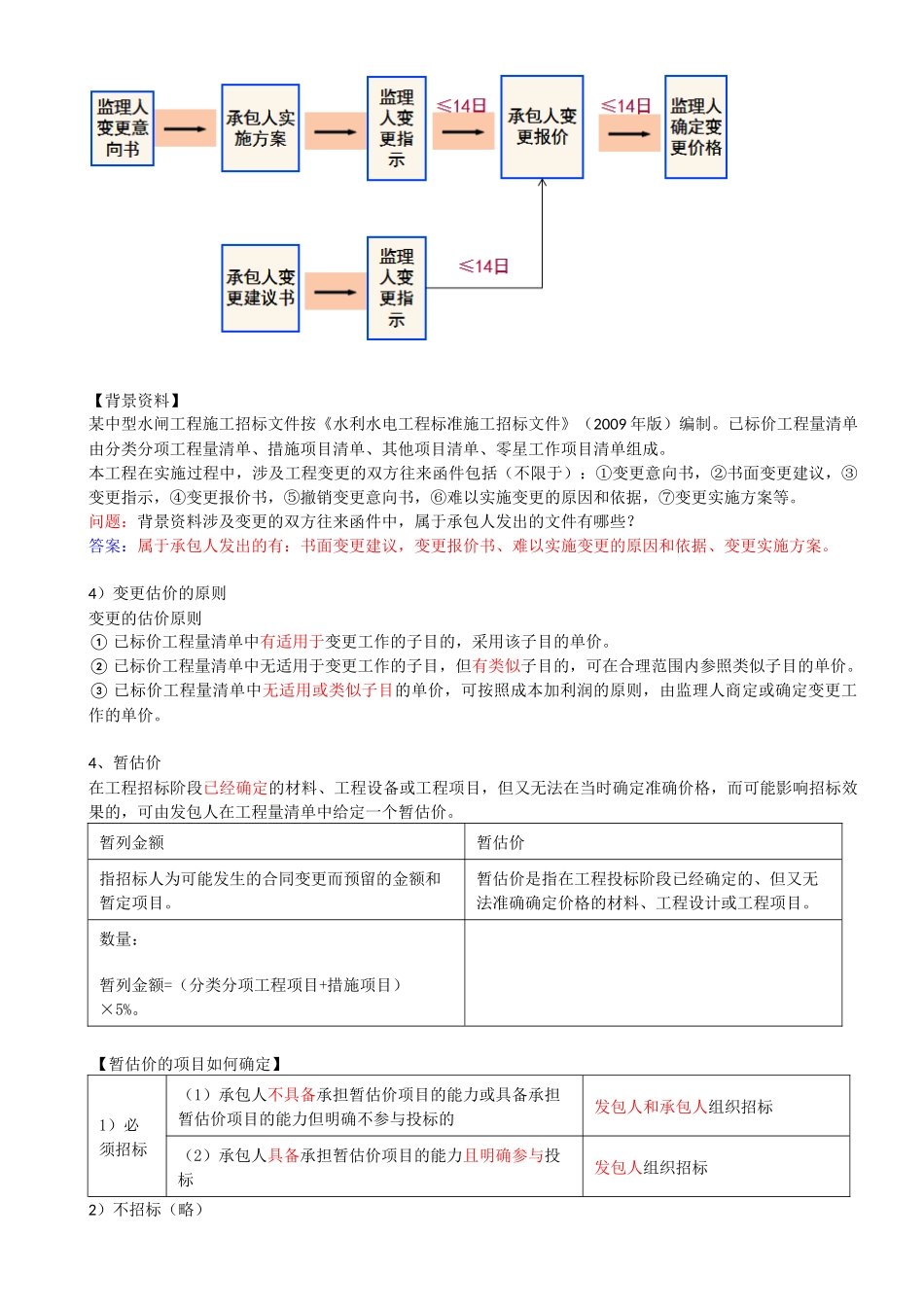

1F420030水利水电工程标准施工招标文件的内容(合同管理)1F420035施工合同管理考点6:施工合同管理★★★考点6内容考频指数施工合同管理★★★一、进度管理※※二、变更管理※※三、价格调整※※※四、计量与支付※※※五、违约管理※六、索赔管理※※七、合同解除的价款结算与支付新增一、进度管理★★1.进度计划(1)承包人应编制详细的施工总进度计划及其说明提交监理人审批。(2)经监理人批准的施工进度计划称为合同进度计划,是控制合同工程进度的依据。2、进度计划修订3、开工(1)监理人应在开工日期7天前向承包人发出开工通知(2)承包人应向监理人提交工程开工报审表,经监理人审批后执行。开工报审表应详细说明按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员等施工组织措施的落实情况以及工程的进度安排。【例题·案例节选】某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建、大坝加固。工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵洞拆除重建分别安排在两个非汛期施工。工程开工前,承包人按要求向监理人提交了开工报审表,并做好开工前的准备,工程如期开工。问题:写出承包人提交的开工报审表主要内容。答案:承包人提交开工报审表的主要内容:按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员等施工组织措施的落实情况以及工程进度安排。4、完工1)发包人的工期延误发包人原因,发包人承担责任2)异常恶劣的气候条件参照不可抗力3)承包人的工期延误承包人原因,承包人承担责任4)工期提前发包人要求提前完工的,双方协商一致后应签订提前完工协议,协议内容包括:①提前的时间和修订后的进度计划;②承包人的赶工措施;③发包人为赶工提供的条件;④赶工费用(包括利润和奖金)5、暂停施工(灵活)1)2)【暂停施工责任】(谁的责任谁承担)3)监理人暂停施工指示(1)监理人认为有必要时,可向承包人作出暂停施工的指示,承包人应按监理人指示暂停施工。(2)不论由于何种原因引起的暂停施工,暂停施工期间承包人应负责妥善保护工程并提供安全保障。4)暂停施工后的复工承包人原因(工期、费用)发包人原因(工期、费用、利润)5)暂停施工持续56天以上(1)发包人原因(56+28)监理人发出暂停施工指示后56天内未向承包人发出复工通知,承包人可向监理人提交书面通知,要求监理人收到通知后28天内准许已暂停施工的工程或其中一部分工程继续施工。如监理人逾期不...
