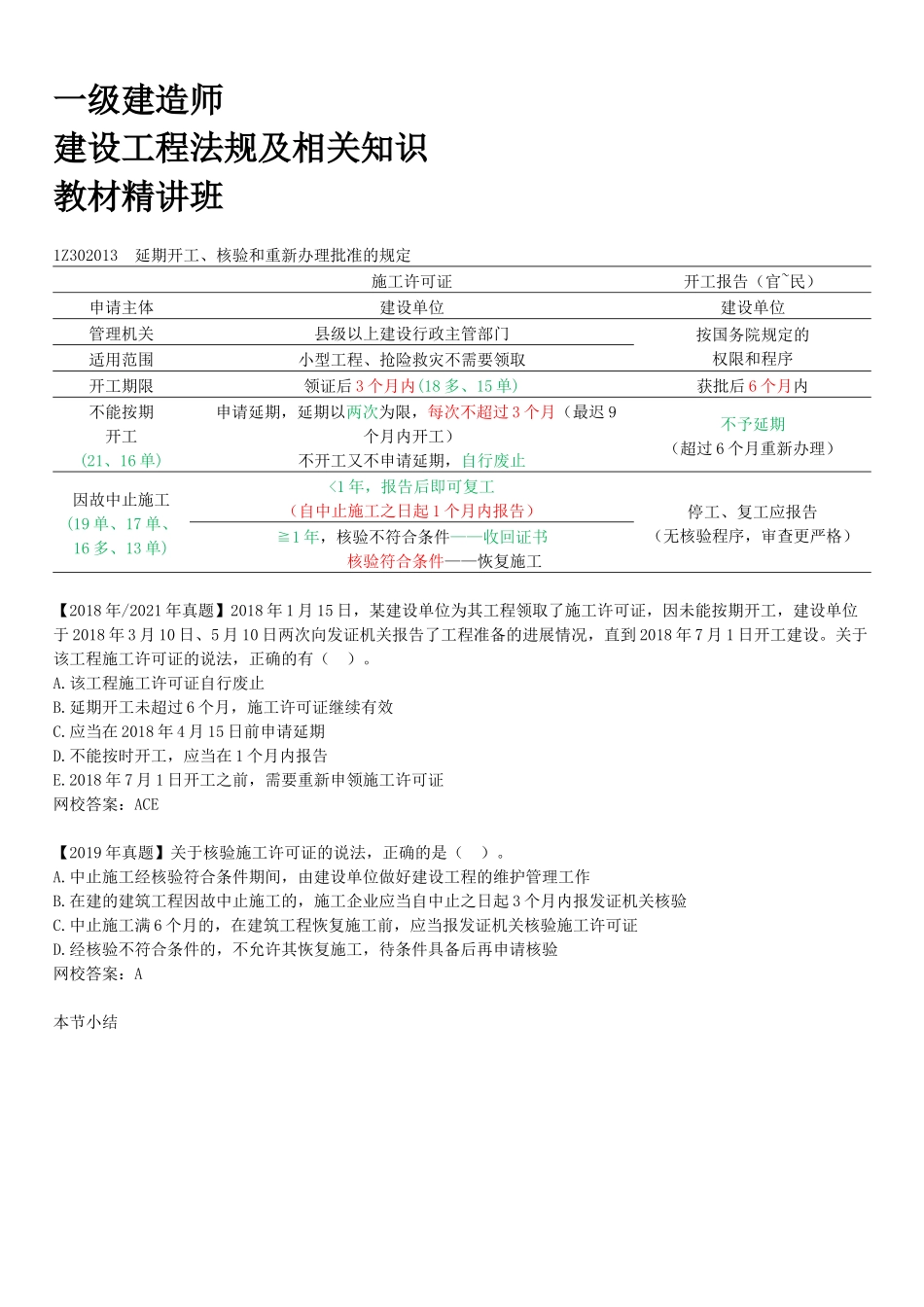

一级建造师建设工程法规及相关知识教材精讲班1Z302013延期开工、核验和重新办理批准的规定施工许可证开工报告(官~民)申请主体建设单位建设单位管理机关县级以上建设行政主管部门按国务院规定的权限和程序适用范围小型工程、抢险救灾不需要领取开工期限领证后3个月内(18多、15单)获批后6个月内不能按期开工(21、16单)申请延期,延期以两次为限,每次不超过3个月(最迟9个月内开工)不开工又不申请延期,自行废止不予延期(超过6个月重新办理)因故中止施工(19单、17单、16多、13单)<1年,报告后即可复工(自中止施工之日起1个月内报告)停工、复工应报告(无核验程序,审查更严格)≧1年,核验不符合条件——收回证书核验符合条件——恢复施工【2018年/2021年真题】2018年1月15日,某建设单位为其工程领取了施工许可证,因未能按期开工,建设单位于2018年3月10日、5月10日两次向发证机关报告了工程准备的进展情况,直到2018年7月1日开工建设。关于该工程施工许可证的说法,正确的有()。A.该工程施工许可证自行废止B.延期开工未超过6个月,施工许可证继续有效C.应当在2018年4月15日前申请延期D.不能按时开工,应当在1个月内报告E.2018年7月1日开工之前,需要重新申领施工许可证网校答案:ACE【2019年真题】关于核验施工许可证的说法,正确的是()。A.中止施工经核验符合条件期间,由建设单位做好建设工程的维护管理工作B.在建的建筑工程因故中止施工的,施工企业应当自中止之日起3个月内报发证机关核验C.中止施工满6个月的,在建筑工程恢复施工前,应当报发证机关核验施工许可证D.经核验不符合条件的,不允许其恢复施工,待条件具备后再申请核验网校答案:A本节小结
