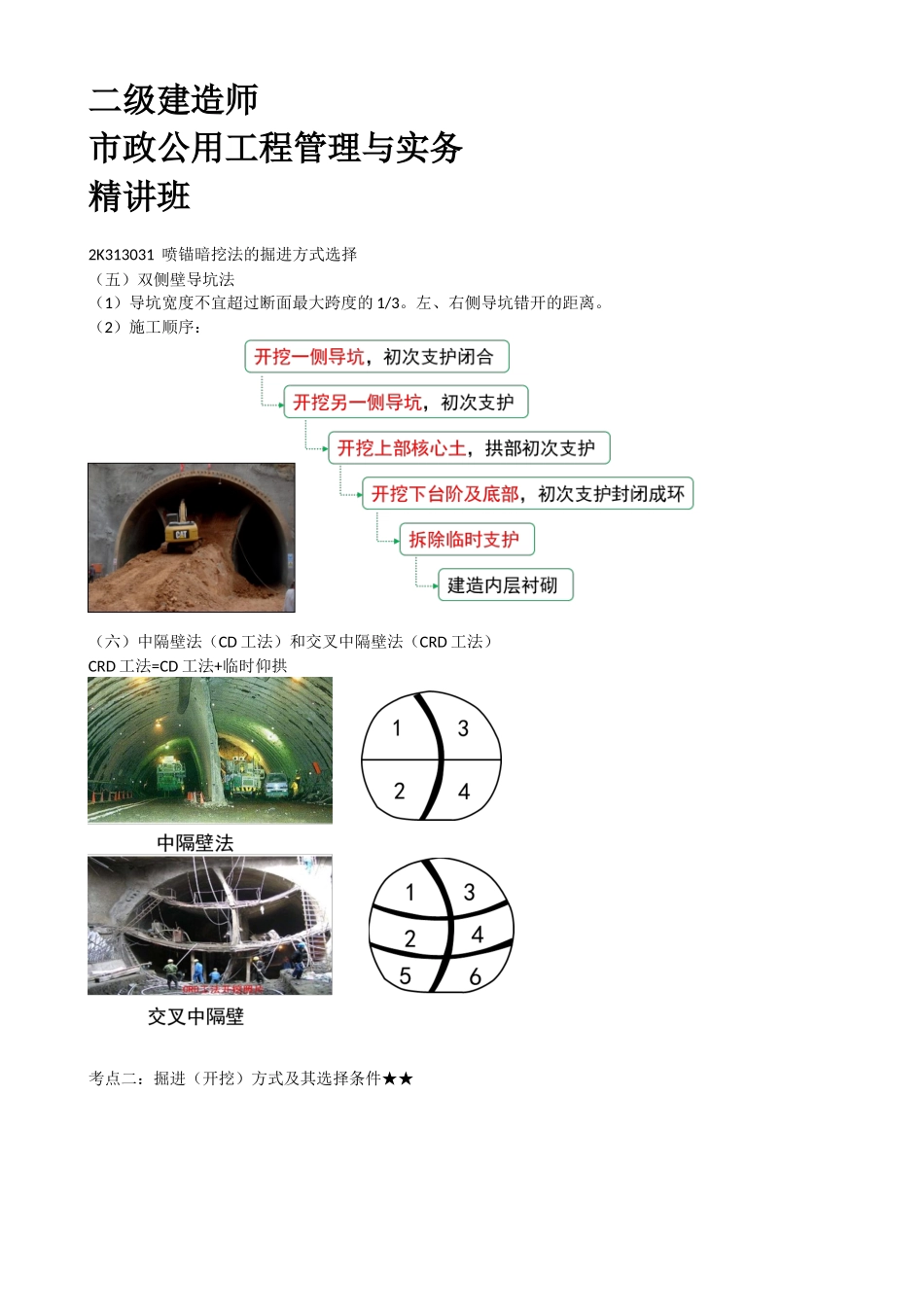

二级建造师市政公用工程管理与实务精讲班2K313031喷锚暗挖法的掘进方式选择(五)双侧壁导坑法(1)导坑宽度不宜超过断面最大跨度的1/3。左、右侧导坑错开的距离。(2)施工顺序:(六)中隔壁法(CD工法)和交叉中隔壁法(CRD工法)CRD工法=CD工法+临时仰拱考点二:掘进(开挖)方式及其选择条件★★随堂练习浅埋暗挖法开挖方式中,将结构断面分成上下多个工作面,分步开挖的是()。A.侧洞法B.台阶法C.中洞法D.全断面开挖法答案:B暗挖隧道环形开挖预留核心土法施工工艺流程中,紧接在“开挖环形拱部→架立钢支撑→喷射混凝土→”后的工序是()。A.封底B.二次衬砌C.接长钢支撑D.开挖核心土和下台阶答案:D浅埋暗挖法中,适用于小跨度,连续使用可扩成大跨度的是()。A.全断面法B.正台阶开挖法C.单侧壁导坑法D.中洞法答案:D课后总结考点一:浅埋暗挖法与掘进方式★★★全断面自上而下一次开挖成形,台阶开挖法将结构断面分成两个以上部分,分步开挖。环形开挖预留核心土法:环形拱部、上部核心土、下部台阶三部分。开挖工作面稳定性好、施工安全性好;上、下台阶施工干扰性小;施工机械化程度较高,施工速度较快。围岩多次扰动断面分块多;支护结构封闭的时间长;考点二:掘进(开挖)方式及其选择条件★★跨度、防水效果差双洞、小跨度连续使用可扩大跨度双中侧2K313032喷锚加固支护施工技术考点一:喷锚暗挖与初期支护★★考点二:暗挖隧道内加固支护技术★★★考点三:暗挖隧道外的超前加固技术★★考点一:喷锚暗挖与初期支护★★(一)支护与加固技术措(老方丈口诀:地洞降水,隧道内养猪超管用)1.暗挖隧道内常用的技术措施2020.242016.24(1)超前锚杆或超前小导管支护;(2)小导管周边注浆或围岩深孔注浆;(3)设置临时仰拱;(4)管棚超前支护。2.暗挖隧道外常用的技术措施(1)地表锚杆或地表注浆加固;(2)冻结法固结地层;(3)降低地下水位法。考点二:暗挖隧道内加固支护技术★★★(一)主要材料(1)喷射混凝土应采用早强混凝土,混凝土配合比应根据试验确定。严禁选用具有碱活性集料。通过不同掺量的混凝土试验选择速凝剂最佳掺量2021.3②,使用前应做凝结时间试验,初凝时间不应大于5min,终凝不应大于10min。(二)格栅加工及安装(1)首榀格栅拱架应进行试拼装,并应经建设单位、监理单位、设计单位共同验收合格后方可批量加工。(三)喷射混凝土2017.7(1)喷头与受喷面应垂直,距离宜0.6~1.0m。(2)喷射混凝土应分...
