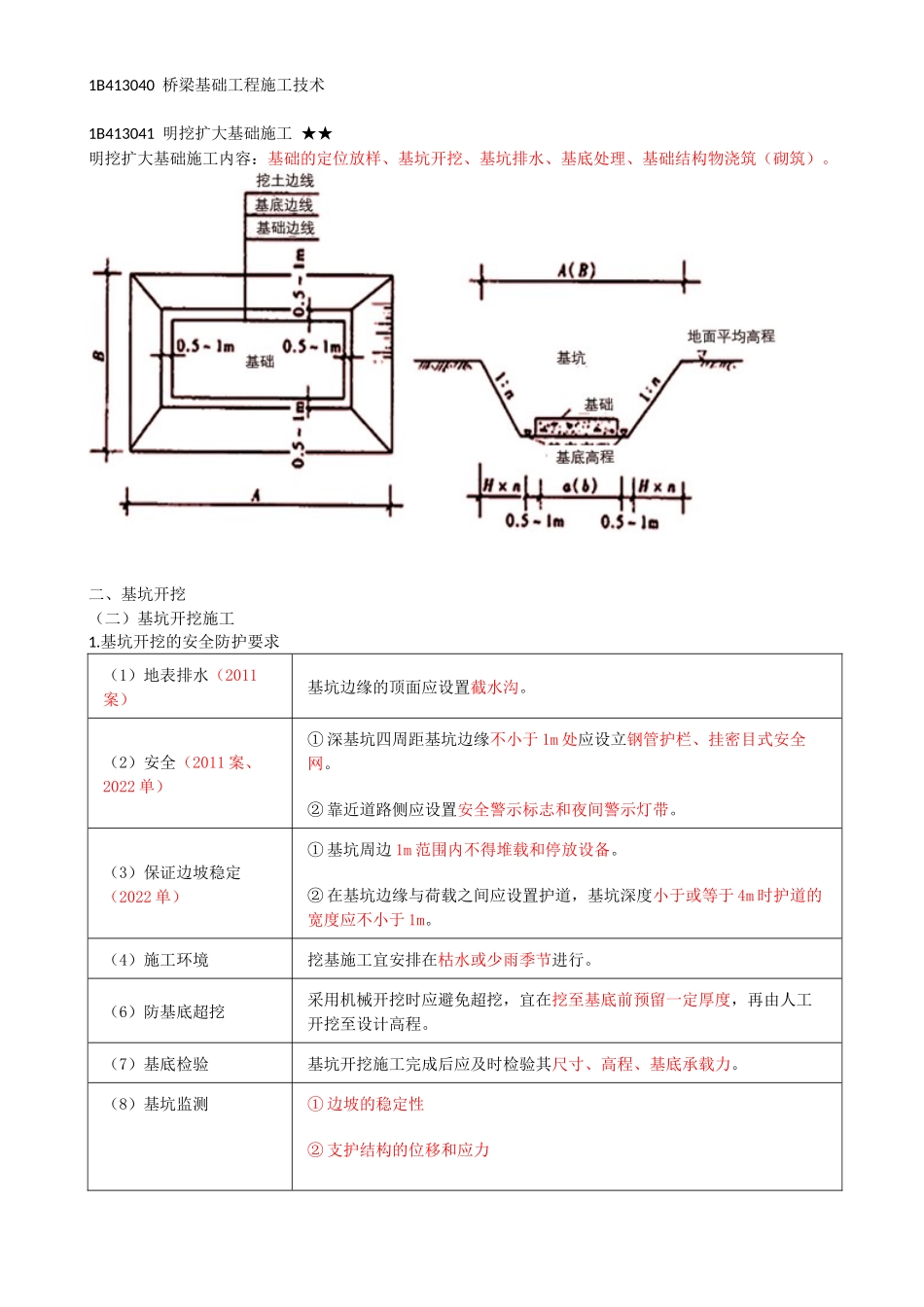

1B413040桥梁基础工程施工技术1B413041明挖扩大基础施工★★明挖扩大基础施工内容:基础的定位放样、基坑开挖、基坑排水、基底处理、基础结构物浇筑(砌筑)。二、基坑开挖(二)基坑开挖施工1.基坑开挖的安全防护要求(1)地表排水(2011案)基坑边缘的顶面应设置截水沟。(2)安全(2011案、2022单)①深基坑四周距基坑边缘不小于1m处应设立钢管护栏、挂密目式安全网。②靠近道路侧应设置安全警示标志和夜间警示灯带。(3)保证边坡稳定(2022单)①基坑周边1m范围内不得堆载和停放设备。②在基坑边缘与荷载之间应设置护道,基坑深度小于或等于4m时护道的宽度应不小于1m。(4)施工环境挖基施工宜安排在枯水或少雨季节进行。(6)防基底超挖采用机械开挖时应避免超挖,宜在挖至基底前预留一定厚度,再由人工开挖至设计高程。(7)基底检验基坑开挖施工完成后应及时检验其尺寸、高程、基底承载力。(8)基坑监测①边坡的稳定性②支护结构的位移和应力③围堰及邻近建(构)筑物的沉降与位移④地下水位变化⑤基底隆起口诀:降水位,稳应(赢)2.不支护坑壁进行开挖的基坑施工(1)当为无水基坑且土层构造均匀时,基坑坑壁坡度可按表确定。基坑坑壁坡度表坑壁土类别坑壁坡度坡顶无荷载坡顶有静荷载坡顶有动荷载砂类土1:11∶1.251∶1.5卵石、砾类土1∶0.751:11∶1.25粉质土、黏质土1∶0.331:0.51∶0.75极软岩1∶0.251∶0.331:0.67软质岩1:01∶0.11∶0.25硬质岩1:01:01:03.对坑壁采取挡板支护措施地质条件支护措施(1)基坑较浅且渗水量不大竹排、木板、混凝土板、钢板(2)基坑深度≤4m且渗水量不大槽钢、H型钢、工字钢(3)地下水位较高,基坑开挖深度>4m锁口钢板桩、锁口钢管桩围堰(2022案)4.基坑坑壁采用喷射混凝土、锚杆喷射混凝土、预应力锚索和土钉支护等方式进行加固。(1)对基坑开挖深度小于10m的较完整中风化基岩,可直接喷射混凝土加固坑壁。(3)采用锚杆挂网喷射混凝土加固坑壁①注浆工艺A.孔深≤3m先注浆,后插入锚杆。B.孔深>3m先插入锚杆,后注浆。②注浆要求A.注浆应采用孔底注浆法。B.注浆管应插至距孔底50-100mm处。C.注浆的压力宜不小于0.2MPa。三、基坑降排水集水坑排水法(1)除严重流沙外,一般情况下均可适用。(2)排水设备的能力宜为总渗水量的1.5-2.0倍。井点降水法(1)用于粉砂、细砂、地下水位较高、有承压水、挖基较深、坑壁不易稳定的土质基坑,在无砂的粘质土中不宜使用。(2018单)(2)井点降水曲线应低...
