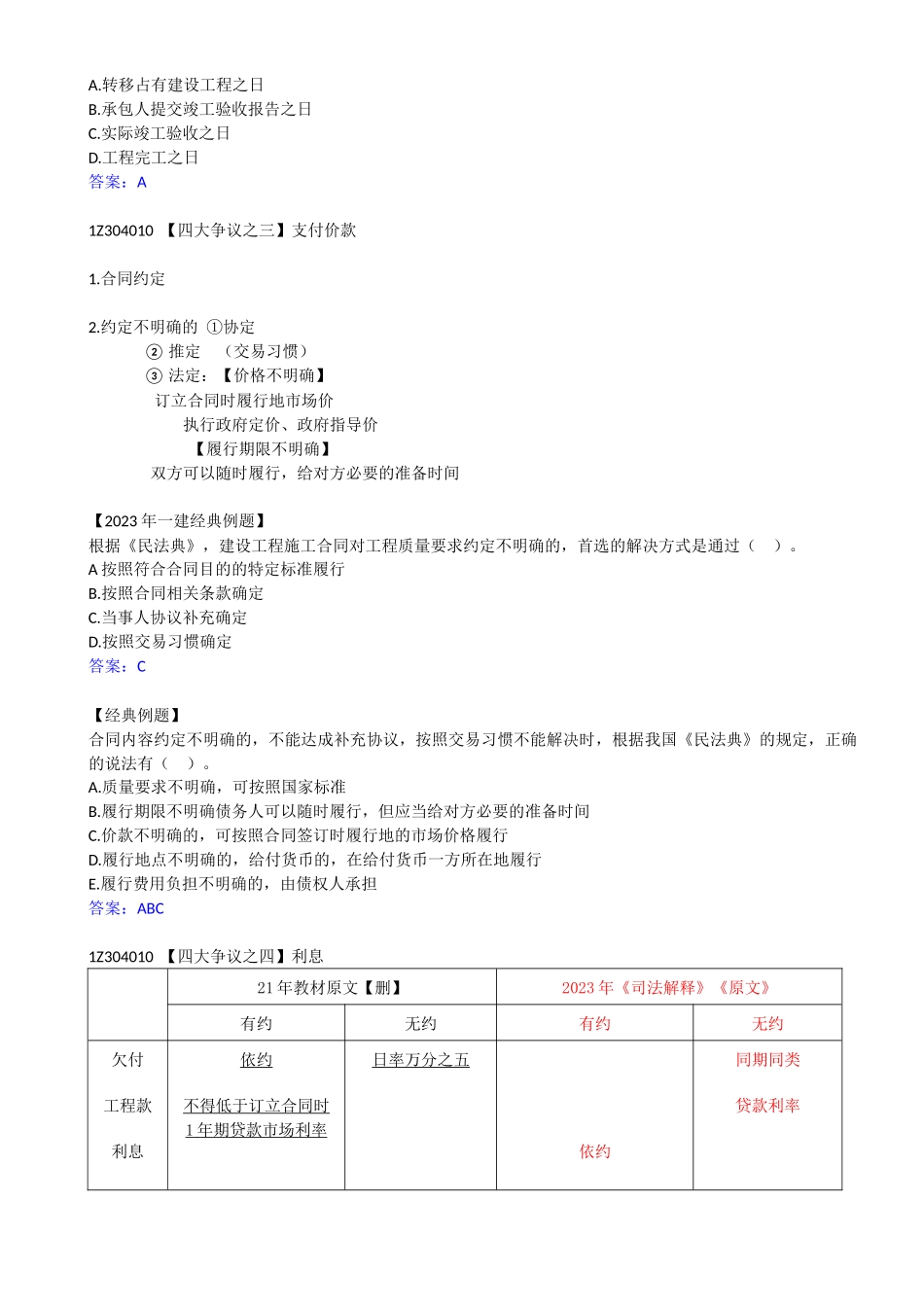

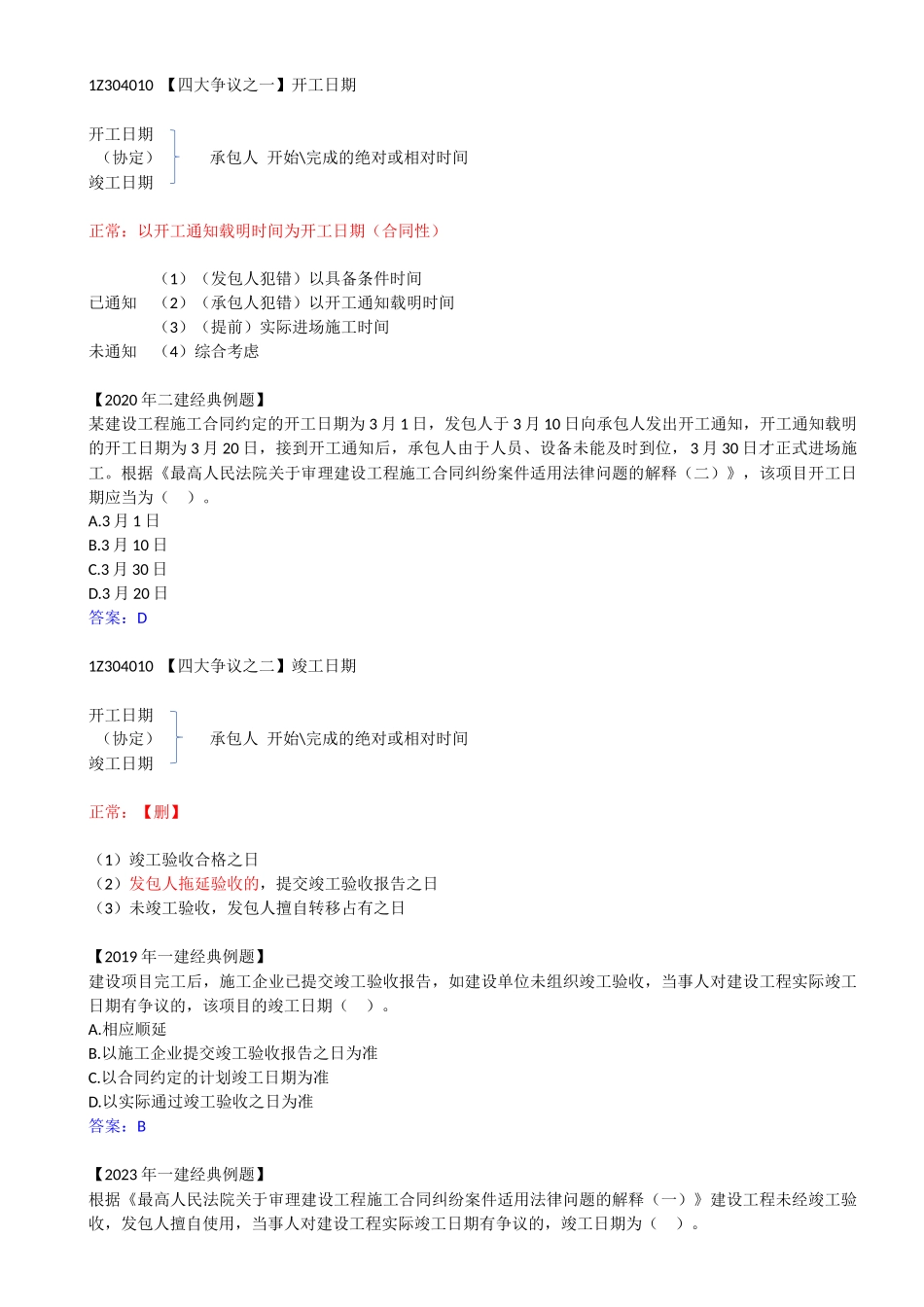

1Z304010【四大争议之一】开工日期开工日期(协定)承包人开始\完成的绝对或相对时间竣工日期正常:以开工通知载明时间为开工日期(合同性)(1)(发包人犯错)以具备条件时间已通知(2)(承包人犯错)以开工通知载明时间(3)(提前)实际进场施工时间未通知(4)综合考虑【2020年二建经典例题】某建设工程施工合同约定的开工日期为3月1日,发包人于3月10日向承包人发出开工通知,开工通知载明的开工日期为3月20日,接到开工通知后,承包人由于人员、设备未能及时到位,3月30日才正式进场施工。根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》,该项目开工日期应当为()。A.3月1日B.3月10日C.3月30日D.3月20日答案:D1Z304010【四大争议之二】竣工日期开工日期(协定)承包人开始\完成的绝对或相对时间竣工日期正常:【删】(1)竣工验收合格之日(2)发包人拖延验收的,提交竣工验收报告之日(3)未竣工验收,发包人擅自转移占有之日【2019年一建经典例题】建设项目完工后,施工企业已提交竣工验收报告,如建设单位未组织竣工验收,当事人对建设工程实际竣工日期有争议的,该项目的竣工日期()。A.相应顺延B.以施工企业提交竣工验收报告之日为准C.以合同约定的计划竣工日期为准D.以实际通过竣工验收之日为准答案:B【2023年一建经典例题】根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(一)》建设工程未经竣工验收,发包人擅自使用,当事人对建设工程实际竣工日期有争议的,竣工日期为()。A.转移占有建设工程之日B.承包人提交竣工验收报告之日C.实际竣工验收之日D.工程完工之日答案:A1Z304010【四大争议之三】支付价款1.合同约定2.约定不明确的①协定②推定(交易习惯)③法定:【价格不明确】订立合同时履行地市场价执行政府定价、政府指导价【履行期限不明确】双方可以随时履行,给对方必要的准备时间【2023年一建经典例题】根据《民法典》,建设工程施工合同对工程质量要求约定不明确的,首选的解决方式是通过()。A按照符合合同目的的特定标准履行B.按照合同相关条款确定C.当事人协议补充确定D.按照交易习惯确定答案:C【经典例题】合同内容约定不明确的,不能达成补充协议,按照交易习惯不能解决时,根据我国《民法典》的规定,正确的说法有()。A.质量要求不明确,可按照国家标准B.履行期限不明确债务人可以随时履行,但应当给对方必要的准备时间C.价款不明确的,可按...
