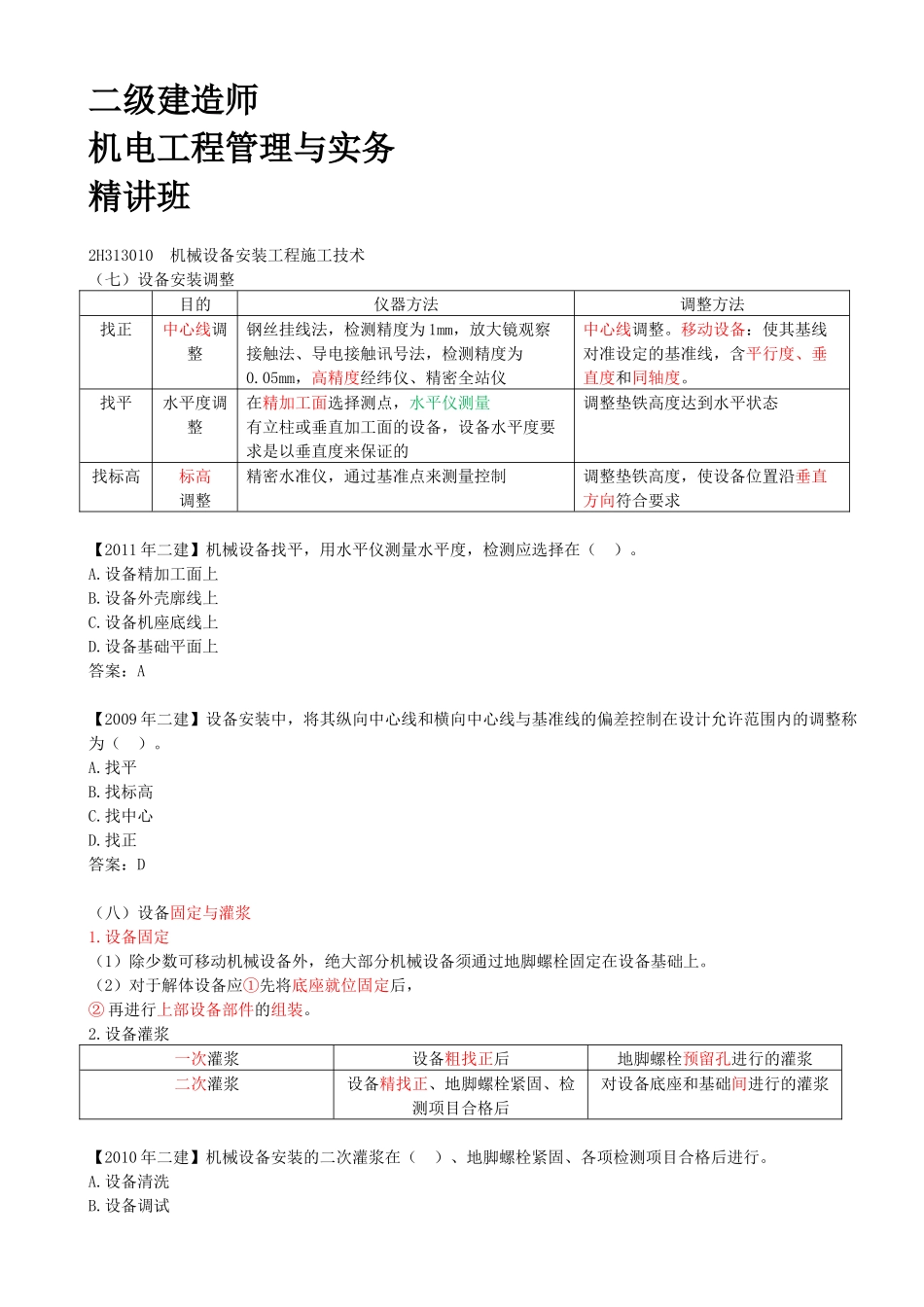

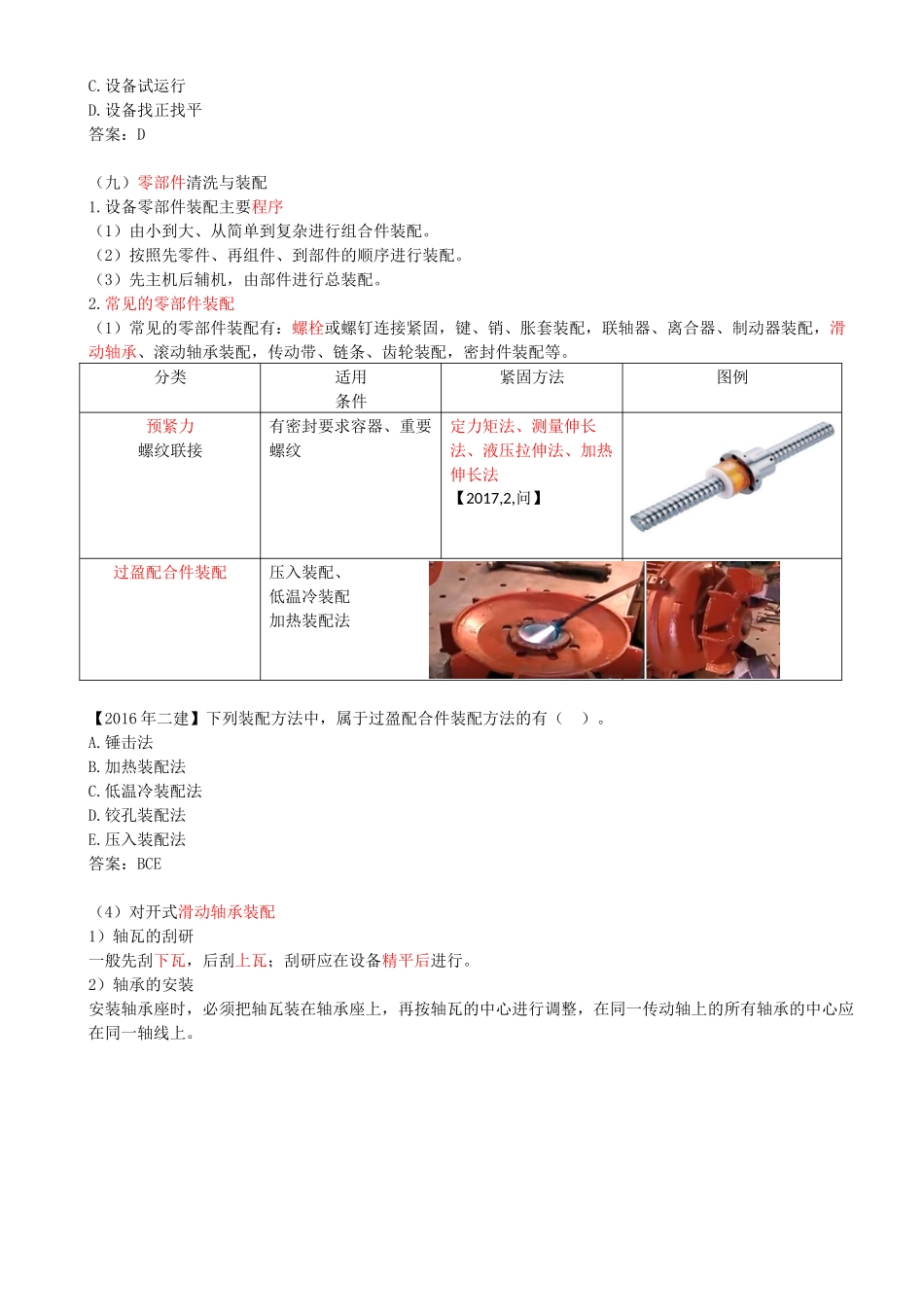

二级建造师机电工程管理与实务精讲班2H313010机械设备安装工程施工技术(七)设备安装调整目的仪器方法调整方法找正中心线调整钢丝挂线法,检测精度为1mm,放大镜观察接触法、导电接触讯号法,检测精度为0.05mm,高精度经纬仪、精密全站仪中心线调整。移动设备:使其基线对准设定的基准线,含平行度、垂直度和同轴度。找平水平度调整在精加工面选择测点,水平仪测量有立柱或垂直加工面的设备,设备水平度要求是以垂直度来保证的调整垫铁高度达到水平状态找标高标高调整精密水准仪,通过基准点来测量控制调整垫铁高度,使设备位置沿垂直方向符合要求【2011年二建】机械设备找平,用水平仪测量水平度,检测应选择在()。A.设备精加工面上B.设备外壳廓线上C.设备机座底线上D.设备基础平面上答案:A【2009年二建】设备安装中,将其纵向中心线和横向中心线与基准线的偏差控制在设计允许范围内的调整称为()。A.找平B.找标高C.找中心D.找正答案:D(八)设备固定与灌浆1.设备固定(1)除少数可移动机械设备外,绝大部分机械设备须通过地脚螺栓固定在设备基础上。(2)对于解体设备应①先将底座就位固定后,②再进行上部设备部件的组装。2.设备灌浆一次灌浆设备粗找正后地脚螺栓预留孔进行的灌浆二次灌浆设备精找正、地脚螺栓紧固、检测项目合格后对设备底座和基础间进行的灌浆【2010年二建】机械设备安装的二次灌浆在()、地脚螺栓紧固、各项检测项目合格后进行。A.设备清洗B.设备调试C.设备试运行D.设备找正找平答案:D(九)零部件清洗与装配1.设备零部件装配主要程序(1)由小到大、从简单到复杂进行组合件装配。(2)按照先零件、再组件、到部件的顺序进行装配。(3)先主机后辅机,由部件进行总装配。2.常见的零部件装配(1)常见的零部件装配有:螺栓或螺钉连接紧固,键、销、胀套装配,联轴器、离合器、制动器装配,滑动轴承、滚动轴承装配,传动带、链条、齿轮装配,密封件装配等。分类适用条件紧固方法图例预紧力螺纹联接有密封要求容器、重要螺纹定力矩法、测量伸长法、液压拉伸法、加热伸长法【2017,2,问】过盈配合件装配压入装配、低温冷装配加热装配法【2016年二建】下列装配方法中,属于过盈配合件装配方法的有()。A.锤击法B.加热装配法C.低温冷装配法D.铰孔装配法E.压入装配法答案:BCE(4)对开式滑动轴承装配1)轴瓦的刮研一般先刮下瓦,后刮上瓦;刮研应在设备精平后进行。2)轴承的安装安装轴承座时,必须把轴瓦装在轴承座上,再...
