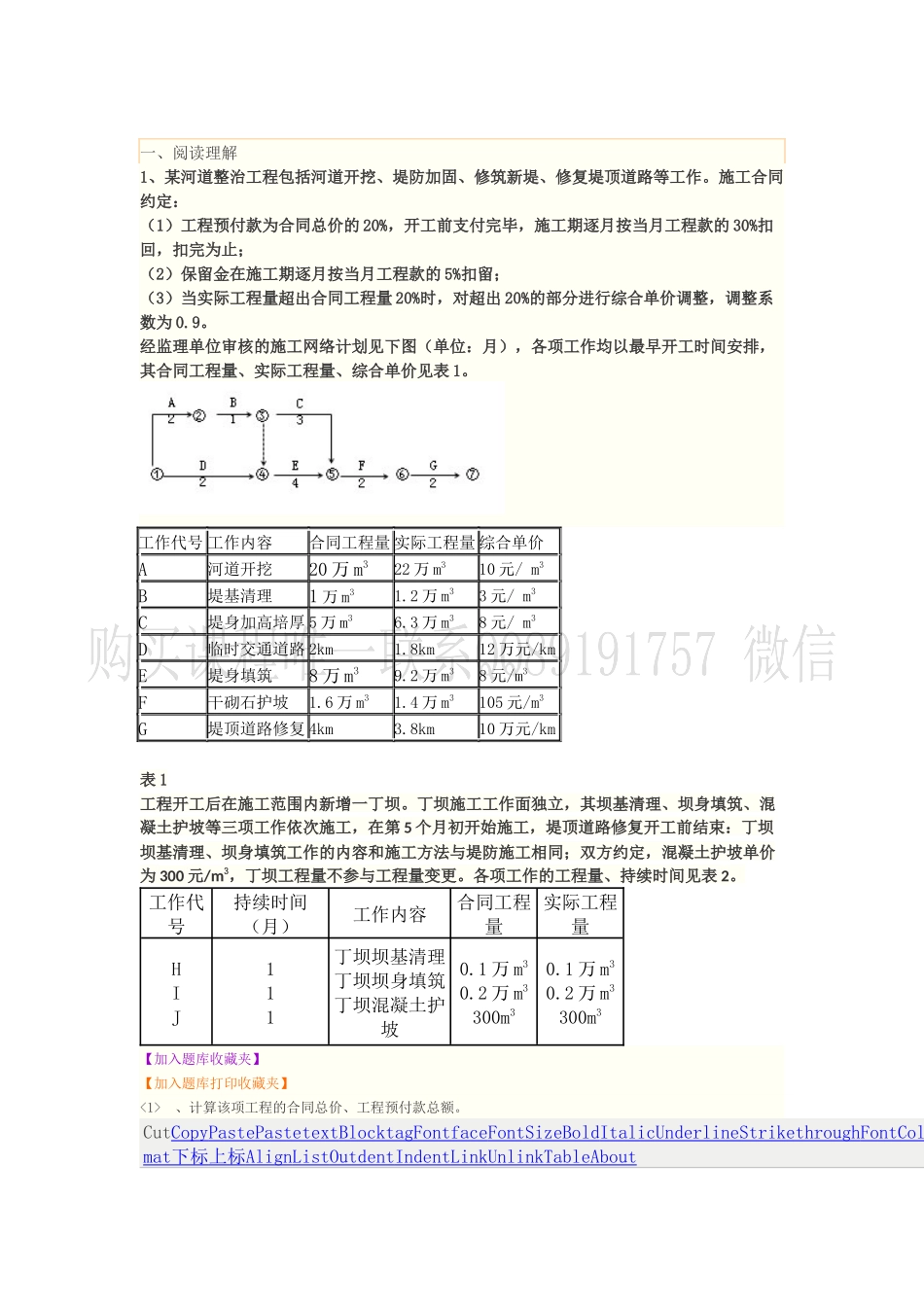

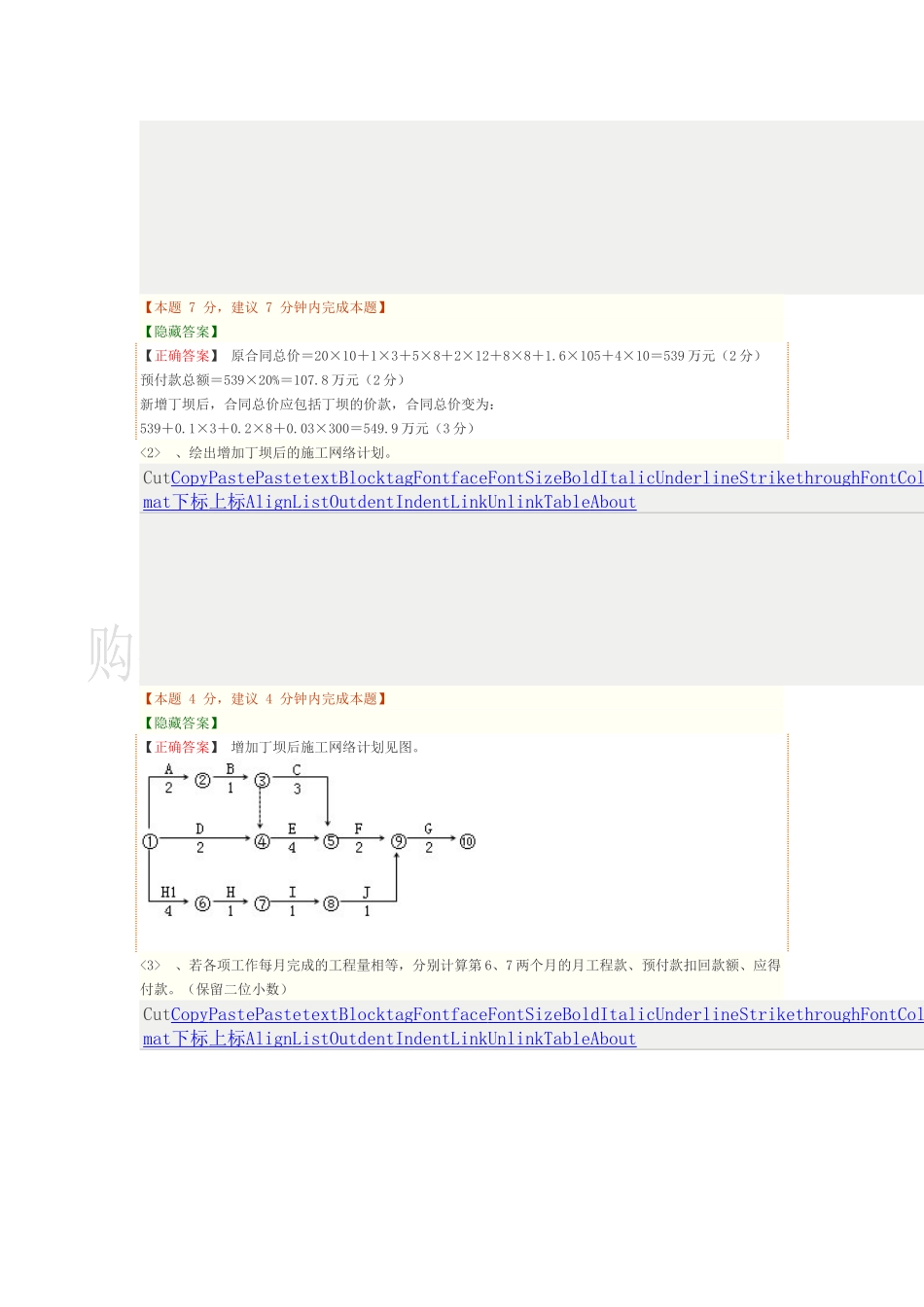

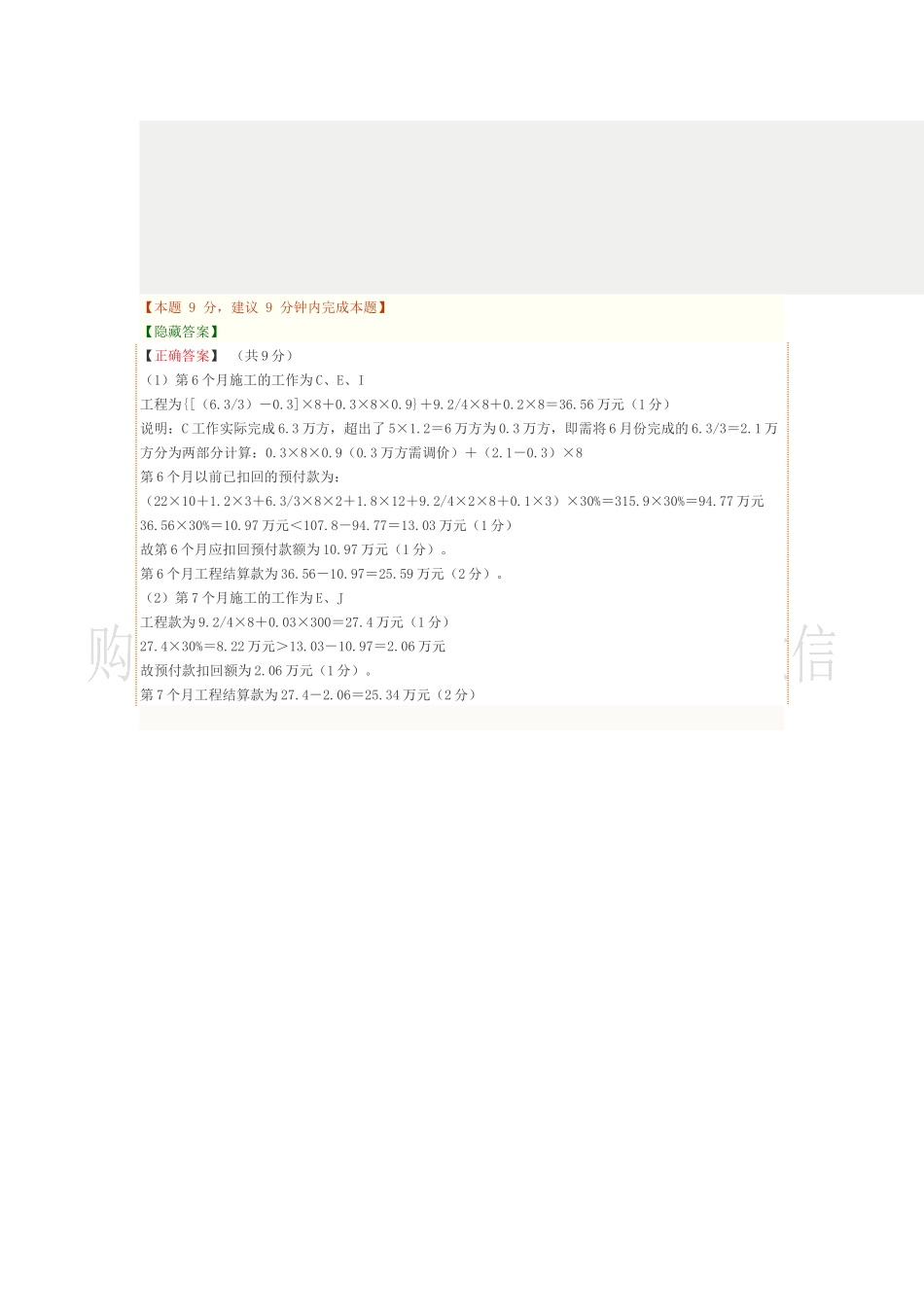

一、阅读理解1、某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定:(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止;(2)保留金在施工期逐月按当月工程款的5%扣留;(3)当实际工程量超出合同工程量20%时,对超出20%的部分进行综合单价调整,调整系数为0.9。经监理单位审核的施工网络计划见下图(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见表1。工作代号工作内容合同工程量实际工程量综合单价A河道开挖20万m322万m310元/m3B堤基清理1万m31.2万m33元/m3C堤身加高培厚5万m36.3万m38元/m3D临时交通道路2km1.8km12万元/kmE堤身填筑8万m39.2万m38元/m3F干砌石护坡1.6万m31.4万m3105元/m3G堤顶道路修复4km3.8km10万元/km表1工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,其坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束:丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同;双方约定,混凝土护坡单价为300元/m3,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见表2。工作代号持续时间(月)工作内容合同工程量实际工程量HIJ111丁坝坝基清理丁坝坝身填筑丁坝混凝土护坡0.1万m30.2万m3300m30.1万m30.2万m3300m3【加入题库收藏夹】【加入题库打印收藏夹】<1>、计算该项工程的合同总价、工程预付款总额。CutCopyPastePastetextBlocktagFontfaceFontSizeBoldItalicUnderlineStrikethroughFontColmat下标上标AlignListOutdentIndentLinkUnlinkTableAbout【本题7分,建议7分钟内完成本题】【隐藏答案】【正确答案】原合同总价=20×10+1×3+5×8+2×12+8×8+1.6×105+4×10=539万元(2分)预付款总额=539×20%=107.8万元(2分)新增丁坝后,合同总价应包括丁坝的价款,合同总价变为:539+0.1×3+0.2×8+0.03×300=549.9万元(3分)<2>、绘出增加丁坝后的施工网络计划。CutCopyPastePastetextBlocktagFontfaceFontSizeBoldItalicUnderlineStrikethroughFontColmat下标上标AlignListOutdentIndentLinkUnlinkTableAbout【本题4分,建议4分钟内完成本题】【隐藏答案】【正确答案】增加丁坝后施工网络计划见图。<3>、若各项工作每月完成的工程量相等,分别计算第6、7两个月的月工程款、预付款扣回款额、应得付款。(保留二位小数)CutCopyPa...
