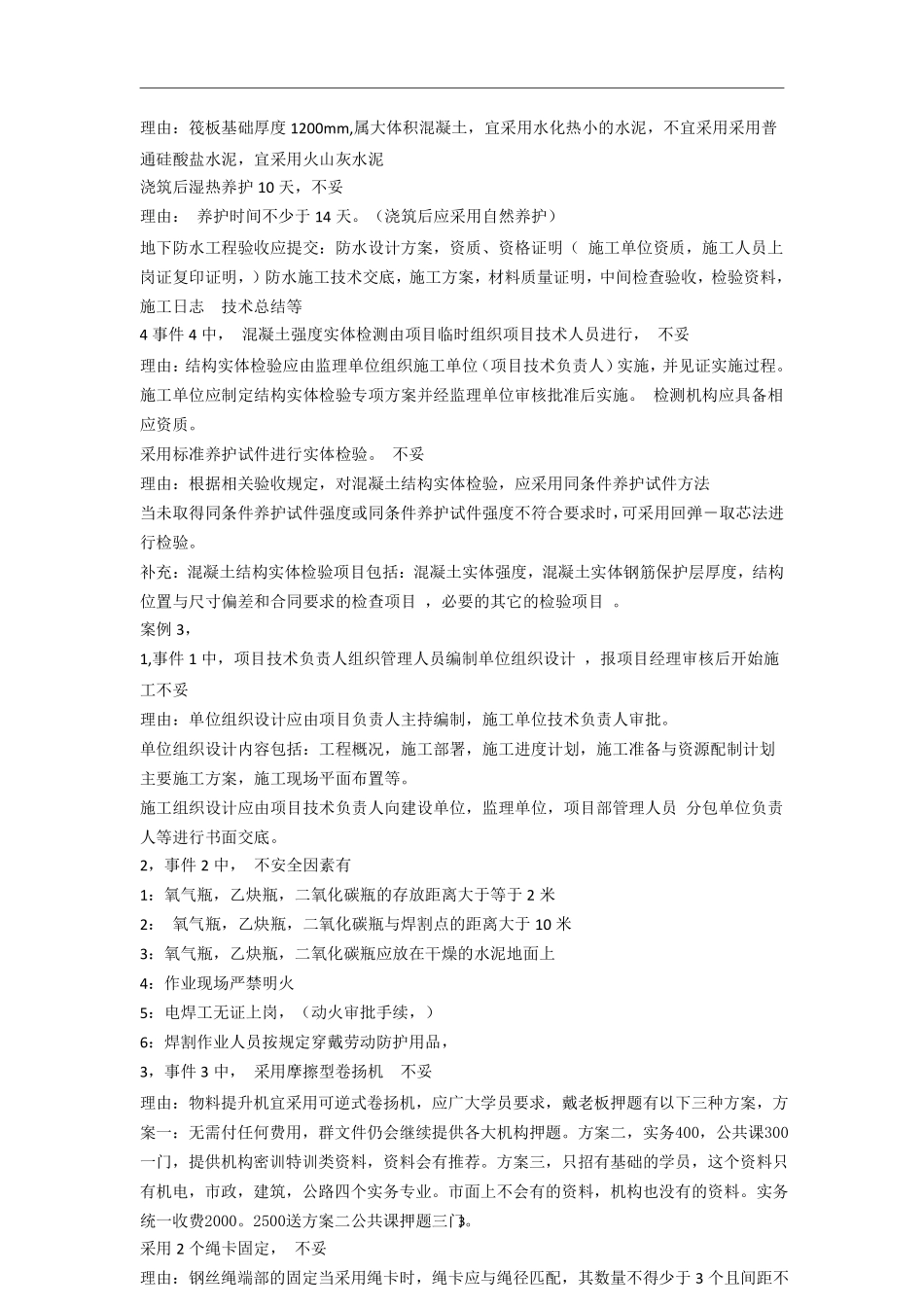

11.D2.D3.B4.B5.C6.A7.D8.A9.A10.B11.C12.A13.B14.A15.C16.D17.D18.A19.B20.C21.AB22.ABC23.CDE24.ACE25.ABC26.BCE27.BDE28.AB29.ABCE30.ABCD案例一1:事件1,1各施工过程流水节拍累计相加施工过程Ⅰ491216施工过程Ⅱ379122错位相减,取最大值得流水步距KⅠ、Ⅱ491216-379124657-12KⅠ、Ⅱ=7周T=7+3+4+2+3+1+1+1=22周横道图如下:施工过程施工进度(周)12345678910111213141516171819202122ⅠⅡⅢⅣⅤ2横道图转网络图T=4+5+3+4+3+1+1+1=22周网络图不体现流水步距3需编制专项施工方案并需要专家论证的分部分项工程有:模板支撑工程,人工挖孔灌注桩(基坑降水工程)4现场发现文物后项目经理部的正确做法:立即停工,保护现场,及时报告,接到通知后方可恢复施工。发现文物后施工单位可以索赔的费用有:工期15天工人窝工费20万元租赁机械闲置费30万元分包单位停工损失10万元,履约保函延期手续费2万元,补充:不可索赔的费用:利润利息规费税金都不可以索赔管理费:全面停工可以索赔利润:变更签证业主责任可索赔利息:延付工程款可索赔案例二1答:不妥之一:施工单位按照设计抗渗等级试配混凝土,正确做法:根据相关规定,试配混凝土的抗渗等级应比原设计抗渗等级提高0.2MPa。不妥之二:在底板顶面留置施工缝正确做法:根据相关规定,防水混凝土的施工缝应留在底板以上不小于300mm的墙体上,顶板以下150mm-300mm的墙体上。2答:试验人员随机选择了一辆处于等候状态的混凝土运输车放料取样不妥正确做法:根据相关规定,应在混凝土浇筑地点取样留置一组标准养护抗压试件(3个)和一组标准养护抗渗试件(3个)不妥正确做法:根据相关规定,每200m3,取样不少于一次,1980m3取10组抗渗混凝土应每500m3取样不少于一次,每组六块,同条件养护试件应按要求留置3浇筑方案中,采用普通硅酸盐水泥不妥3理由:筏板基础厚度1200mm,属大体积混凝土,宜采用水化热小的水泥,不宜采用采用普通硅酸盐水泥,宜采用火山灰水泥浇筑后湿热养护10天,不妥理由:养护时间不少于14天。(浇筑后应采用自然养护)地下防水工程验收应提交:防水设计方案,资质、资格证明(施工单位资质,施工人员上岗证复印证明,)防水施工技术交底,施工方案,材料质量证明,中间检查验收,检验资料,施工日志技术总结等4事件4中,混凝土强度实体检测由项目临时组织项目技术人员进行,不妥理由:结构实体检验应由监理单位组织施工单位(项目技术负责人)实施,并见证实施过程。施工单位应...
