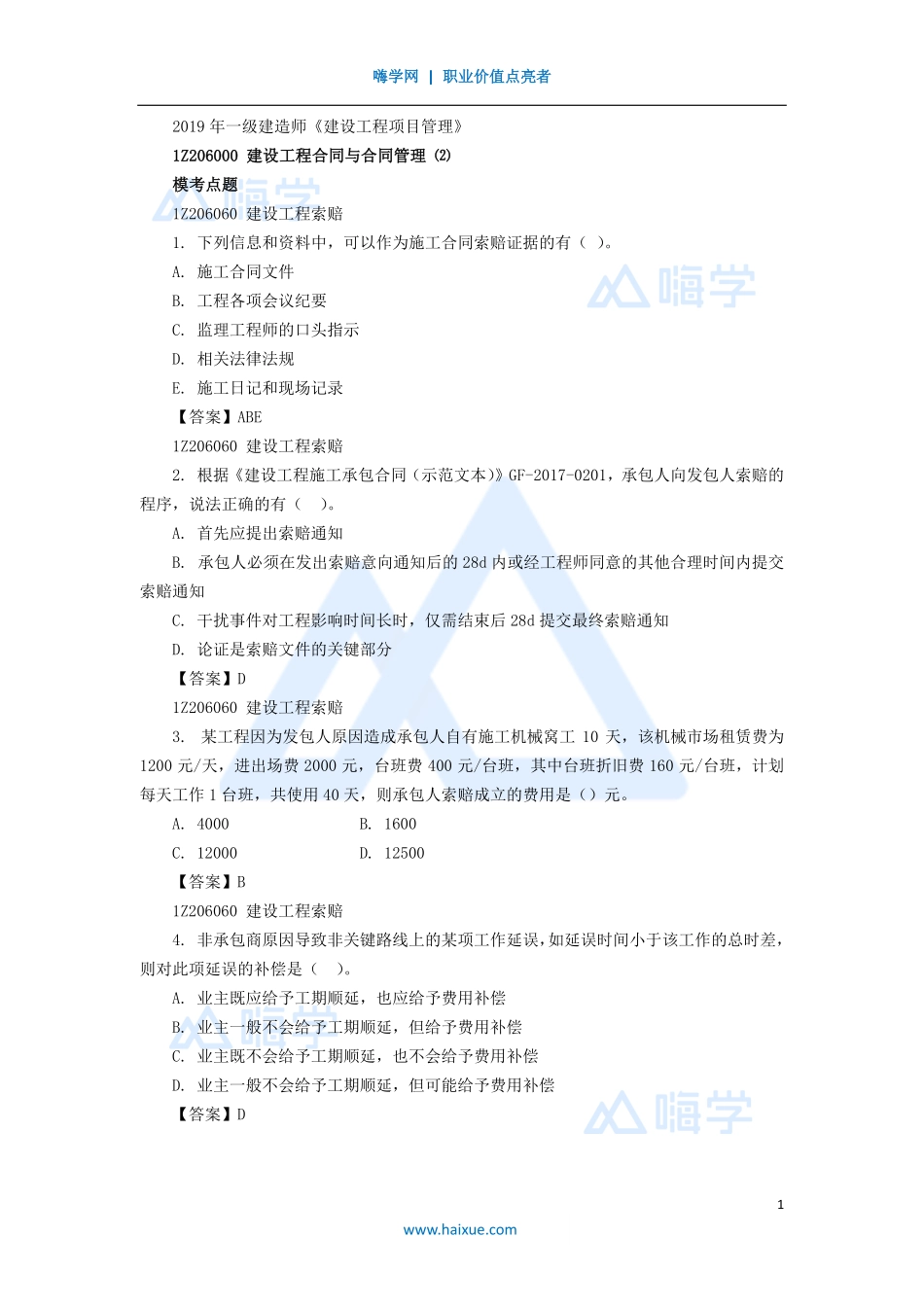

嗨学网|职业价值点亮者1www.haixue.com2019年一级建造师《建设工程项目管理》1Z206000建设工程合同与合同管理⑵模考点题1Z206060建设工程索赔1.下列信息和资料中,可以作为施工合同索赔证据的有()。A.施工合同文件B.工程各项会议纪要C.监理工程师的口头指示D.相关法律法规E.施工日记和现场记录【答案】ABE1Z206060建设工程索赔2.根据《建设工程施工承包合同(示范文本)》GF-2017-0201,承包人向发包人索赔的程序,说法正确的有()。A.首先应提出索赔通知B.承包人必须在发出索赔意向通知后的28d内或经工程师同意的其他合理时间内提交索赔通知C.干扰事件对工程影响时间长时,仅需结束后28d提交最终索赔通知D.论证是索赔文件的关键部分【答案】D1Z206060建设工程索赔3.某工程因为发包人原因造成承包人自有施工机械窝工10天,该机械市场租赁费为1200元/天,进出场费2000元,台班费400元/台班,其中台班折旧费160元/台班,计划每天工作1台班,共使用40天,则承包人索赔成立的费用是()元。A.4000B.1600C.12000D.12500【答案】B1Z206060建设工程索赔4.非承包商原因导致非关键路线上的某项工作延误,如延误时间小于该工作的总时差,则对此项延误的补偿是()。A.业主既应给予工期顺延,也应给予费用补偿B.业主一般不会给予工期顺延,但给予费用补偿C.业主既不会给予工期顺延,也不会给予费用补偿D.业主一般不会给予工期顺延,但可能给予费用补偿【答案】D嗨学网|职业价值点亮者2www.haixue.com1Z206060建设工程索赔5.某工程的时标网络计划如下图,下列工期延误事件中,属于共同延误的是()。1Z206060建设工程索赔A.工作C因发包人原因和工作G因承包人原因各延误2周B.工作D因发包人原因和工作F因承包人原因各延误2周C.工作A因发包人原因和工作B因承包人原因各延误2周D.工作E因发包人原因和工作F因承包人原因各延误2周【答案】C1Z206070国际建设工程施工承包合同1.关于FIDIC《EPC交钥匙项目合同条件》特点的说法,正确的是()。A.适用于承包商绝大部分设计的工程项目B.合同采用固定总价合同,只有在特定风险出现时才调整价格C.业主委派工程师管理合同,监督工程进度质量D.承包商承担的风险较小【答案】B1Z206070国际建设工程施工承包合同2.关于FIDIC条件中,采用DAB(争端裁决委员会)方式解决争议的说法,正确的是()。A.业主应按支付条件支付DAB报酬的70%B.DAB提出的裁决具有终局性C.特聘争端裁决委员的任期与合同期限一致D.DAB的成员一般是工程技...
