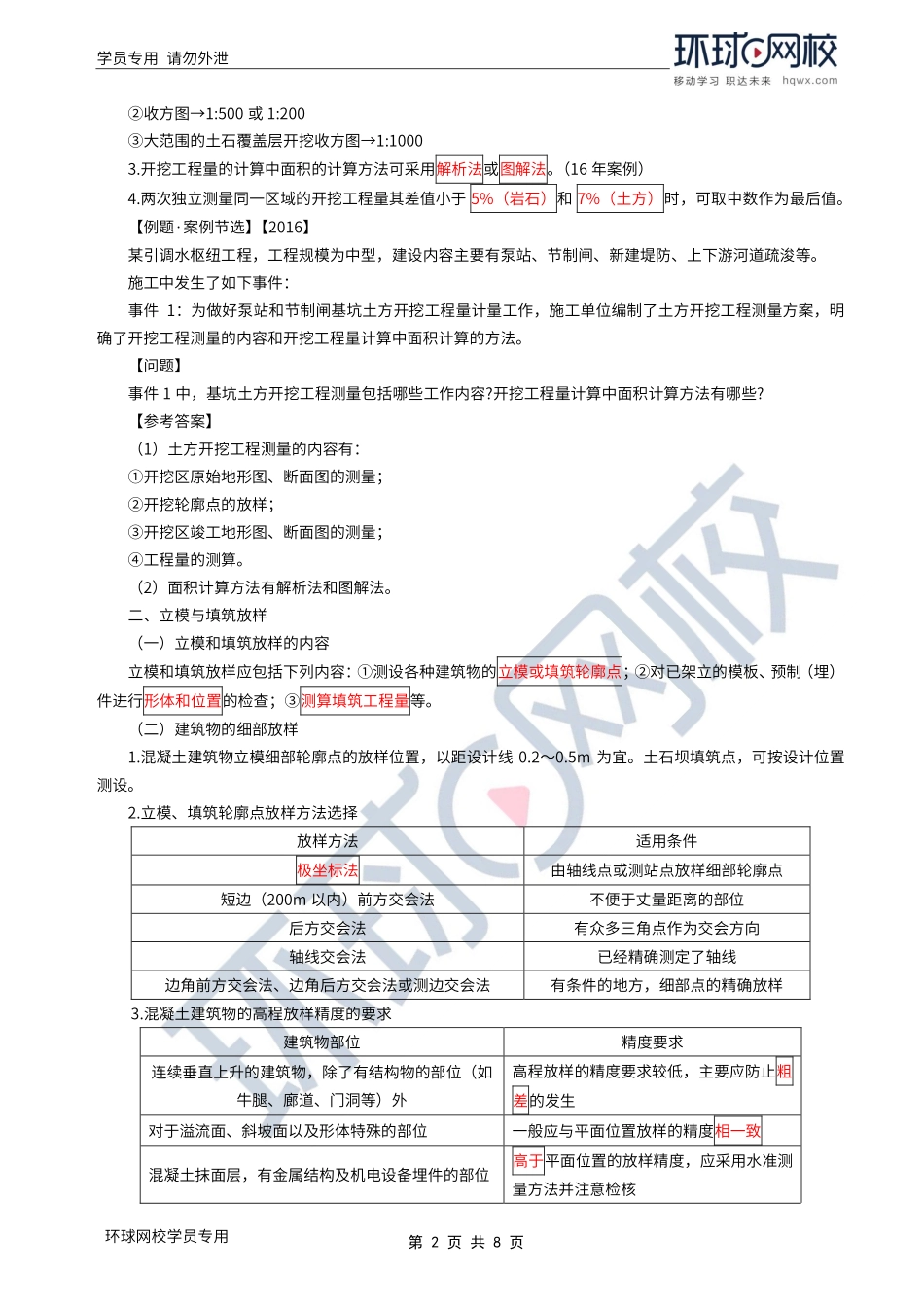

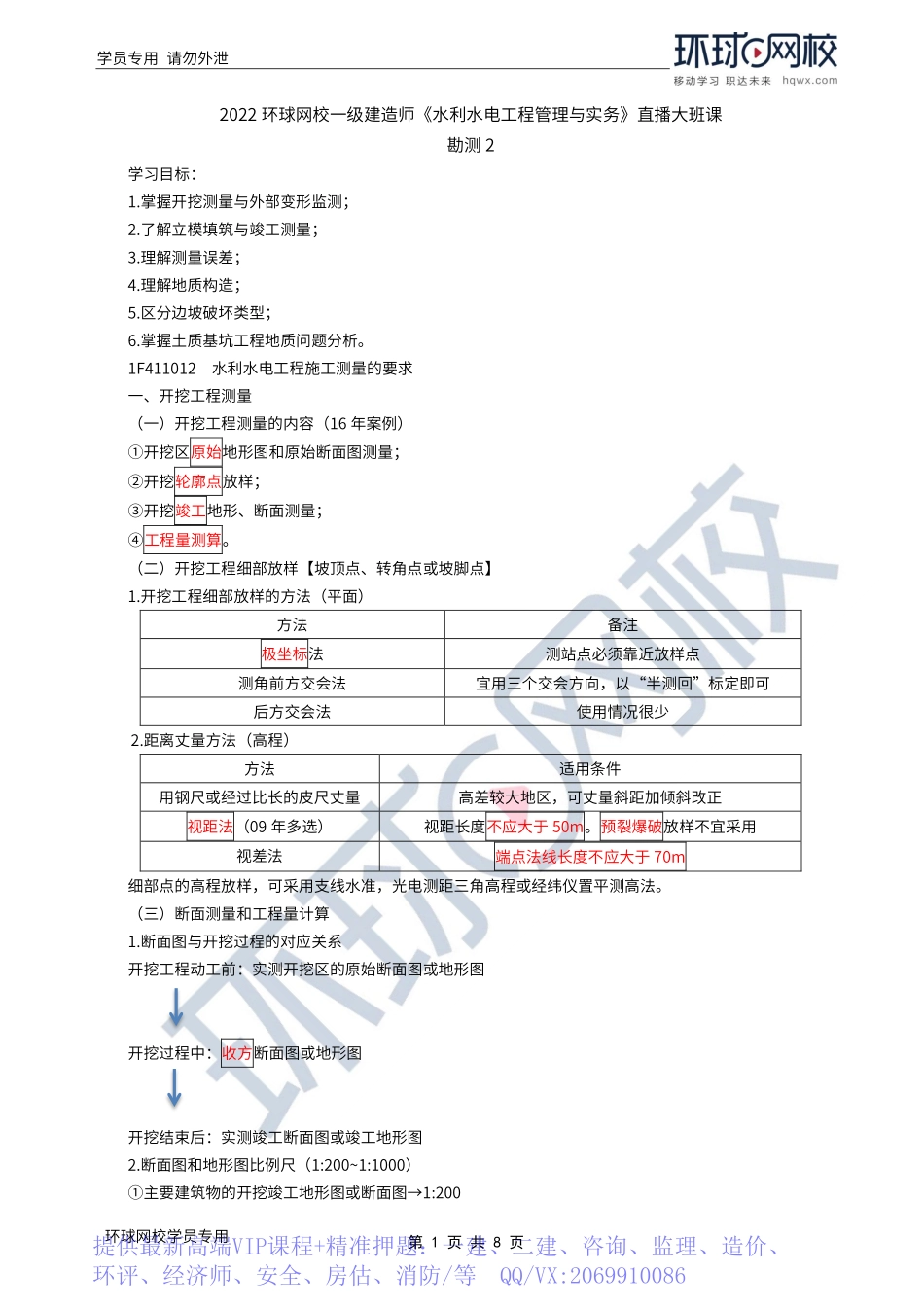

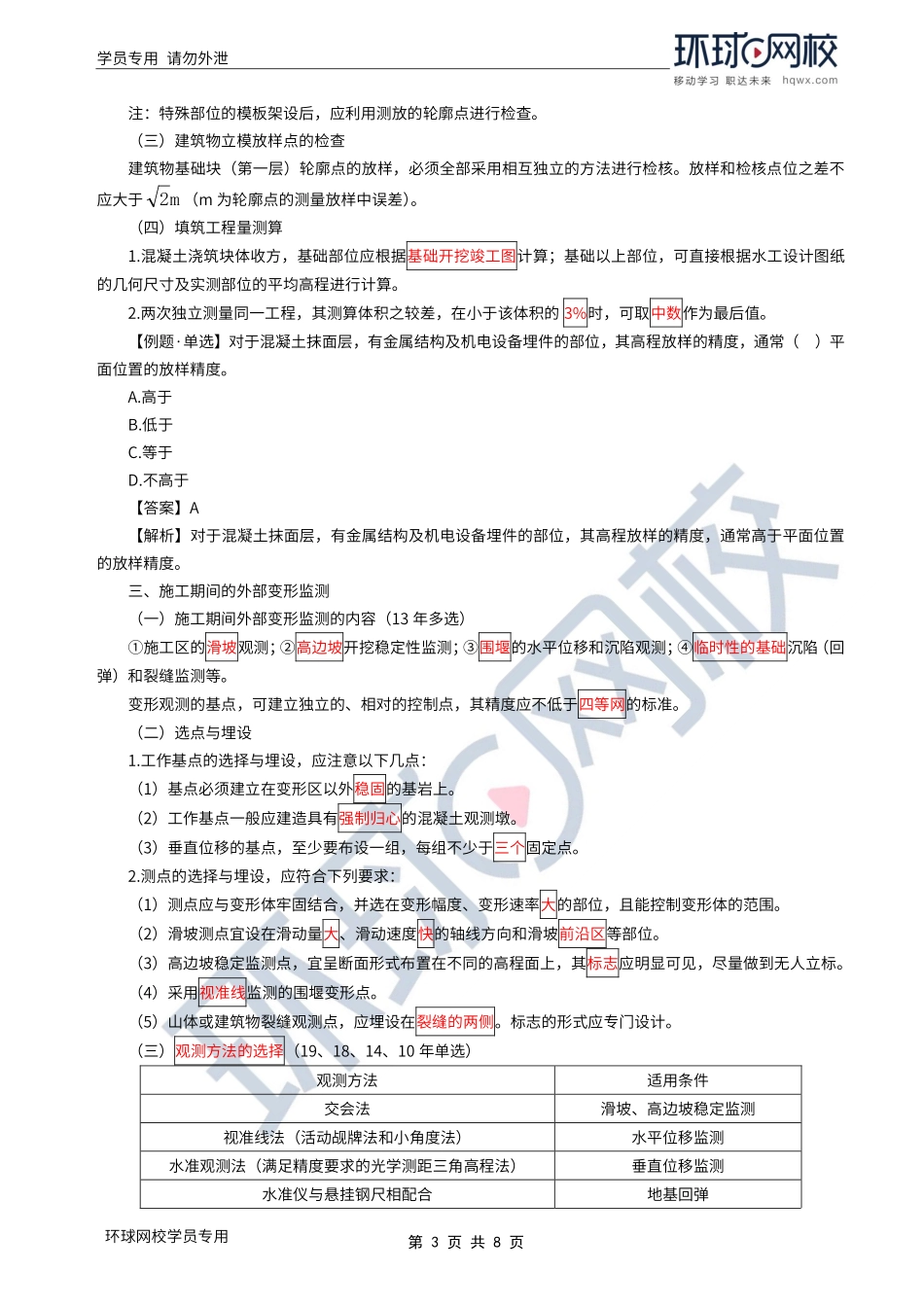

学员专用请勿外泄环球网校学员专用第1页共8页2022环球网校一级建造师《水利水电工程管理与实务》直播大班课勘测2学习目标:1.掌握开挖测量与外部变形监测;2.了解立模填筑与竣工测量;3.理解测量误差;4.理解地质构造;5.区分边坡破坏类型;6.掌握土质基坑工程地质问题分析。1F411012水利水电工程施工测量的要求一、开挖工程测量(一)开挖工程测量的内容(16年案例)①开挖区原始地形图和原始断面图测量;②开挖轮廓点放样;③开挖竣工地形、断面测量;④工程量测算。(二)开挖工程细部放样【坡顶点、转角点或坡脚点】1.开挖工程细部放样的方法(平面)方法备注极坐标法测站点必须靠近放样点测角前方交会法宜用三个交会方向,以“半测回”标定即可后方交会法使用情况很少2.距离丈量方法(高程)方法适用条件用钢尺或经过比长的皮尺丈量高差较大地区,可丈量斜距加倾斜改正视距法(09年多选)视距长度不应大于50m。预裂爆破放样不宜采用视差法端点法线长度不应大于70m细部点的高程放样,可采用支线水准,光电测距三角高程或经纬仪置平测高法。(三)断面测量和工程量计算1.断面图与开挖过程的对应关系开挖工程动工前:实测开挖区的原始断面图或地形图开挖过程中:收方断面图或地形图开挖结束后:实测竣工断面图或竣工地形图2.断面图和地形图比例尺(1:200~1:1000)①主要建筑物的开挖竣工地形图或断面图→1:200提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、环评、经济师、安全、房估、消防/等QQ/VX:2069910086学员专用请勿外泄环球网校学员专用第2页共8页②收方图→1:500或1:200③大范围的土石覆盖层开挖收方图→1:10003.开挖工程量的计算中面积的计算方法可采用解析法或图解法。(16年案例)4.两次独立测量同一区域的开挖工程量其差值小于5%(岩石)和7%(土方)时,可取中数作为最后值。【例题·案例节选】【2016】某引调水枢纽工程,工程规模为中型,建设内容主要有泵站、节制闸、新建堤防、上下游河道疏浚等。施工中发生了如下事件:事件1:为做好泵站和节制闸基坑土方开挖工程量计量工作,施工单位编制了土方开挖工程测量方案,明确了开挖工程测量的内容和开挖工程量计算中面积计算的方法。【问题】事件1中,基坑土方开挖工程测量包括哪些工作内容?开挖工程量计算中面积计算方法有哪些?【参考答案】(1)土方开挖工程测量的内容有:①开挖区原始地形图、断面图的测量;②开挖轮廓点的放样;③开挖区竣工地形图、断面图的测...
