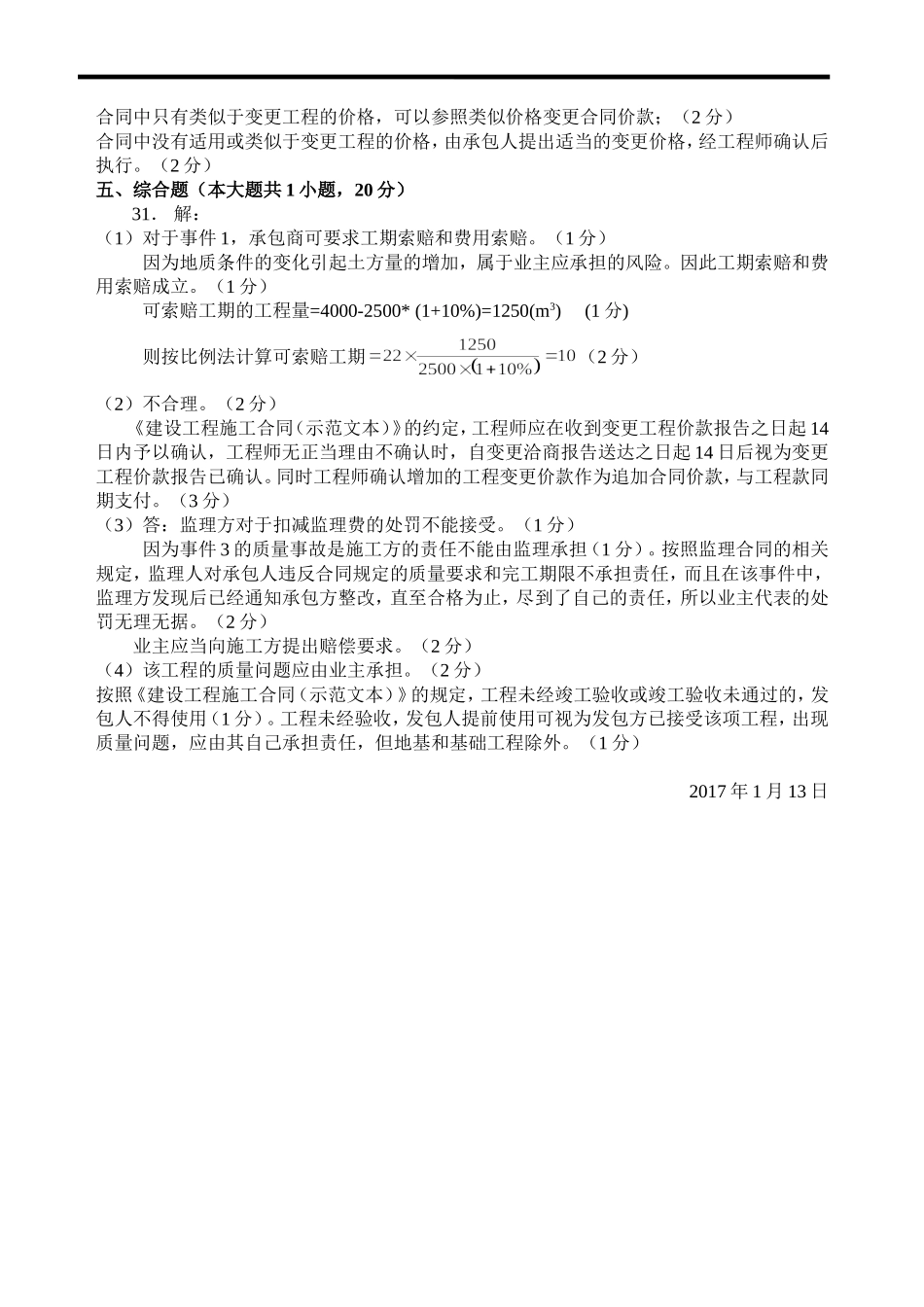

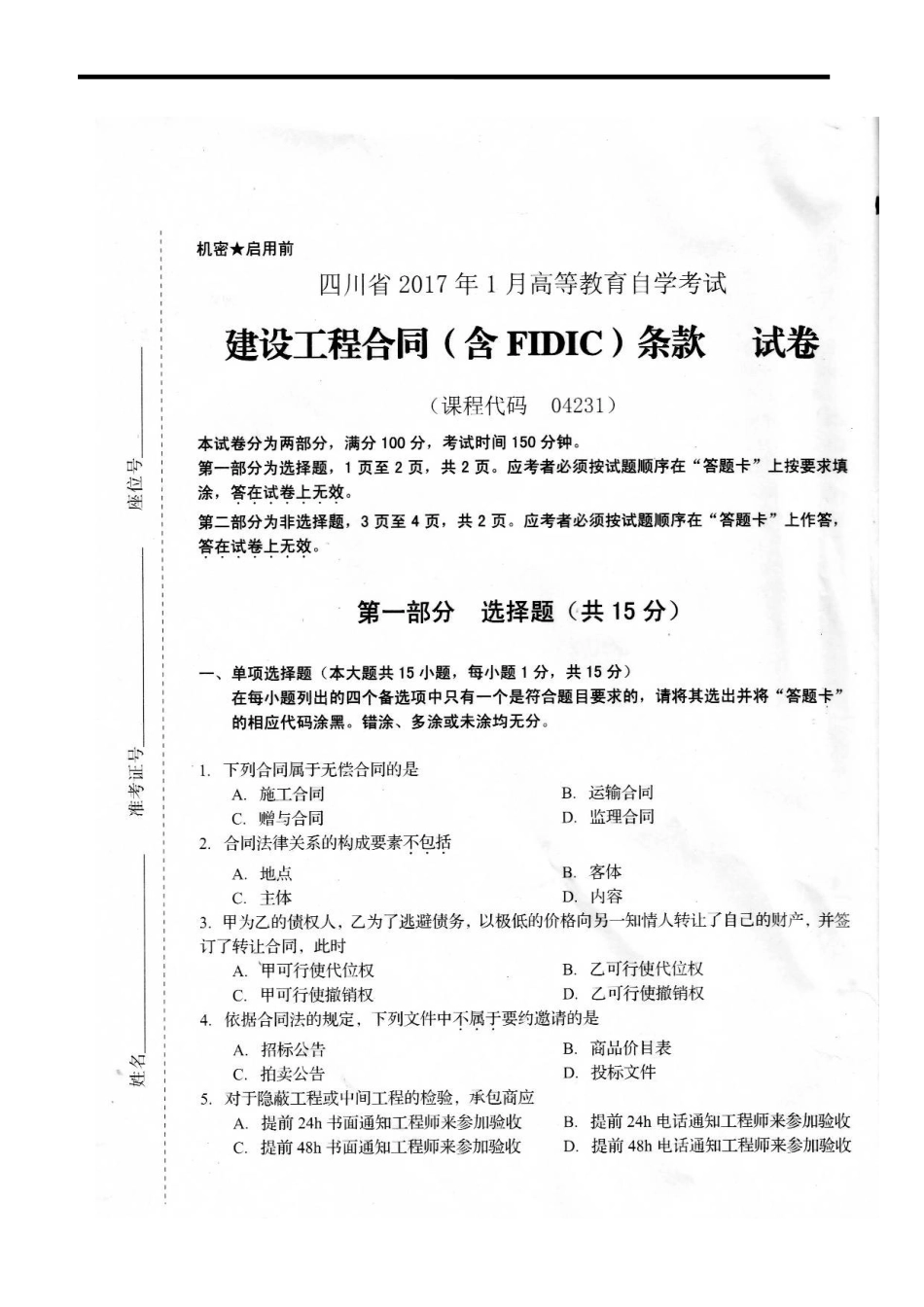

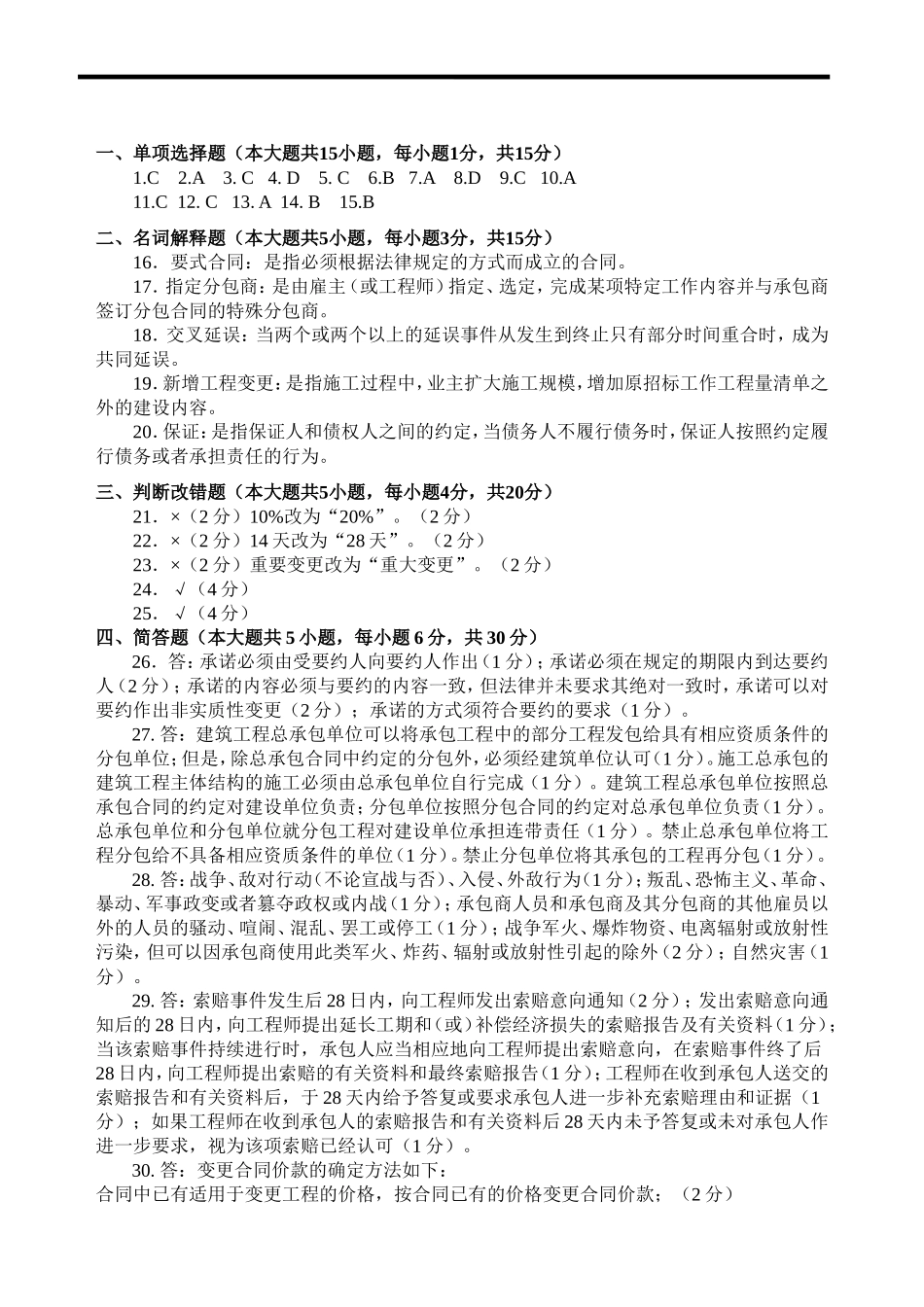

一、单项选择题(本大题共15小题,每小题1分,共15分)1.C2.A3.C4.D5.C6.B7.A8.D9.C10.A11.C12.C13.A14.B15.B二、名词解释题(本大题共5小题,每小题3分,共15分)16.要式合同:是指必须根据法律规定的方式而成立的合同。17.指定分包商:是由雇主(或工程师)指定、选定,完成某项特定工作内容并与承包商签订分包合同的特殊分包商。18.交叉延误:当两个或两个以上的延误事件从发生到终止只有部分时间重合时,成为共同延误。19.新增工程变更:是指施工过程中,业主扩大施工规模,增加原招标工作工程量清单之外的建设内容。20.保证:是指保证人和债权人之间的约定,当债务人不履行债务时,保证人按照约定履行债务或者承担责任的行为。三、判断改错题(本大题共5小题,每小题4分,共20分)21.×(2分)10%改为“20%”。(2分)22.×(2分)14天改为“28天”。(2分)23.×(2分)重要变更改为“重大变更”。(2分)24.√(4分)25.√(4分)四、简答题(本大题共5小题,每小题6分,共30分)26.答:承诺必须由受要约人向要约人作出(1分);承诺必须在规定的期限内到达要约人(2分);承诺的内容必须与要约的内容一致,但法律并未要求其绝对一致时,承诺可以对要约作出非实质性变更(2分);承诺的方式须符合要约的要求(1分)。27.答:建筑工程总承包单位可以将承包工程中的部分工程发包给具有相应资质条件的分包单位;但是,除总承包合同中约定的分包外,必须经建筑单位认可(1分)。施工总承包的建筑工程主体结构的施工必须由总承包单位自行完成(1分)。建筑工程总承包单位按照总承包合同的约定对建设单位负责;分包单位按照分包合同的约定对总承包单位负责(1分)。总承包单位和分包单位就分包工程对建设单位承担连带责任(1分)。禁止总承包单位将工程分包给不具备相应资质条件的单位(1分)。禁止分包单位将其承包的工程再分包(1分)。28.答:战争、敌对行动(不论宣战与否)、入侵、外敌行为(1分);叛乱、恐怖主义、革命、暴动、军事政变或者篡夺政权或内战(1分);承包商人员和承包商及其分包商的其他雇员以外的人员的骚动、喧闹、混乱、罢工或停工(1分);战争军火、爆炸物资、电离辐射或放射性污染,但可以因承包商使用此类军火、炸药、辐射或放射性引起的除外(2分);自然灾害(1分)。29.答:索赔事件发生后28日内,向工程师发出索赔意向通知(2分);发出索赔意向通知后的28日内,向工程师提出延长工期和(或)补偿经济...
