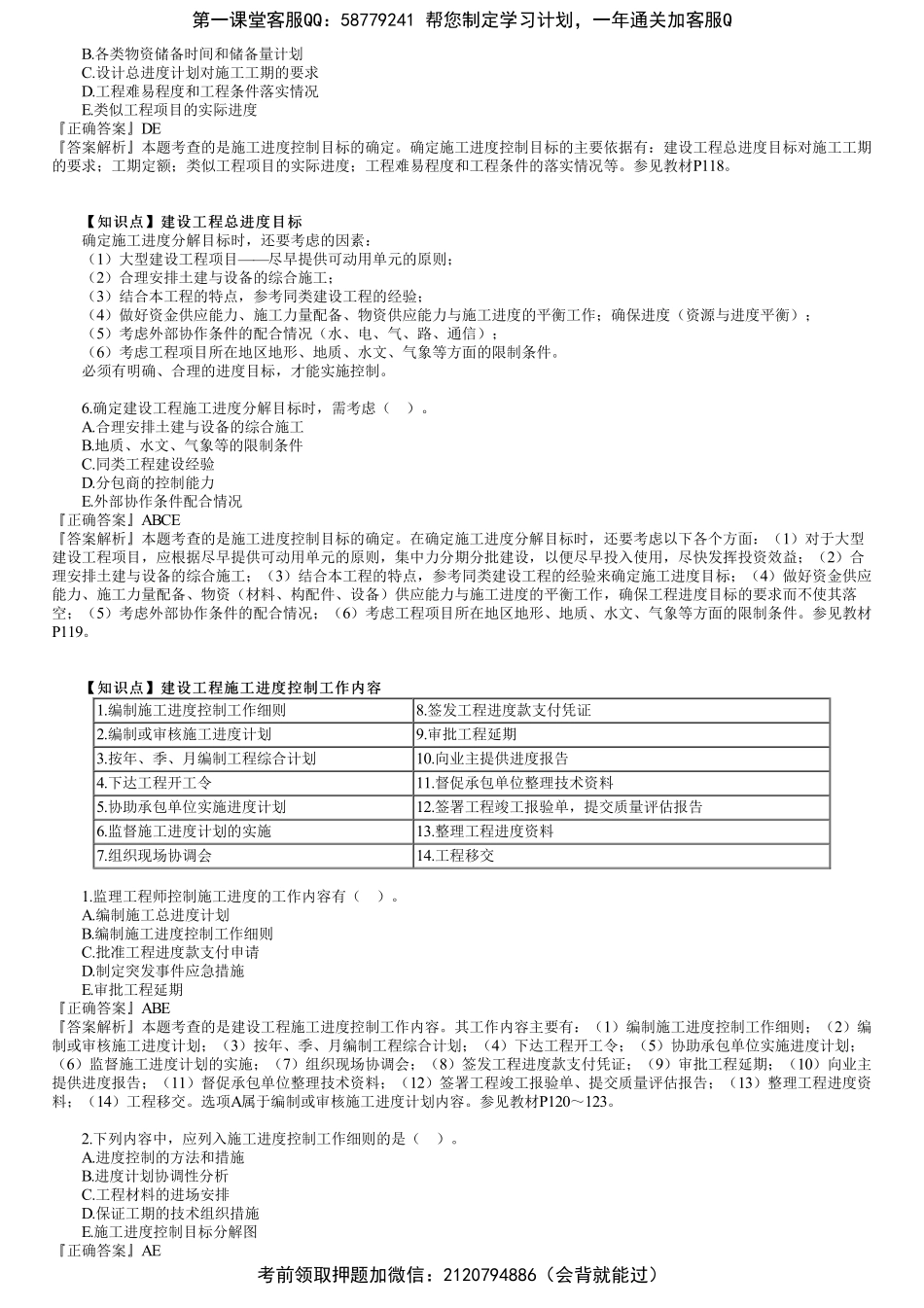

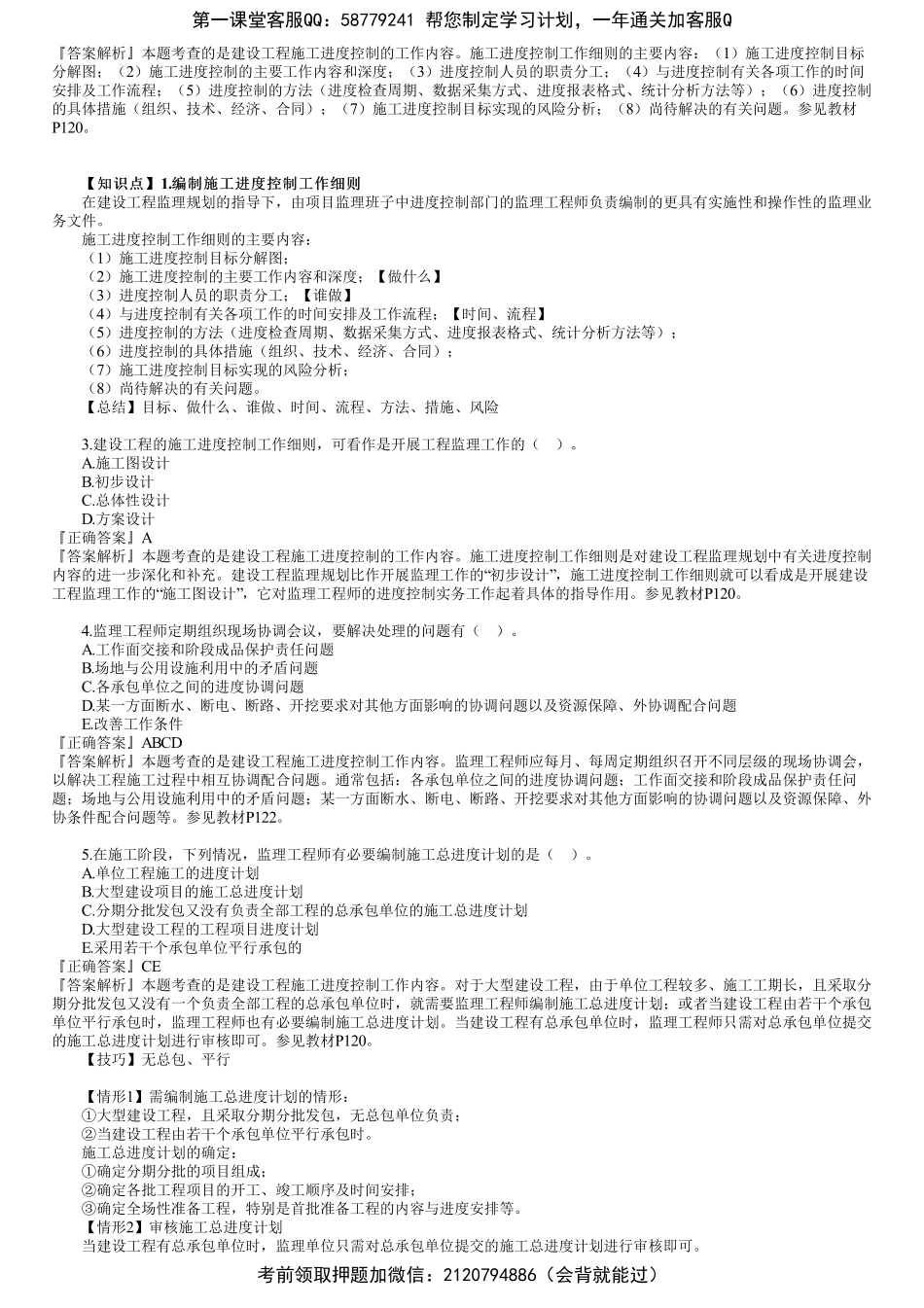

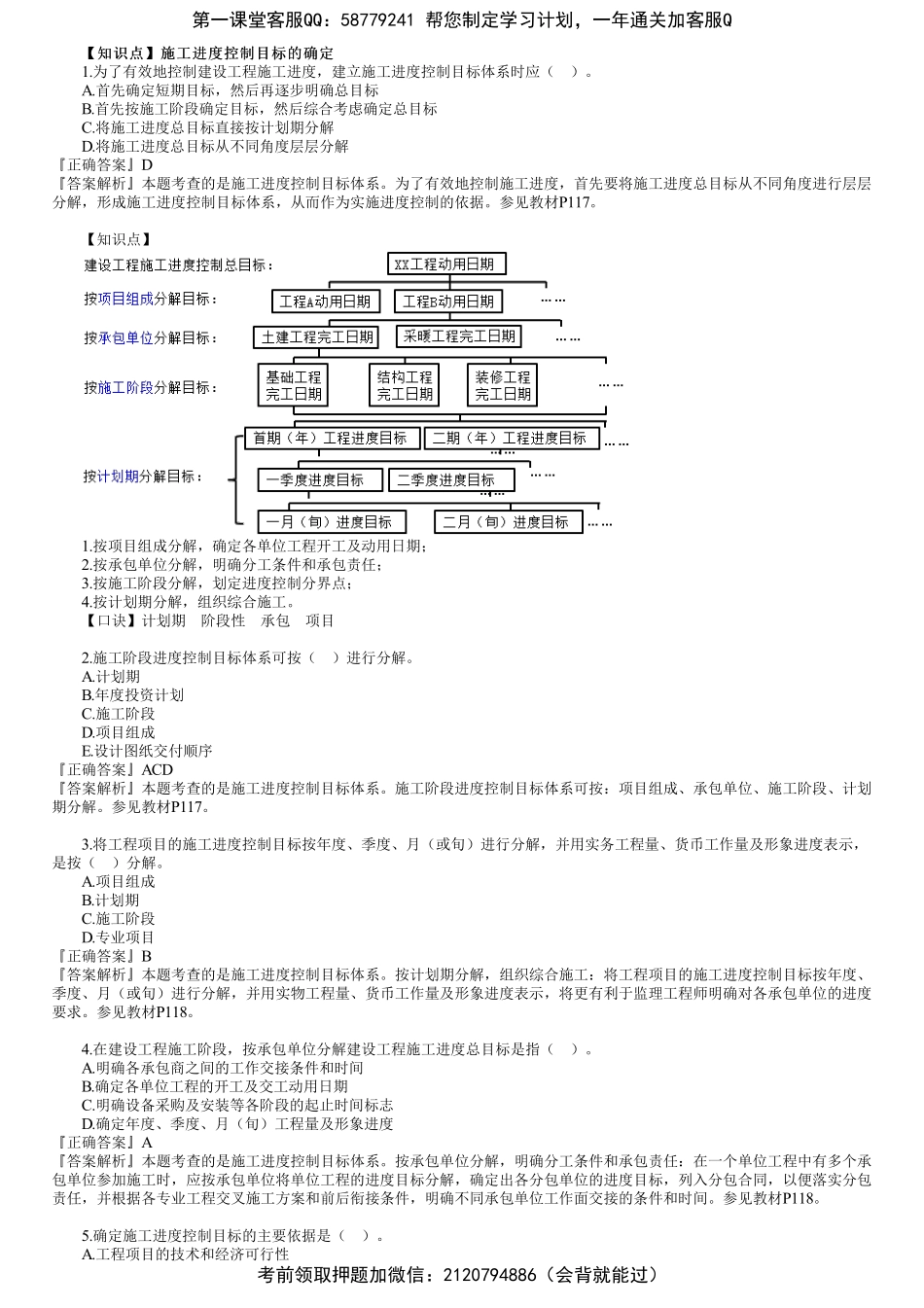

【知识点】施工进度控制目标的确定【知识点】施工进度控制目标的确定1.为了有效地控制建设工程施工进度,建立施工进度控制目标体系时应()。A.首先确定短期目标,然后再逐步明确总目标B.首先按施工阶段确定目标,然后综合考虑确定总目标C.将施工进度总目标直接按计划期分解D.将施工进度总目标从不同角度层层分解『正确答案』D『答案解析』本题考查的是施工进度控制目标体系。为了有效地控制施工进度,首先要将施工进度总目标从不同角度进行层层分解,形成施工进度控制目标体系,从而作为实施进度控制的依据。参见教材P117。【知识点】1.按项目组成分解,确定各单位工程开工及动用日期;2.按承包单位分解,明确分工条件和承包责任;3.按施工阶段分解,划定进度控制分界点;4.按计划期分解,组织综合施工。【口诀】计划期阶段性承包项目2.施工阶段进度控制目标体系可按()进行分解。A.计划期B.年度投资计划C.施工阶段D.项目组成E.设计图纸交付顺序『正确答案』ACD『答案解析』本题考查的是施工进度控制目标体系。施工阶段进度控制目标体系可按:项目组成、承包单位、施工阶段、计划期分解。参见教材P117。3.将工程项目的施工进度控制目标按年度、季度、月(或旬)进行分解,并用实务工程量、货币工作量及形象进度表示,是按()分解。A.项目组成B.计划期C.施工阶段D.专业项目『正确答案』B『答案解析』本题考查的是施工进度控制目标体系。按计划期分解,组织综合施工:将工程项目的施工进度控制目标按年度、季度、月(或旬)进行分解,并用实物工程量、货币工作量及形象进度表示,将更有利于监理工程师明确对各承包单位的进度要求。参见教材P118。4.在建设工程施工阶段,按承包单位分解建设工程施工进度总目标是指()。A.明确各承包商之间的工作交接条件和时间B.确定各单位工程的开工及交工动用日期C.明确设备采购及安装等各阶段的起止时间标志D.确定年度、季度、月(旬)工程量及形象进度『正确答案』A『答案解析』本题考查的是施工进度控制目标体系。按承包单位分解,明确分工条件和承包责任:在一个单位工程中有多个承包单位参加施工时,应按承包单位将单位工程的进度目标分解,确定出各分包单位的进度目标,列入分包合同,以便落实分包责任,并根据各专业工程交叉施工方案和前后衔接条件,明确不同承包单位工作面交接的条件和时间。参见教材P118。5.确定施工进度控制目标的主要依据是()。A.工程项目的技术和经济可行性第一课堂客服QQ:58779...
