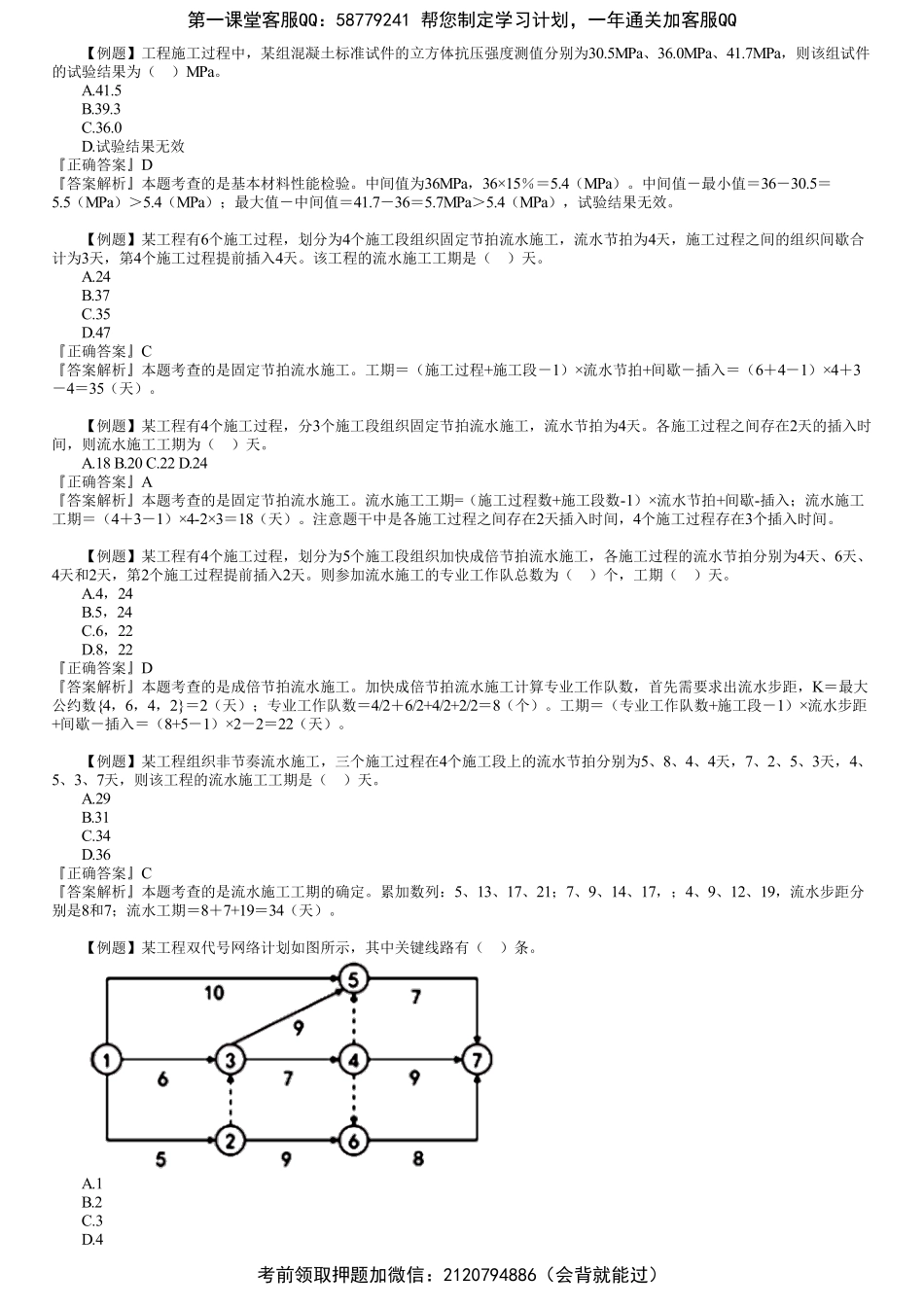

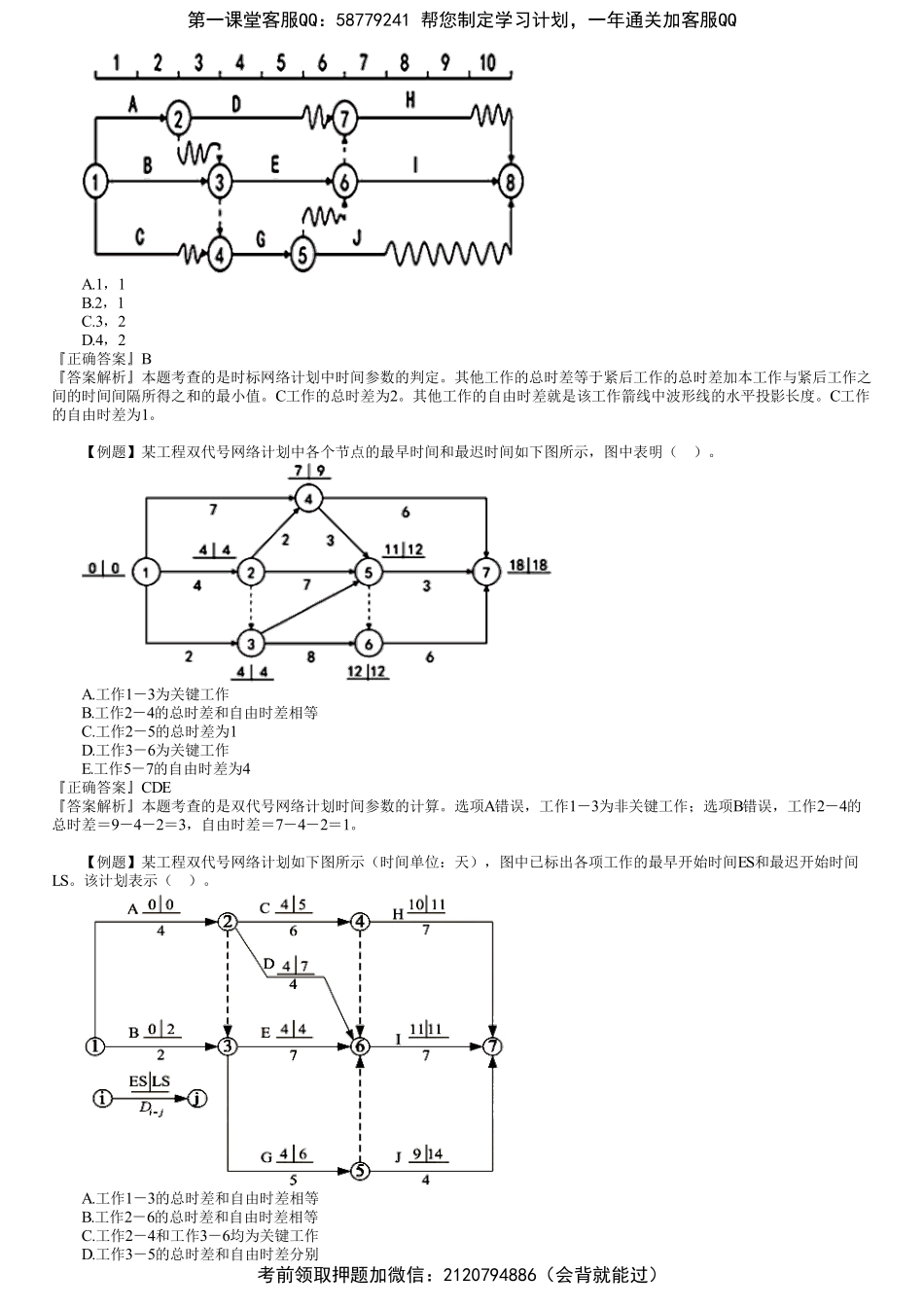

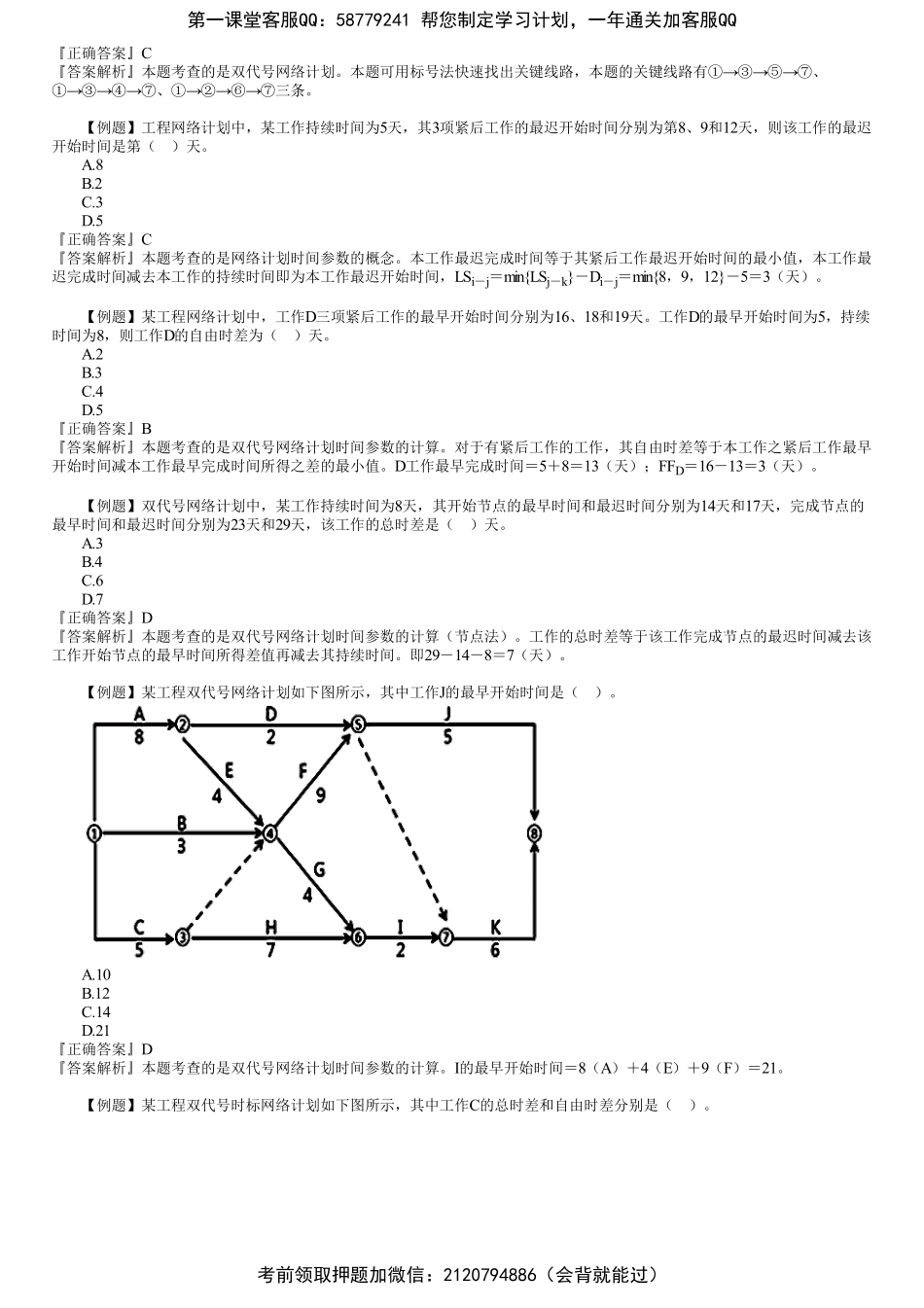

【例题】工程施工过程中,某组混凝土标准试件的立方体抗压强度测值分别为30.5MPa、36.0MPa、41.7MPa,则该组试件的试验结果为()MPa。A.41.5B.39.3C.36.0D.试验结果无效『正确答案』D『答案解析』本题考查的是基本材料性能检验。中间值为36MPa,36×15%=5.4(MPa)。中间值-最小值=36-30.5=5.5(MPa)>5.4(MPa);最大值-中间值=41.7-36=5.7MPa>5.4(MPa),试验结果无效。【例题】某工程有6个施工过程,划分为4个施工段组织固定节拍流水施工,流水节拍为4天,施工过程之间的组织间歇合计为3天,第4个施工过程提前插入4天。该工程的流水施工工期是()天。A.24B.37C.35D.47『正确答案』C『答案解析』本题考查的是固定节拍流水施工。工期=(施工过程+施工段-1)×流水节拍+间歇-插入=(6+4-1)×4+3-4=35(天)。【例题】某工程有4个施工过程,分3个施工段组织固定节拍流水施工,流水节拍为4天。各施工过程之间存在2天的插入时间,则流水施工工期为()天。A.18B.20C.22D.24『正确答案』A『答案解析』本题考查的是固定节拍流水施工。流水施工工期=(施工过程数+施工段数-1)×流水节拍+间歇-插入;流水施工工期=(4+3-1)×4-2×3=18(天)。注意题干中是各施工过程之间存在2天插入时间,4个施工过程存在3个插入时间。【例题】某工程有4个施工过程,划分为5个施工段组织加快成倍节拍流水施工,各施工过程的流水节拍分别为4天、6天、4天和2天,第2个施工过程提前插入2天。则参加流水施工的专业工作队总数为()个,工期()天。A.4,24B.5,24C.6,22D.8,22『正确答案』D『答案解析』本题考查的是成倍节拍流水施工。加快成倍节拍流水施工计算专业工作队数,首先需要求出流水步距,K=最大公约数{4,6,4,2}=2(天);专业工作队数=4/2+6/2+4/2+2/2=8(个)。工期=(专业工作队数+施工段-1)×流水步距+间歇-插入=(8+5-1)×2-2=22(天)。【例题】某工程组织非节奏流水施工,三个施工过程在4个施工段上的流水节拍分别为5、8、4、4天,7、2、5、3天,4、5、3、7天,则该工程的流水施工工期是()天。A.29B.31C.34D.36『正确答案』C『答案解析』本题考查的是流水施工工期的确定。累加数列:5、13、17、21;7、9、14、17,;4、9、12、19,流水步距分别是8和7;流水工期=8+7+19=34(天)。【例题】某工程双代号网络计划如图所示,其中关键线路有()条。A.1B.2C.3D.4第一课堂客服QQ:58779241帮您制定学习...
