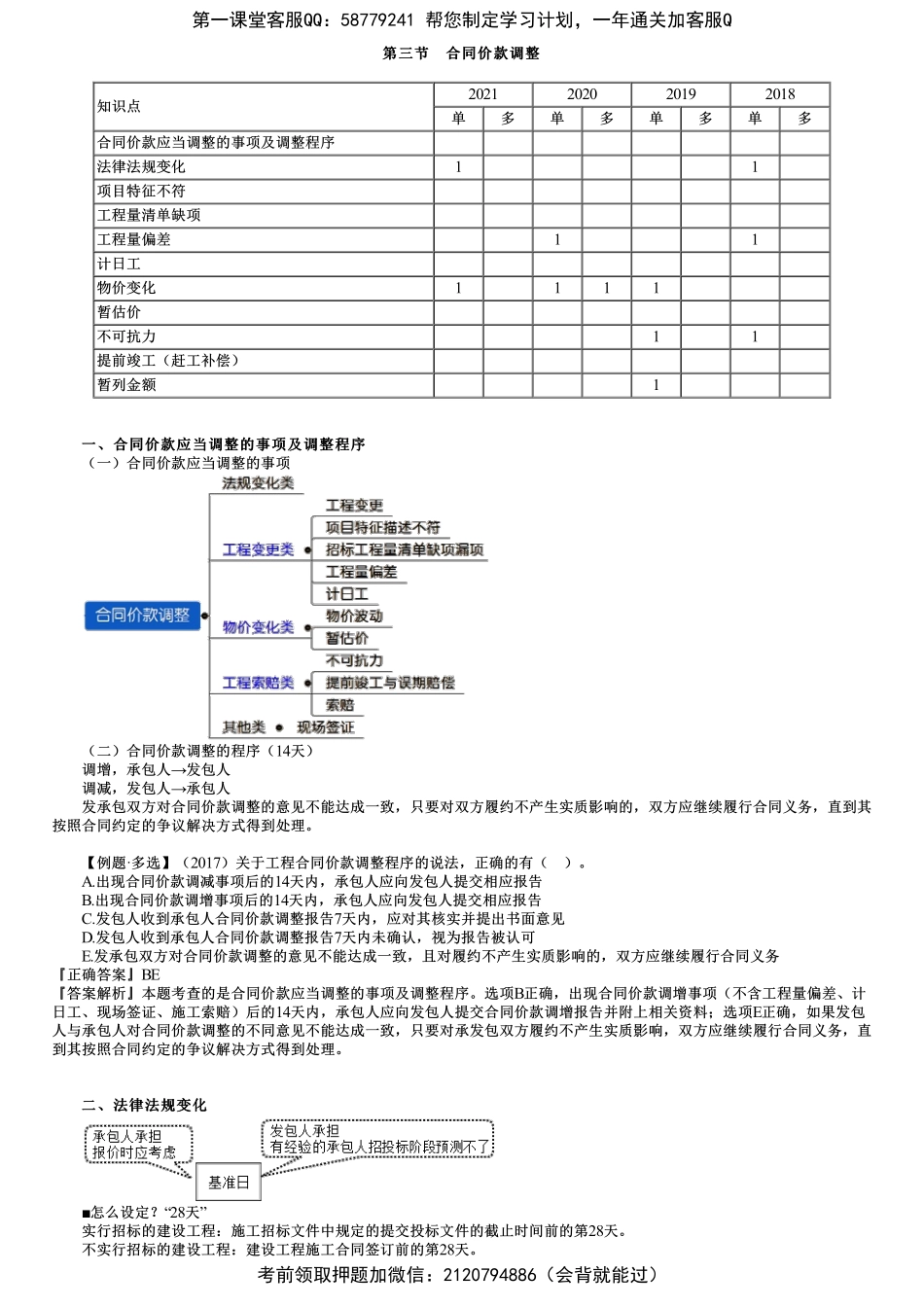

第三节合同价款调整第三节合同价款调整知识点2021202020192018单多单多单多单多合同价款应当调整的事项及调整程序法律法规变化11项目特征不符工程量清单缺项工程量偏差11计日工物价变化1111暂估价不可抗力11提前竣工(赶工补偿)暂列金额1一、合同价款应当调整的事项及调整程序一、合同价款应当调整的事项及调整程序(一)合同价款应当调整的事项(二)合同价款调整的程序(14天)调增,承包人→发包人调减,发包人→承包人发承包双方对合同价款调整的意见不能达成一致,只要对双方履约不产生实质影响的,双方应继续履行合同义务,直到其按照合同约定的争议解决方式得到处理。【例题·多选】(2017)关于工程合同价款调整程序的说法,正确的有()。A.出现合同价款调减事项后的14天内,承包人应向发包人提交相应报告B.出现合同价款调增事项后的14天内,承包人应向发包人提交相应报告C.发包人收到承包人合同价款调整报告7天内,应对其核实并提出书面意见D.发包人收到承包人合同价款调整报告7天内未确认,视为报告被认可E.发承包双方对合同价款调整的意见不能达成一致,且对履约不产生实质影响的,双方应继续履行合同义务『正确答案』BE『答案解析』本题考查的是合同价款应当调整的事项及调整程序。选项B正确,出现合同价款调增事项(不含工程量偏差、计日工、现场签证、施工索赔)后的14天内,承包人应向发包人提交合同价款调增报告并附上相关资料;选项E正确,如果发包人与承包人对合同价款调整的不同意见不能达成一致,只要对承发包双方履约不产生实质影响,双方应继续履行合同义务,直到其按照合同约定的争议解决方式得到处理。二、法律法规变化二、法律法规变化■怎么设定?“28天”实行招标的建设工程:施工招标文件中规定的提交投标文件的截止时间前的第28天。不实行招标的建设工程:建设工程施工合同签订前的第28天。第一课堂客服QQ:58779241帮您制定学习计划,一年通关加客服Q考前领取押题加微信:2120794886(会背就能过)因承包人原因导致工期延误,且规定的调整时间,在合同工程原定竣工时间之后:◆合同价款调增的不予调整◆合同价款调减的予以调整惩罚延误者,少获得钱【例题·单选】(2021)某工程原定2019年6月30日竣工,因承包人原因,工程延至2019年10月30日竣工,但在2019年7月因法律法规的变化导致工程造价增加200万,则该工程合同价款的正确处理方法是()。A.不予调增B.调增100万C.调增150万D.调增200万『正确答案』A『答案解...
