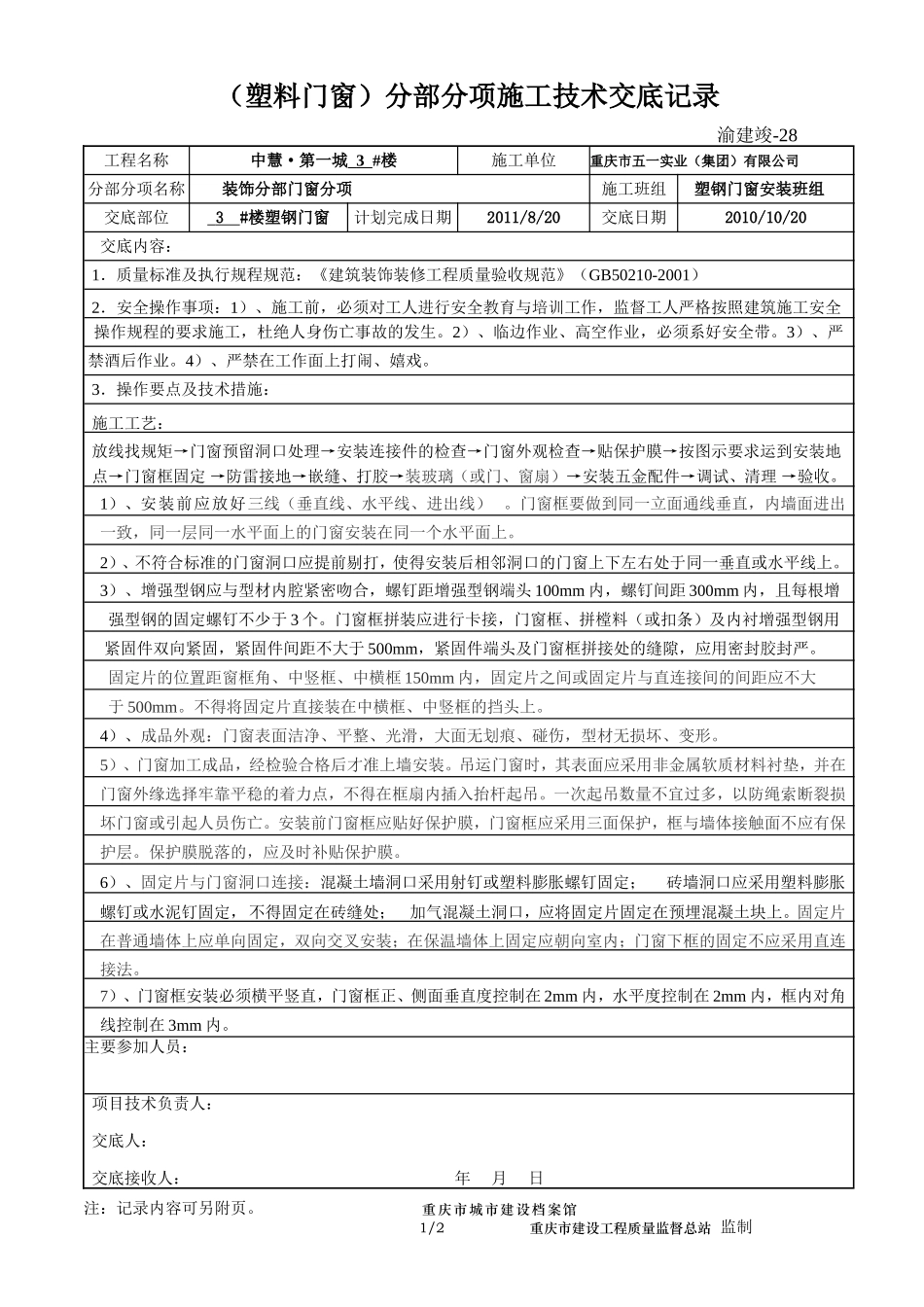

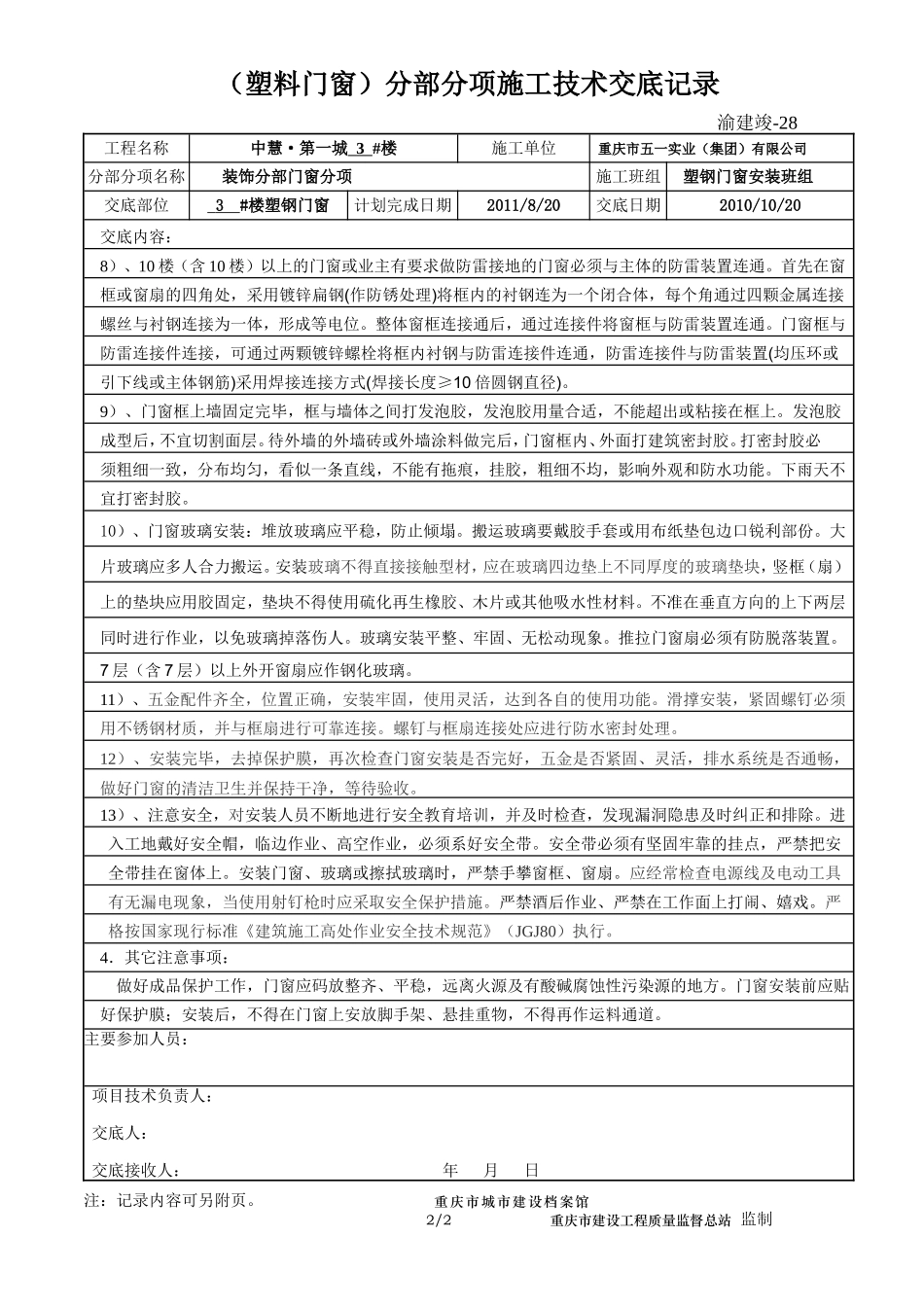

(塑料门窗)分部分项施工技术交底记录渝建竣-28工程名称中慧·第一城3#楼施工单位重庆市五一实业(集团)有限公司分部分项名称装饰分部门窗分项施工班组塑钢门窗安装班组交底部位3#楼塑钢门窗计划完成日期2011/8/20交底日期2010/10/20交底内容:1.质量标准及执行规程规范:《建筑装饰装修工程质量验收规范》(GB50210-2001)2.安全操作事项:1)、施工前,必须对工人进行安全教育与培训工作,监督工人严格按照建筑施工安全操作规程的要求施工,杜绝人身伤亡事故的发生。2)、临边作业、高空作业,必须系好安全带。3)、严禁酒后作业。4)、严禁在工作面上打闹、嬉戏。3.操作要点及技术措施:施工工艺:放线找规矩→门窗预留洞口处理→安装连接件的检查→门窗外观检查→贴保护膜→按图示要求运到安装地点→门窗框固定→防雷接地→嵌缝、打胶→装玻璃(或门、窗扇)→安装五金配件→调试、清理→验收。1)、安装前应放好三线(垂直线、水平线、进出线)。门窗框要做到同一立面通线垂直,内墙面进出一致,同一层同一水平面上的门窗安装在同一个水平面上。2)、不符合标准的门窗洞口应提前剔打,使得安装后相邻洞口的门窗上下左右处于同一垂直或水平线上。3)、增强型钢应与型材内腔紧密吻合,螺钉距增强型钢端头100mm内,螺钉间距300mm内,且每根增强型钢的固定螺钉不少于3个。门窗框拼装应进行卡接,门窗框、拼樘料(或扣条)及内衬增强型钢用紧固件双向紧固,紧固件间距不大于500mm,紧固件端头及门窗框拼接处的缝隙,应用密封胶封严。固定片的位置距窗框角、中竖框、中横框150mm内,固定片之间或固定片与直连接间的间距应不大于500mm。不得将固定片直接装在中横框、中竖框的挡头上。4)、成品外观:门窗表面洁净、平整、光滑,大面无划痕、碰伤,型材无损坏、变形。5)、门窗加工成品,经检验合格后才准上墙安装。吊运门窗时,其表面应采用非金属软质材料衬垫,并在门窗外缘选择牢靠平稳的着力点,不得在框扇内插入抬杆起吊。一次起吊数量不宜过多,以防绳索断裂损坏门窗或引起人员伤亡。安装前门窗框应贴好保护膜,门窗框应采用三面保护,框与墙体接触面不应有保护层。保护膜脱落的,应及时补贴保护膜。6)、固定片与门窗洞口连接:混凝土墙洞口采用射钉或塑料膨胀螺钉固定;砖墙洞口应采用塑料膨胀螺钉或水泥钉固定,不得固定在砖缝处;加气混凝土洞口,应将固定片固定在预埋混凝土块上。固定片在普通墙体上应单向固定,双向交叉安装;在保温...
