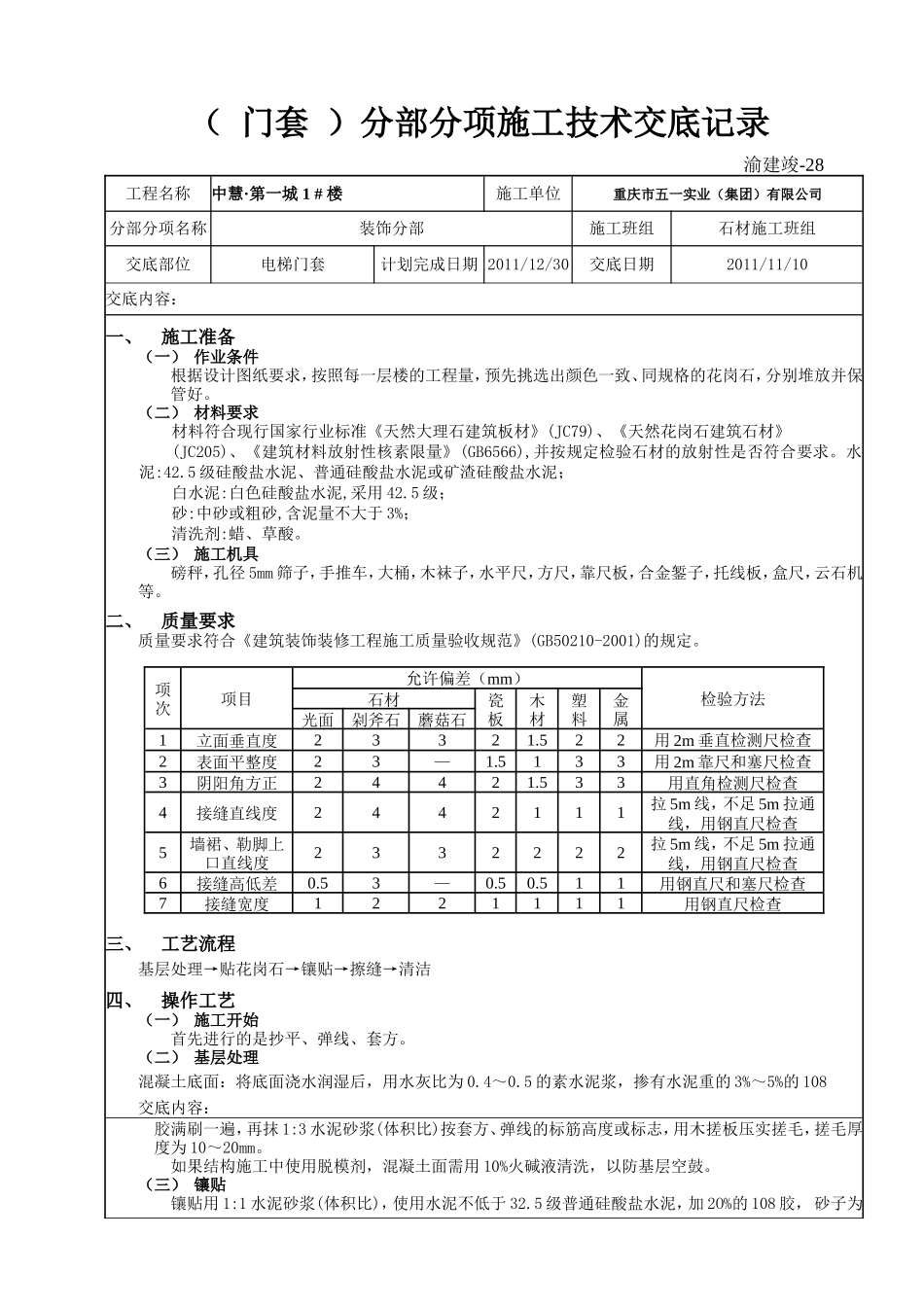

(门套)分部分项施工技术交底记录渝建竣-28工程名称中慧·第一城1#楼施工单位重庆市五一实业(集团)有限公司分部分项名称装饰分部施工班组石材施工班组交底部位电梯门套计划完成日期2011/12/30交底日期2011/11/10交底内容:一、施工准备(一)作业条件根据设计图纸要求,按照每一层楼的工程量,预先挑选出颜色一致、同规格的花岗石,分别堆放并保管好。(二)材料要求材料符合现行国家行业标准《天然大理石建筑板材》(JC79)、《天然花岗石建筑石材》(JC205)、《建筑材料放射性核素限量》(GB6566),并按规定检验石材的放射性是否符合要求。水泥:42.5级硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥;白水泥:白色硅酸盐水泥,采用42.5级;砂:中砂或粗砂,含泥量不大于3%;清洗剂:蜡、草酸。(三)施工机具磅秤,孔径5mm筛子,手推车,大桶,木袜子,水平尺,方尺,靠尺板,合金錾子,托线板,盒尺,云石机等。二、质量要求质量要求符合《建筑装饰装修工程施工质量验收规范》(GB50210-2001)的规定。项次项目允许偏差(mm)检验方法石材瓷板木材塑料金属光面剁斧石蘑菇石1立面垂直度23321.522用2m垂直检测尺检查2表面平整度23—1.5133用2m靠尺和塞尺检查3阴阳角方正24421.533用直角检测尺检查4接缝直线度2442111拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒脚上口直线度2332222拉5m线,不足5m拉通线,用钢直尺检查6接缝高低差0.53—0.50.511用钢直尺和塞尺检查7接缝宽度1221111用钢直尺检查三、工艺流程基层处理→贴花岗石→镶贴→擦缝→清洁四、操作工艺(一)施工开始首先进行的是抄平、弹线、套方。(二)基层处理混凝土底面:将底面浇水润湿后,用水灰比为0.4~0.5的素水泥浆,掺有水泥重的3%~5%的108交底内容:胶满刷一遍,再抹1:3水泥砂浆(体积比)按套方、弹线的标筋高度或标志,用木搓板压实搓毛,搓毛厚度为10~20mm。如果结构施工中使用脱模剂,混凝土面需用10%火碱液清洗,以防基层空鼓。(三)镶贴镶贴用1:1水泥砂浆(体积比),使用水泥不低于32.5级普通硅酸盐水泥,加2O%的108胶,砂子为中细砂(过筛),施工环境温度最低在5℃以上,在花岗石背面满抹灰浆,四边刮成斜面,厚度5mm左右,注意边角满浆,花岗石就位后用次木柄轻轻敲击砖面,使之与邻面平。粘贴2块后,用靠尺板检查表面平整,并将缝拨直。扫去表面灰浆用卡子划缝,并用棉丝拭净,镶完一面墙后要将横竖缝内灰浆清理干净。阳角应正面花岗石压侧面花岗石,并注意考虑主视线面向。确保...
