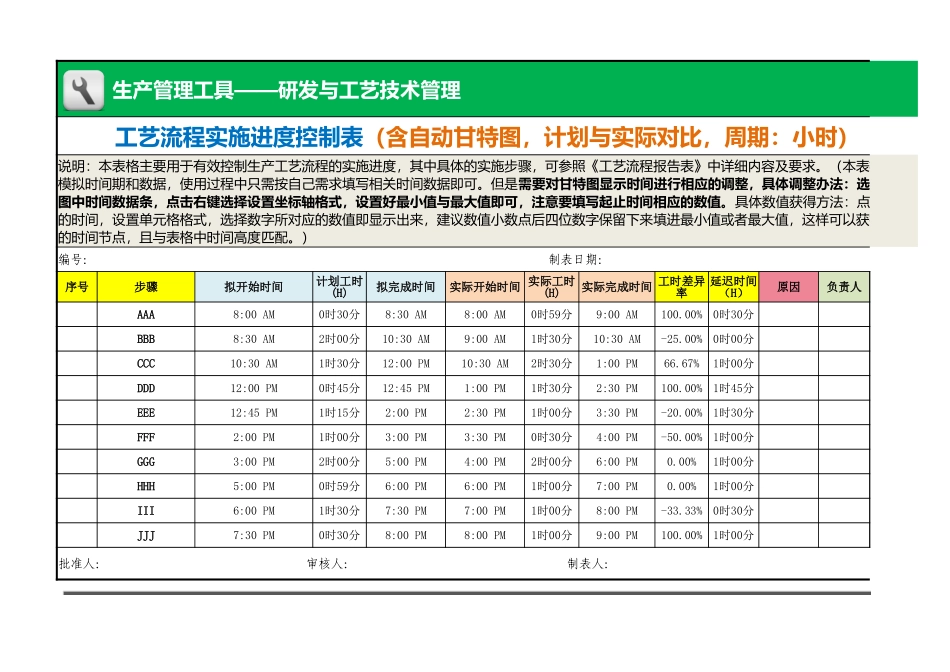

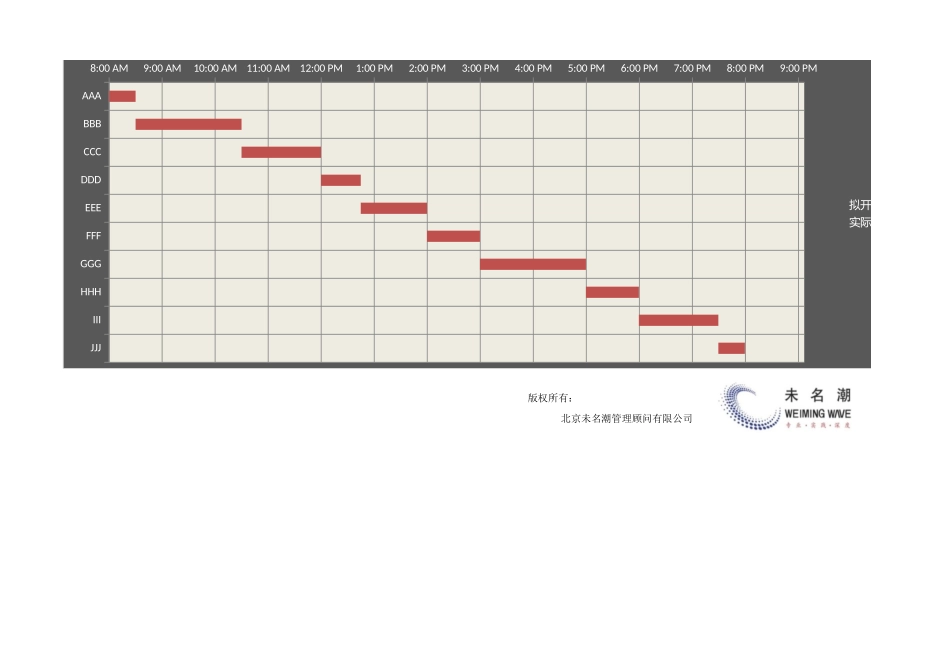

生产管理工具——研发与工艺技术管理编号:制表日期:序号步骤拟开始时间拟完成时间实际开始时间实际完成时间原因负责人AAA8:00AM8:30AM8:00AM9:00AM100.00%BBB8:30AM10:30AM9:00AM10:30AM-25.00%CCC10:30AM12:00PM10:30AM1:00PM66.67%DDD12:00PM12:45PM1:00PM2:30PM100.00%EEE12:45PM2:00PM2:30PM3:30PM-20.00%FFF2:00PM3:00PM3:30PM4:00PM-50.00%GGG3:00PM5:00PM4:00PM6:00PM0.00%HHH5:00PM6:00PM6:00PM7:00PM0.00%III6:00PM7:30PM7:00PM8:00PM-33.33%JJJ7:30PM8:00PM8:00PM9:00PM100.00%批准人:审核人:制表人:工艺流程实施进度控制表(含自动甘特图,计划与实际对比,周期:小时)说明:本表格主要用于有效控制生产工艺流程的实施进度,其中具体的实施步骤,可参照《工艺流程报告表》中详细内容及要求。(本表格中为模拟时间期和数据,使用过程中只需按自己需求填写相关时间数据即可。但是需要对甘特图显示时间进行相应的调整,具体调整办法:选中甘特图中时间数据条,点击右键选择设置坐标轴格式,设置好最小值与最大值即可,注意要填写起止时间相应的数值。具体数值获得方法:点击相应的时间,设置单元格格式,选择数字所对应的数值即显示出来,建议数值小数点后四位数字保留下来填进最小值或者最大值,这样可以获得精准的时间节点,且与表格中时间高度匹配。)计划工时(H)实际工时(H)工时差异率延迟时间(H)0时30分0时59分0时30分2时00分1时30分0时00分1时30分2时30分1时00分0时45分1时30分1时45分1时15分1时00分1时30分1时00分0时30分1时00分2时00分2时00分1时00分0时59分1时00分1时00分1时30分1时00分0时30分0时30分1时00分1时00分AAABBB8:00AM9:00AM10:00AM11:00AM12:00PM1:00PM2:00PM3:00PM4:00PM5:00PM6:00PM7:00PM8:00PM9:00PM版权所有:北京未名潮管理顾问有限公司AAABBBCCCDDDEEEFFFGGGHHHIIIJJJ8:00AM9:00AM10:00AM11:00AM12:00PM1:00PM2:00PM3:00PM4:00PM5:00PM6:00PM7:00PM8:00PM9:00PM拟开始时间实际开始时间验收人小时)求。(本表格中为整办法:选中甘特得方法:点击相应这样可以获得精准MM拟开始时间实际开始时间
