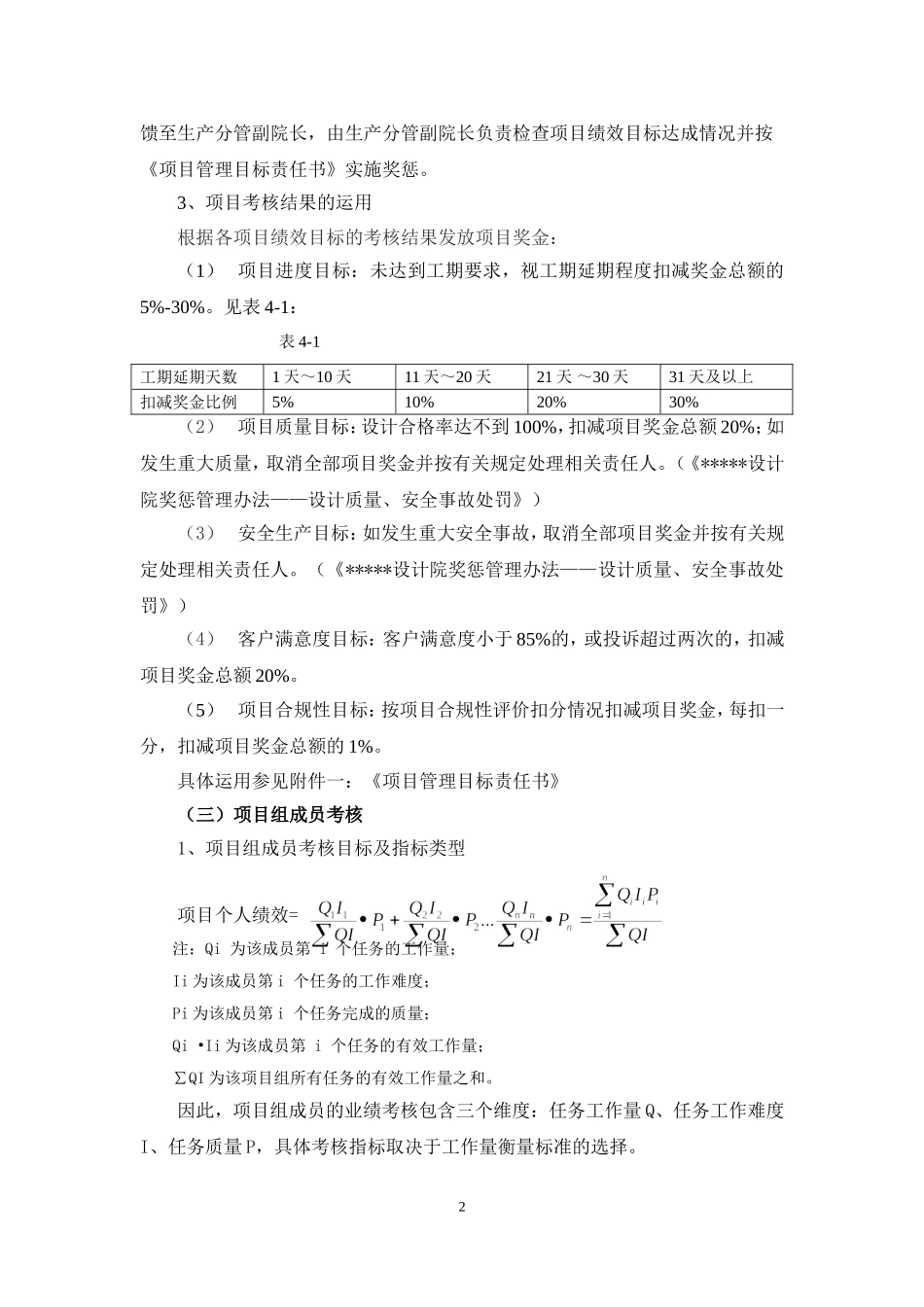

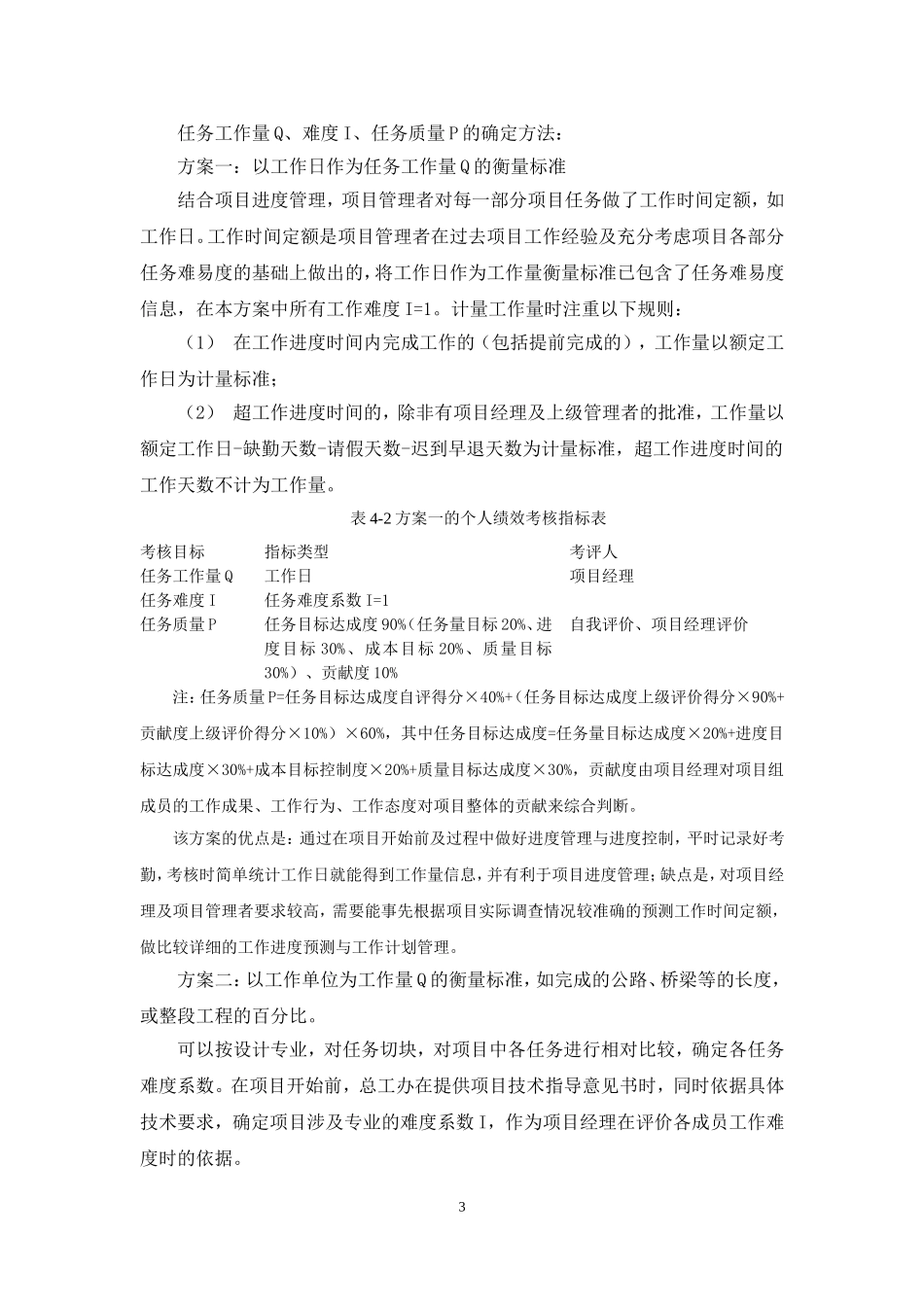

一、制定目的为满足*****设计院(以下简称设计院)放大活力、放大产值的需要,提高设计院收益、减少管理成本、增加有效控制力的需要,特制定本考核办法,以提高各*设计所的内部管理能力。二、适用范围本考核办法适用于*设计所项目组的考核、*设计所设计人员的年度考核。有关项目考核、人员年度考核的未尽事宜及相关补充细则,由各*设计所与综合办协商补充。三、项目组绩效考核(一)考核对象及考核周期对项目组的绩效考核分为两类:项目、项目组成员,待项目成果通过客户验收后一周内进行考核。项目绩效由生产分管副院长负责考核;项目组成员绩效由项目经理负责考核。注:项目进行中途,项目组成员在技术上难以再持续进行的可申请退出该项目,其应得分值以完成的70%核算;如本人未主动提出,而项目进度已严重拖延,项目经理可将该项目移至他人继续,此时原设计人员的应得分值以完成的50%核算。(二)项目绩效考核项目组承担着执行设计院设计计划的职能,结合设计院的总体目标和项目组的职责,其对项目的考核指标为:1、项目考核目标及指标类型考核主要包括项目进度、项目质量(设计合格率100%、无重大质量事故)、安全生产、客户满意度(≥85%)、项目合规性。2、项目考核办法项目开始前,由设计院与承接该项目的*设计所所长、项目经理签署《项目管理目标责任书》(见附件一),明确项目绩效目标及考核、奖励、惩罚办法;如属*设计所开拓项目(设计费在150万元以下的),则由*设计所所长与项目经理签署《项目管理目标责任书》,项目组的考核由*设计所所长负责。项目完成时,在项目成果通过客户验收或售后服务工作已开展一周后,于15日内,由营销部负责将客户满意度调查结果,总工办负责将项目质量评审结果反1馈至生产分管副院长,由生产分管副院长负责检查项目绩效目标达成情况并按《项目管理目标责任书》实施奖惩。3、项目考核结果的运用根据各项目绩效目标的考核结果发放项目奖金:(1)项目进度目标:未达到工期要求,视工期延期程度扣减奖金总额的5%-30%。见表4-1:表4-1工期延期天数1天~10天11天~20天21天~30天31天及以上扣减奖金比例5%10%20%30%(2)项目质量目标:设计合格率达不到100%,扣减项目奖金总额20%;如发生重大质量,取消全部项目奖金并按有关规定处理相关责任人。(《*****设计院奖惩管理办法——设计质量、安全事故处罚》)(3)安全生产目标:如发生重大安全事故,取消全部项目奖金并按有关规定处理相关责任人。(《*****设计...
