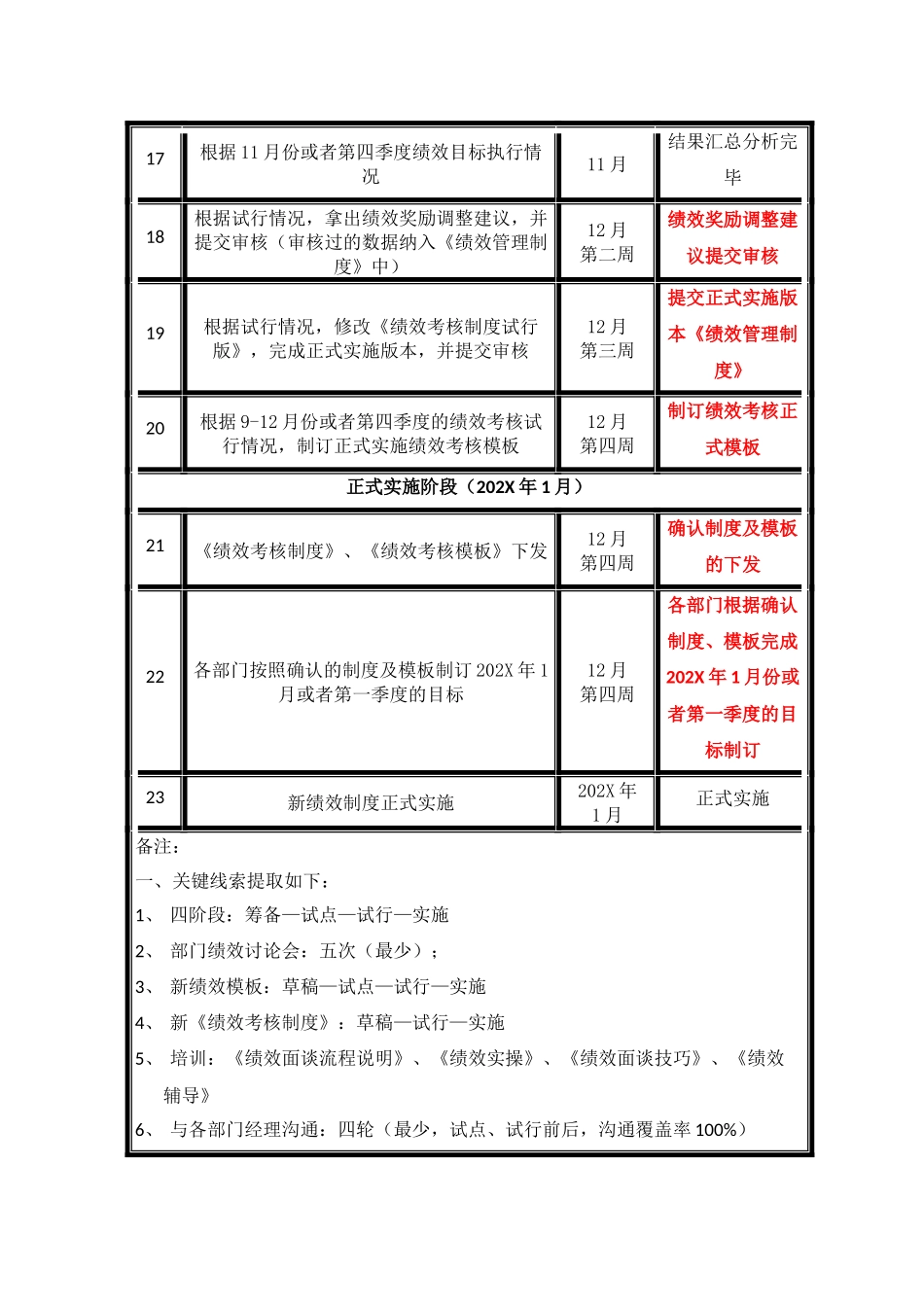

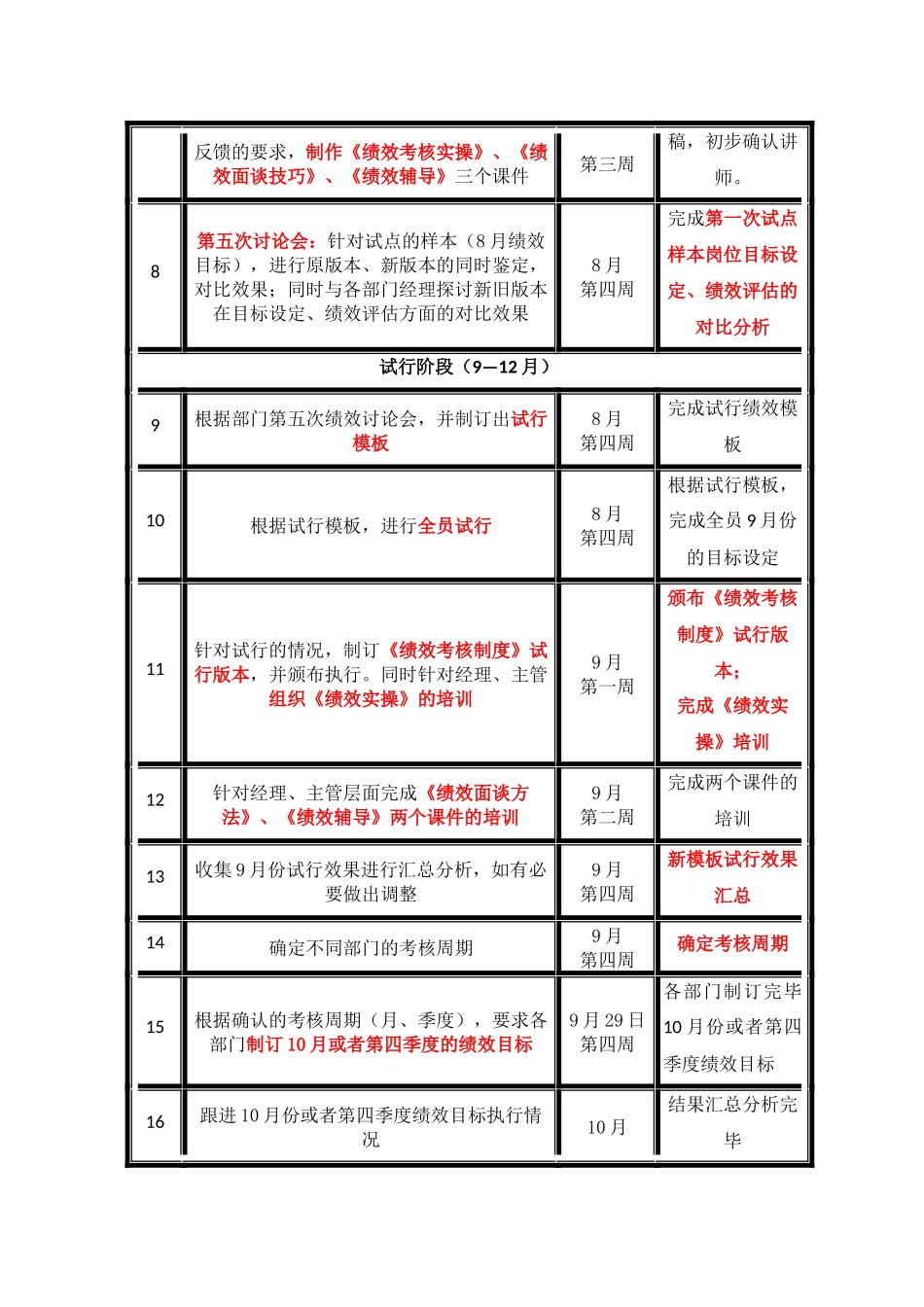

绩效改进计划安排表序号措施时间节点达成效果第一阶段:筹备阶段(7月)1根据访谈的结果,部门进行第一次绩效考核改进讨论会议:重新分析202X年绩效考核版本、目前现行版本,以及绩效类常用的考核指标,进行对比分析,去除不合适的考核维度,筛选合适的考核维度,同时加入心态过程类考核指标,重新设定模板。7月第二周拿出初步调整后的绩效考核模板2根据初步模板,部门同时召开第二、三次讨论会,商议新模板的指标设定是否合理。7月第三周根据讨论结果,完成模板的修改3新模板使用之前,先启动绩效面谈环节。在公司周例会上就绩效面谈的操作要求及工具表格做出说明7月22日(周五)绩效面谈的正式启动、绩效面谈的使用及回收第二阶段:试点阶段(8月)4根据修改的模板,进行试点,试点范围为行政人事部、其他部门每部门挑选2-3个岗位样本(共计约30-40份样本),进行试点,样本岗位首先使用原版本设定8月工作目标,再根据新模板设定8月工作目标,两次目标的设定进行对比分析;同时与各部门经理讨论新模板的匹配度。7月第四周完成样本岗位8月份使用原版本及新版本目标设定的对比分析,完成各部门经理针对新版本的意见收集5根据新旧版本目标设定的对比分析以及各部门负责人的建议,部门进行第四次讨论会议,记录新绩效模板需要改进的主要因素8月第一周根据讨论结果积累需要修改的主要因素6根据访谈结果及公司现状,修改旧版《绩效考核制度》8月第二周提交《绩效考核制度》修改草稿7根据修改的绩效考核制度,及访谈中各层面8月完成三个课件草反馈的要求,制作《绩效考核实操》、《绩效面谈技巧》、《绩效辅导》三个课件第三周稿,初步确认讲师。8第五次讨论会:针对试点的样本(8月绩效目标),进行原版本、新版本的同时鉴定,对比效果;同时与各部门经理探讨新旧版本在目标设定、绩效评估方面的对比效果8月第四周完成第一次试点样本岗位目标设定、绩效评估的对比分析试行阶段(9—12月)9根据部门第五次绩效讨论会,并制订出试行模板8月第四周完成试行绩效模板10根据试行模板,进行全员试行8月第四周根据试行模板,完成全员9月份的目标设定11针对试行的情况,制订《绩效考核制度》试行版本,并颁布执行。同时针对经理、主管组织《绩效实操》的培训9月第一周颁布《绩效考核制度》试行版本;完成《绩效实操》培训12针对经理、主管层面完成《绩效面谈方法》、《绩效辅导》两个课件的培训9月第二周完成两个课件的培训13收集9月份试行效果进行汇总分析,如...
