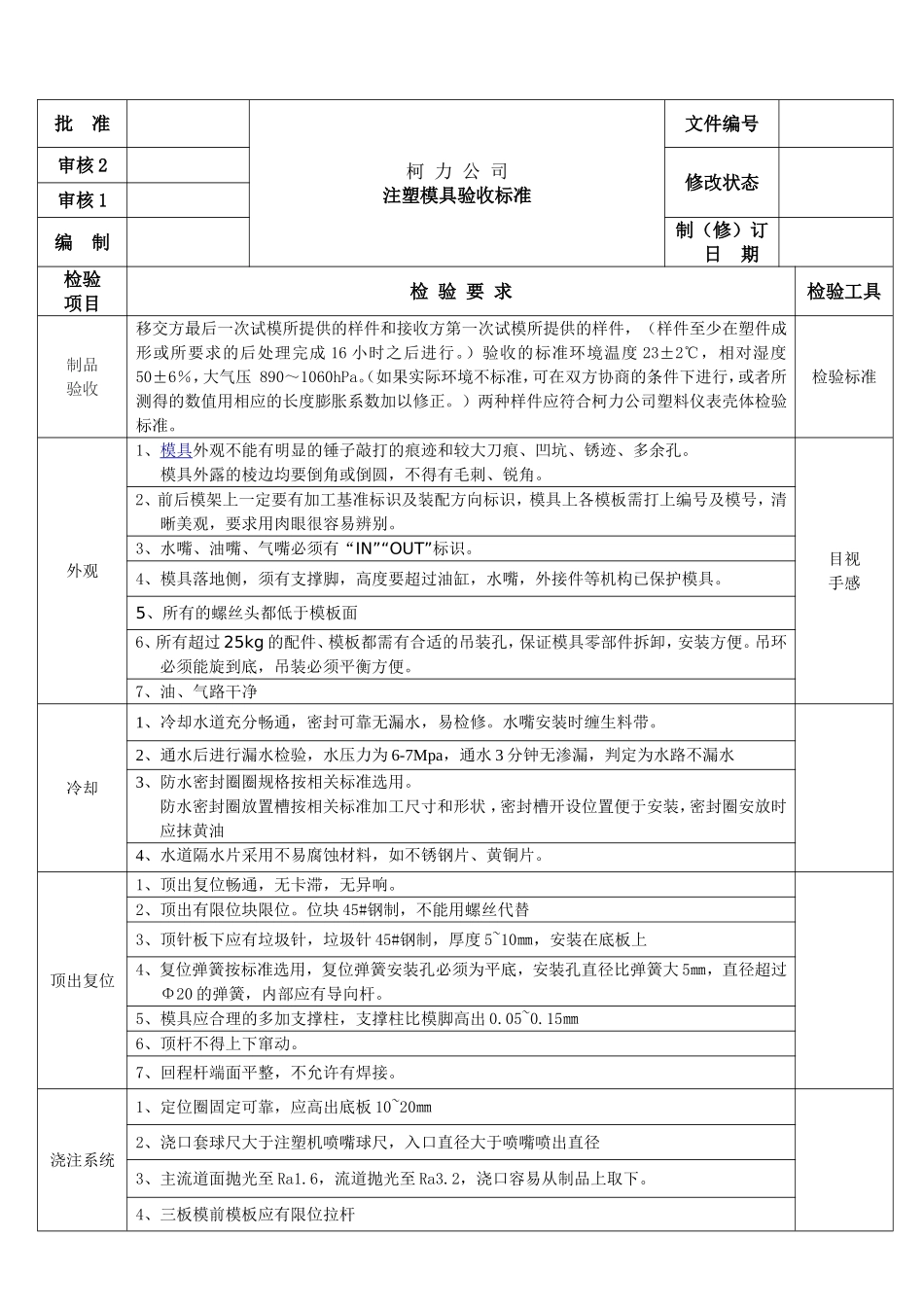

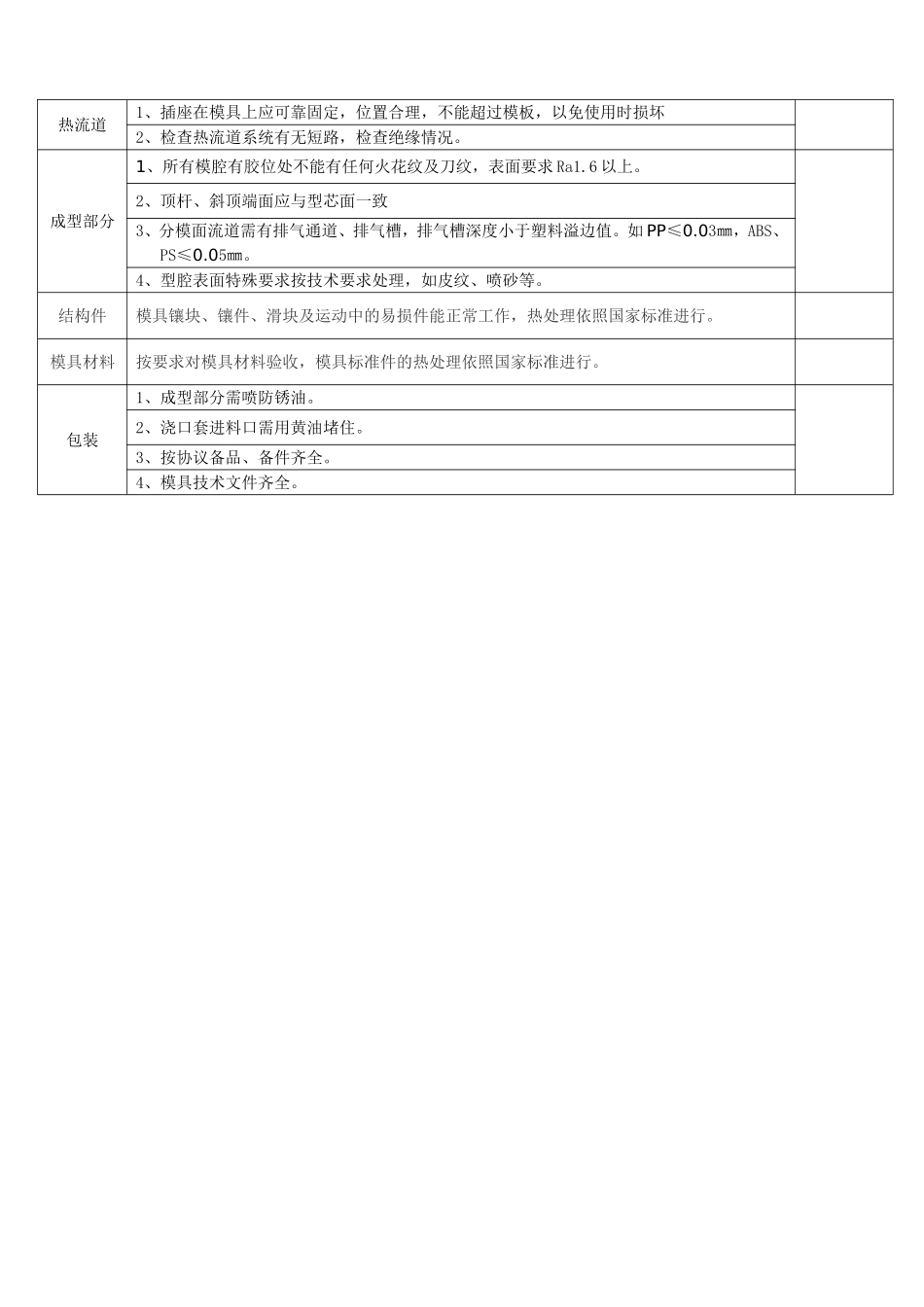

批准柯力公司注塑模具验收标准文件编号审核2修改状态审核1编制制(修)订日期检验项目检验要求检验工具制品验收移交方最后一次试模所提供的样件和接收方第一次试模所提供的样件,(样件至少在塑件成形或所要求的后处理完成16小时之后进行。)验收的标准环境温度23±2℃,相对湿度50±6%,大气压890~1060hPa。(如果实际环境不标准,可在双方协商的条件下进行,或者所测得的数值用相应的长度膨胀系数加以修正。)两种样件应符合柯力公司塑料仪表壳体检验标准。检验标准外观1、模具外观不能有明显的锤子敲打的痕迹和较大刀痕、凹坑、锈迹、多余孔。模具外露的棱边均要倒角或倒圆,不得有毛刺、锐角。目视手感2、前后模架上一定要有加工基准标识及装配方向标识,模具上各模板需打上编号及模号,清晰美观,要求用肉眼很容易辨别。3、水嘴、油嘴、气嘴必须有“IN”“OUT”标识。4、模具落地侧,须有支撑脚,高度要超过油缸,水嘴,外接件等机构已保护模具。5、所有的螺丝头都低于模板面6、所有超过25kg的配件、模板都需有合适的吊装孔,保证模具零部件拆卸,安装方便。吊环必须能旋到底,吊装必须平衡方便。7、油、气路干净冷却1、冷却水道充分畅通,密封可靠无漏水,易检修。水嘴安装时缠生料带。2、通水后进行漏水检验,水压力为6-7Mpa,通水3分钟无渗漏,判定为水路不漏水3、防水密封圈圈规格按相关标准选用。防水密封圈放置槽按相关标准加工尺寸和形状,密封槽开设位置便于安装,密封圈安放时应抹黄油4、水道隔水片采用不易腐蚀材料,如不锈钢片、黄铜片。顶出复位1、顶出复位畅通,无卡滞,无异响。2、顶出有限位块限位。位块45#钢制,不能用螺丝代替3、顶针板下应有垃圾针,垃圾针45#钢制,厚度5~10㎜,安装在底板上4、复位弹簧按标准选用,复位弹簧安装孔必须为平底,安装孔直径比弹簧大5㎜,直径超过Φ20的弹簧,内部应有导向杆。5、模具应合理的多加支撑柱,支撑柱比模脚高出0.05~0.15㎜6、顶杆不得上下窜动。7、回程杆端面平整,不允许有焊接。浇注系统1、定位圈固定可靠,应高出底板10~20㎜2、浇口套球尺大于注塑机喷嘴球尺,入口直径大于喷嘴喷出直径3、主流道面抛光至Ra1.6,流道抛光至Ra3.2,浇口容易从制品上取下。4、三板模前模板应有限位拉杆热流道1、插座在模具上应可靠固定,位置合理,不能超过模板,以免使用时损坏2、检查热流道系统有无短路,检查绝缘情况。成型部分1、所有模腔有胶位处不能有任何火花纹及刀纹,表面要求Ra1.6以...
