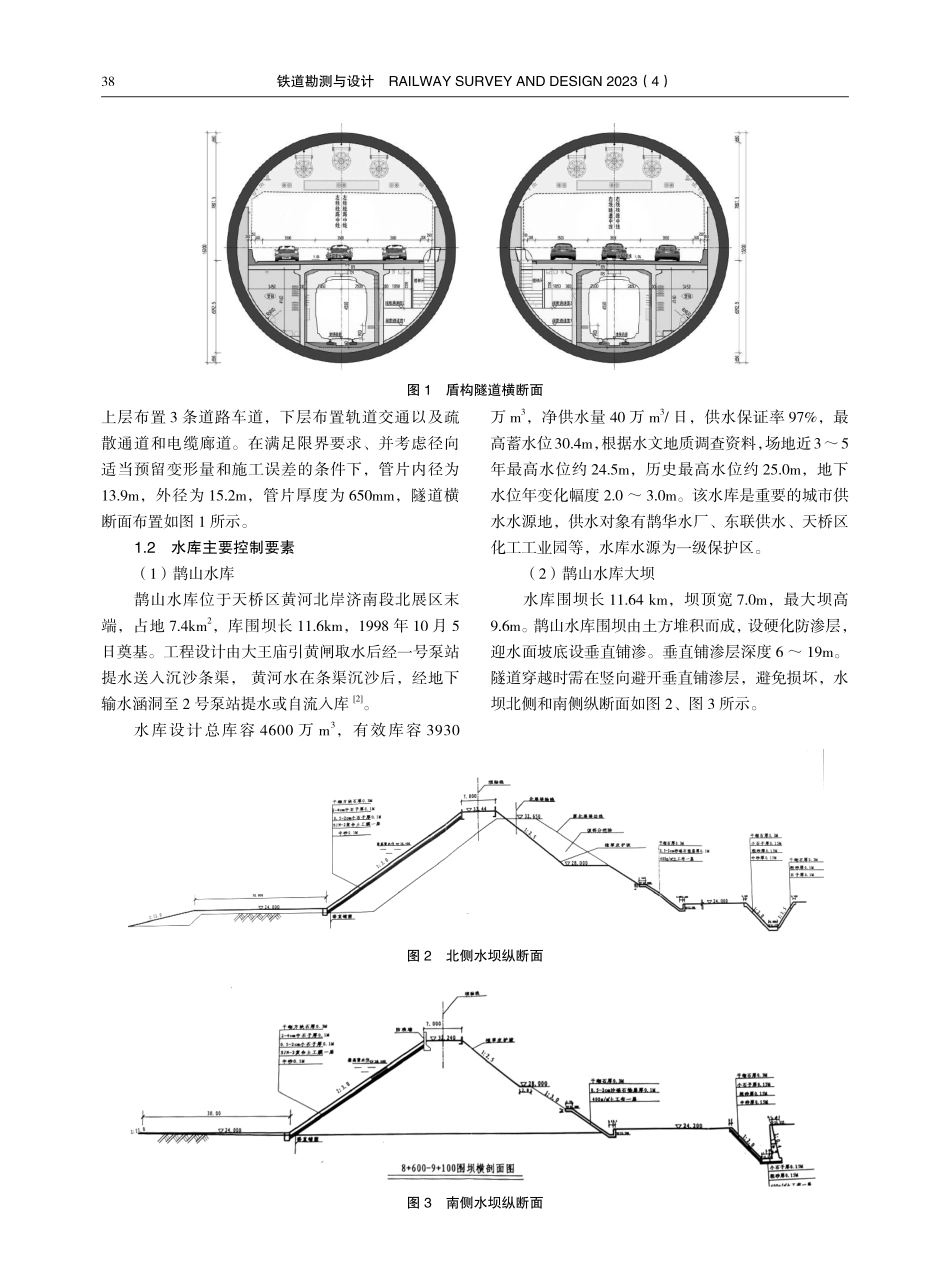

济泺路穿黄北延隧道工程穿越鹊山水库所造成的影响分析韩磊372023No.40引言济泺路穿黄北延隧道工程项目位于济南市新旧动能转换先行区大桥片区,沿既有济南黄河济泺路隧道(原名:济南市济泺路穿黄隧道)向北穿越鹊山水库,接入原省道S101,直至国道G308[1]。该工程下穿的鹊山水库位于济南市黄河北展区下首,水库占地7.4km2,平均库底高程22.4m,设计最高蓄水水位30.4m,总库容量4600万m3,蓄水面积6.07km2,净供水量40万立方米/日,是黄河调蓄水库以及济南市集中式生活饮用水水源,水库为一级保护区,而盾构隧道在下穿过程中,泥水盾构施工造成的泥浆渗漏有可能对水源造成污染,因此,盾构隧道需保证对鹊山水库的无害化穿越。同时,水库两侧为由土方堆积而成的围坝,根据GB50911-2013《城市轨道交通工程监测技术规范》中的相关规定,大坝沉降不得大于25mm。针对该现状,本文通过数值模拟,研究了穿鹊山水库过程中泥浆渗透对水质影响以及下穿水库两侧大坝的沉降影响。1项目基本信息1.1盾构隧道横断面根据盾构法隧道断面特点,隧道分为上下两层,济泺路穿黄北延隧道工程穿越鹊山水库所造成的影响分析韩磊(中铁第四勘察设计院集团有限公司隧道院武汉430063)【摘要】济泺路穿黄北延隧道工程项目位于济南市新旧动能转换先行区大桥片区,沿既有济南黄河济泺路隧道(原名:济南市济泺路穿黄隧道)向北穿越鹊山水库,接入原省道S101,直至国道G308;鹊山水库占地7.4平方千米,是黄河调蓄水库以及济南市集中式生活饮用水水源,水源为一级保护区;本项目盾构隧道主要下穿三个关键节点,分别为水库以及水库两侧的大坝;本文主要研究下穿鹊山水库过程中泥浆渗透对水质影响分析以及对水库两侧的大坝的沉降影响;计算结果显示盾构隧道的穿越对水库的水质以及大坝的沉降影响较小,在确保保护措施能严格执行的情况下,盾构隧道能实现对鹊山水库的无害化穿越。【关键词】隧道工程穿越水库AnalysisoftheimpactcausedbytheNorthExtensionTunnelProjectofJiluoRoadcrossingQueshanReservoirHANLei(ChinaRailwaySIYUANSurveyandDesignGroupCo.,LtdWuhan430063)Abstract:TheNorthExtensionTunnelProjectofJiluoRoadcrossingQueshanReservoirislocatedinthebridgeareaofconversionofnewandoldkineticenergyleadingareainJinanCity.ItpassesthroughQueshanReservoirinthenorthalongtheexistingYellowRiverJiluoRoadTunnelinJinanCity(formerlyknownasJiluoRoadCrossingtheYel...
