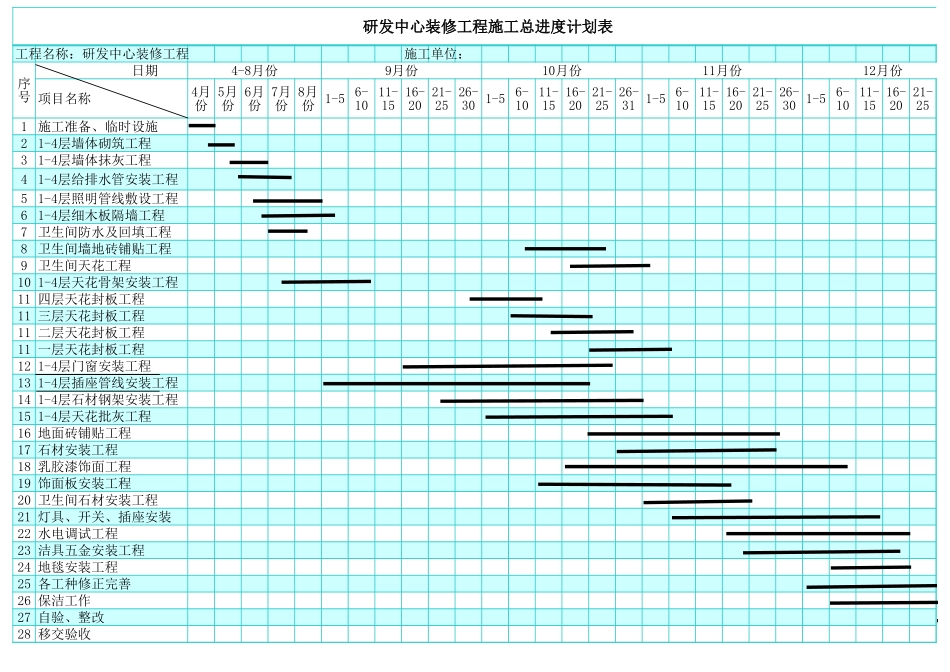

研发中心装修工程施工总进度计划表工程名称:研发中心装修工程施工单位:日期项目名称1-51-51-51-51施工准备、临时设施234567卫生间防水及回填工程8卫生间墙地砖铺贴工程9卫生间天花工程1011四层天花封板工程11三层天花封板工程11二层天花封板工程11一层天花封板工程1213141516地面砖铺贴工程17石材安装工程18乳胶漆饰面工程19饰面板安装工程20卫生间石材安装工程21灯具、开关、插座安装22水电调试工程23洁具五金安装工程24地毯安装工程25各工种修正完善26保洁工作27自验、整改28移交验收序号4-8月份9月份10月份11月份12月份4月份5月份6月份7月份8月份6-1011-1516-2021-2526-306-1011-1516-2021-2526-316-1011-1516-2021-2526-306-1011-1516-2021-251-4层墙体砌筑工程1-4层墙体抹灰工程1-4层给排水管安装工程1-4层照明管线敷设工程1-4层细木板隔墙工程1-4层天花骨架安装工程1-4层门窗安装工程1-4层插座管线安装工程1-4层石材钢架安装工程1-4层天花批灰工程程施工总进度计划表12月份26-31
