甘特图080.xlsVIP免费

甘特图080.xls_第1页
甘特图080.xls_第2页

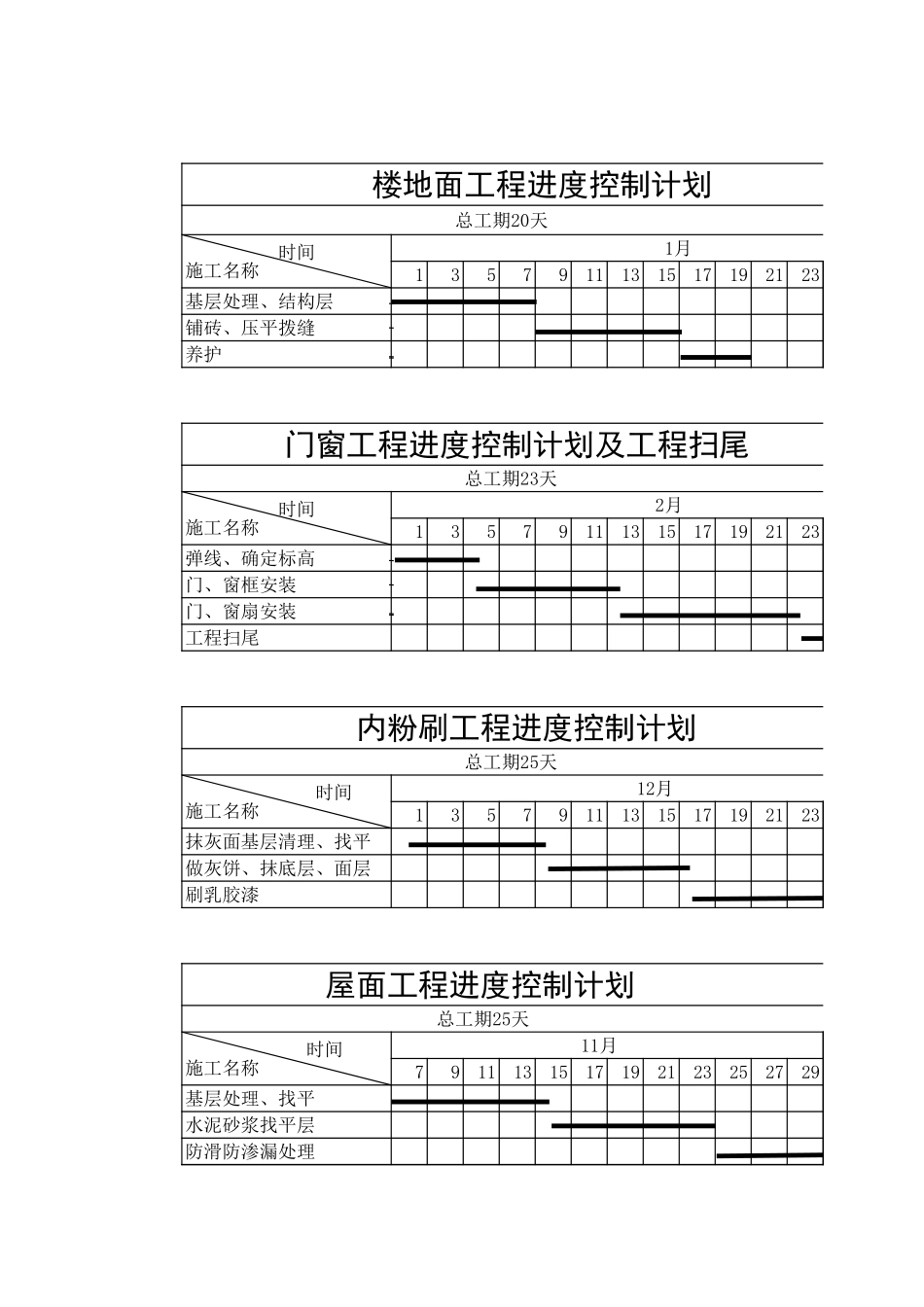

楼地面工程进度控制计划1357911131517192123基层处理、结构层铺砖、压平拨缝养护1357911131517192123弹线、确定标高门、窗框安装门、窗扇安装工程扫尾内粉刷工程进度控制计划1357911131517192123抹灰面基层清理、找平做灰饼、抹底层、面层刷乳胶漆屋面工程进度控制计划7911131517192123252729基层处理、找平水泥砂浆找平层防滑防渗漏处理总工期20天时间施工名称1月门窗工程进度控制计划及工程扫尾总工期23天时间施工名称2月总工期25天时间施工名称12月总工期25天时间施工名称11月面工程进度控制计划252729252729工程进度控制计划252729进度控制计划1总工期20天1月度控制计划及工程扫尾总工期23天2月总工期25天12月工期25天12月
